Sieć niskiego napięcia przy domu - jak zaplanować przyłącze?

18 kwietnia 2026

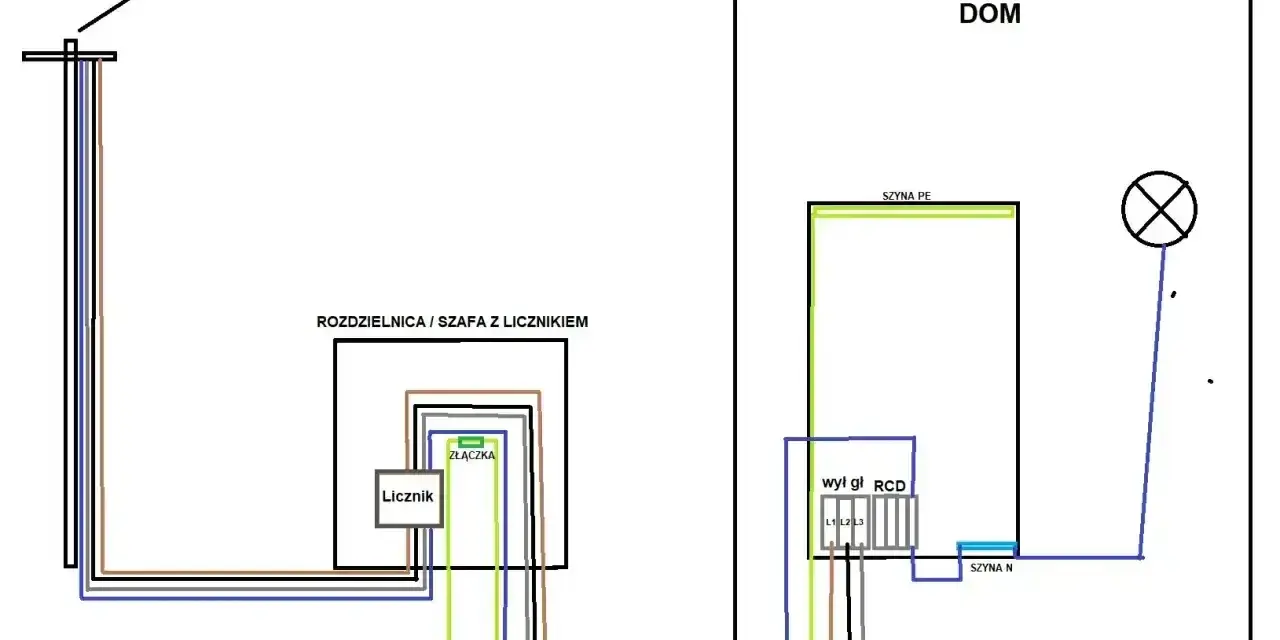

Schemat instalacji elektrycznej: słup, rozdzielnica z licznikiem, uziemienie i linia niskiego napięcia do domu.

Spis treści

Gdy działka leży przy drodze, a najbliższy słup energetyczny znajduje się kilkadziesiąt metrów dalej, samo „jest prąd w okolicy” nie oznacza jeszcze, że budowa domu pójdzie sprawnie. Linia niskiego napięcia zasila większość domów jednorodzinnych, ale przed wykonaniem przyłącza trzeba sprawdzić jej parametry, możliwości operatora, moc potrzebną budynkowi oraz przebieg infrastruktury na działce. Poniżej wyjaśniam, jak działa taka sieć, czym różni się przyłącze od instalacji wewnętrznej i jak przejść przez formalności bez kosztownych pomyłek.

Najważniejsze informacje o zasilaniu domu

  • Niskie napięcie obejmuje sieci o napięciu znamionowym do 1 kV, a w domach najczęściej spotyka się układ 230/400 V.
  • Przyłącze łączy działkę lub budynek z siecią operatora, natomiast instalacja elektryczna zaczyna się za miejscem rozgraniczenia własności.
  • Dom jednorodzinny zwykle otrzymuje zasilanie jednofazowe albo trójfazowe, zależnie od mocy i planowanych urządzeń.
  • Warunki przyłączenia określają między innymi moc, miejsce licznika, sposób prowadzenia przewodu i zakres prac.
  • Termin realizacji może wynosić od kilku do kilkunastu miesięcy, szczególnie gdy potrzebna jest rozbudowa sieci.

Zaciski elektryczne z kolorowymi przewodami tworzą skomplikowaną linię niskiego napięcia.

Czym jest sieć niskiego napięcia i do czego służy

W polskich warunkach za niskie napięcie uznaje się napięcie znamionowe nie wyższe niż 1 kV. W praktyce odbiorcy indywidualni mają do czynienia przede wszystkim z napięciem 230 V między przewodem fazowym i neutralnym oraz 400 V między dwiema fazami.

To właśnie z tego poziomu zasilane są domy, garaże, małe lokale usługowe, oświetlenie uliczne i wiele niewielkich obiektów gospodarczych. Energia trafia do takiej sieci ze stacji transformatorowej, która obniża napięcie średnie, na przykład 15 kV, do poziomu odpowiedniego dla urządzeń użytkowanych w budynkach.

Ważne jest rozróżnienie między siecią dystrybucyjną a instalacją należącą do właściciela nieruchomości. Sieć i przyłącze do określonego miejsca rozgraniczenia odpowiadają zwykle operatorowi, natomiast przewody za złączem, rozdzielnica, zabezpieczenia i obwody w domu są po stronie inwestora.

Linia napowietrzna i kablowa

Na starszych terenach wiejskich nadal często spotyka się przewody prowadzone po słupach. Ich zaletą jest łatwiejsza naprawa i zazwyczaj prostsza rozbudowa, ale wadą pozostaje większa podatność na wiatr, oblodzenie, gałęzie oraz ograniczenia związane z lokalizacją budynków.

Sieć kablowa biegnie pod ziemią i lepiej pasuje do nowych osiedli oraz zwartej zabudowy. Zajmuje mniej przestrzeni wizualnej, lecz każda awaria wymaga lokalizacji uszkodzenia i robót ziemnych. Dla właściciela działki szczególnie istotne jest to, aby przed rozpoczęciem prac ustalić dokładny przebieg kabla, a nie opierać się wyłącznie na mapie poglądowej.

Przyłącze, złącze i instalacja domu to trzy różne elementy

Najwięcej nieporozumień wynika z używania słowa „przyłącze” na określenie całej instalacji elektrycznej. Tymczasem przyłącze jest odcinkiem, który doprowadza energię z sieci do ustalonego punktu na nieruchomości. Dalej zaczyna się instalacja odbiorcza budynku.

Element Rola Za co zwykle odpowiada
Sieć dystrybucyjna Dostarcza energię w danym obszarze Operator systemu dystrybucyjnego
Przyłącze Łączy sieć z nieruchomością Operator zgodnie z warunkami i umową
Złącze Zawiera zabezpieczenia i często układ pomiarowy Zakres zależy od warunków przyłączenia
WLZ Przewód od złącza do rozdzielnicy budynku Inwestor lub jego wykonawca
Instalacja wewnętrzna Zasila gniazda, oświetlenie i urządzenia Inwestor oraz elektryk

Miejsce rozgraniczenia własności powinno być zapisane w warunkach i umowie przyłączeniowej. To nie jest formalny detal. Od tego punktu zależy, kto usuwa awarię, kto ponosi koszty naprawy i za jaki fragment infrastruktury odpowiada podczas późniejszej eksploatacji.

Co znajduje się w złączu

Złącze może być umieszczone w granicy działki, w ogrodzeniu albo na elewacji, zależnie od standardu operatora i rodzaju przyłącza. Znajdują się w nim między innymi zabezpieczenia przedlicznikowe, zaciski oraz miejsce na licznik lub układ pomiarowy.

Przy nowym domu najczęściej wybiera się rozwiązanie dostępne dla pracownika operatora bez wchodzenia do budynku. Z mojego punktu widzenia to praktyczniejsze niż prowadzenie pomiaru głęboko w garażu, ponieważ ułatwia odczyt, wymianę licznika i reakcję w razie awarii.

Jak dobrać zasilanie do domu i działki

Standardowe przyłącze 230/400 V nie oznacza jeszcze, że każda działka otrzyma dowolną moc. Operator analizuje obciążenie istniejącej sieci, odległość od stacji transformatorowej, przekrój przewodów oraz moc wskazaną we wniosku.

Dla niewielkiego domu bez ogrzewania elektrycznego często wystarcza moc kilkunastu kilowatów. Zapotrzebowanie rośnie, gdy planujesz pompę ciepła, kuchnię elektryczną, podgrzewacz przepływowy, klimatyzację, warsztat albo ładowarkę samochodu.

Jedna czy trzy fazy

Zasilanie jednofazowe może wystarczyć w domku letniskowym lub niewielkim budynku o skromnym poborze energii. W domu całorocznym rozsądniejszym wyborem jest zwykle instalacja trójfazowa, ponieważ pozwala rozłożyć obciążenie i zasilić urządzenia o większej mocy.

Planowane wyposażenie Rozsądne podejście Na co uważać
Oświetlenie, gniazda, podstawowe AGD Mała moc, często wystarcza standardowe zasilanie Nie zakładać zbyt małego zapasu
Płyta indukcyjna, piekarnik, klimatyzacja Zasilanie trójfazowe i prawidłowy podział obwodów Nie sumować mocy urządzeń bez analizy ich jednoczesnej pracy
Pompa ciepła lub ogrzewanie elektryczne Większa moc przyłączeniowa, często z zapasem Uwzględnić pracę urządzeń zimą
Ładowarka samochodu elektrycznego Sprawdzenie mocy ładowarki i harmonogramu poboru Unikać sytuacji, w której ładowanie przeciąża przyłącze

Najczęstszy błąd polega na wpisaniu do wniosku minimalnej mocy, aby ograniczyć opłatę, a dopiero później dokładaniu kolejnych odbiorników. Takie oszczędzanie może skończyć się kosztowną zmianą warunków albo koniecznością ograniczania urządzeń. Lepiej przyjąć realny scenariusz użytkowania i zostawić rozsądny zapas, ale bez zawyżania parametrów na wszelki wypadek.

Jak wygląda przyłączenie krok po kroku

Procedura zaczyna się od ustalenia operatora właściwego dla lokalizacji działki. Nie wybiera się go dowolnie, ponieważ obszary działania są podzielone między przedsiębiorstwa dystrybucyjne.

  1. Przygotuj dane działki, adres, numer ewidencyjny, tytuł prawny oraz planowany termin rozpoczęcia poboru energii.
  2. Określ moc przyłączeniową i zaznacz, czy chodzi o zasilanie docelowe, czy tymczasowe dla placu budowy.
  3. Złóż wniosek o warunki przyłączenia wraz z wymaganymi załącznikami i planem sytuacyjnym.
  4. Sprawdź otrzymane warunki, zwłaszcza miejsce złącza, rodzaj przyłącza, moc, układ pomiarowy i zakres robót.
  5. Podpisz umowę przyłączeniową i pilnuj terminów wykonania prac po obu stronach.
  6. Zleć wykonanie instalacji odbiorczej elektrykowi, który przygotuje WLZ, rozdzielnicę i wymagane pomiary.
  7. Zakończ odbiór i zawrzyj umowę sprzedaży lub kompleksową, aby licznik mógł zostać uruchomiony.

Dla przyłączeń do 1 kV i mocy do 40 kW przepisy zaliczają odbiorcę zwykle do V grupy przyłączeniowej. Tymczasowe zasilanie placu budowy może być rozpatrywane jako grupa VI. Nie oznacza to jednak identycznej procedury u każdego operatora, dlatego formularz i wymagane dokumenty trzeba sprawdzić na stronie właściwego przedsiębiorstwa.

PGE informuje, że kompletne wnioski dotyczące zasilania 230/400 V mogą otrzymać warunki wraz z projektem umowy w terminie do 21 dni, ale sam proces realizacji przyłącza może potrwać od kilku do kilkunastu miesięcy. Krótki termin dotyczy dokumentów, a niekoniecznie fizycznego wybudowania odcinka sieci.

Formalności na działce i ograniczenia techniczne

Jeżeli przewód ma przejść przez cudzą nieruchomość, pojawia się kwestia prawa do dysponowania terenem. Operator może potrzebować zgody właściciela, ustanowienia służebności przesyłu albo innego uregulowania dostępu do gruntu. Bez tego nawet technicznie proste przyłączenie może się przeciągać.

Przed zakupem działki sprawdzam przede wszystkim, czy przez teren nie przebiegają istniejące przewody, gdzie stoją słupy i czy planowany dom nie koliduje z infrastrukturą. Mapa zasadnicza nie zawsze pokazuje pełny stan faktyczny, dlatego przy większej inwestycji dobrze uzyskać aktualne warunki od operatora i skonsultować przebieg z projektantem.

Przeczytaj również: Jak sprawdzić uzbrojenie działki w Geoportalu?

Odległość od przewodów

Nie ma jednej uniwersalnej odległości, którą można bezrefleksyjnie zastosować do każdej linii. Znaczenie ma napięcie, rodzaj przewodów, sposób prowadzenia, lokalne przepisy, planowana konstrukcja oraz wymagania operatora. Domu nie powinno się ustawiać „na oko” względem słupa lub przewodu. Jeżeli linia napowietrzna biegnie przez środek działki, może ograniczyć możliwą lokalizację budynku, a czasem wymusić przebudowę sieci. Taka przebudowa nie zawsze jest szybka ani tania i zwykle wymaga odrębnych uzgodnień.

Najczęstsze błędy przy planowaniu zasilania

W praktyce problemy rzadko wynikają z samego napięcia. Częściej przyczyną jest zbyt późne rozpoczęcie procedury albo brak koordynacji między inwestorem, operatorem i elektrykiem.

  • Wniosek składany dopiero po rozpoczęciu budowy. Bez energii docelowej trzeba korzystać z agregatu albo przyłącza tymczasowego.
  • Zaniżona moc przyłączeniowa. Oszczędność na początku może utrudnić późniejsze podłączenie pompy ciepła lub ładowarki.
  • Brak sprawdzenia przebiegu sieci. Roboty ziemne wykonane bez mapy mogą uszkodzić kabel albo kolidować z pasem technicznym.
  • Pomijanie uziemienia i ochrony przepięciowej. Sama obecność wyłączników nadprądowych nie zapewnia pełnej ochrony instalacji.
  • Niejasne miejsce licznika. Późniejsza zmiana lokalizacji złącza może wymagać projektu i dodatkowych prac.
  • Brak zapasu miejsca w rozdzielnicy. Kilka wolnych modułów szybko znika po montażu fotowoltaiki, alarmu, magazynu energii lub automatyki.

Szczególną uwagę poświęciłbym ochronie przeciwprzepięciowej, zwłaszcza przy przyłączu napowietrznym. Ogranicznik przepięć nie zastąpi poprawnego uziemienia, ale dobrze dobrany układ może ograniczyć skutki wyładowań i przepięć łączeniowych. Dobór zabezpieczeń powinien wykonać elektryk na podstawie projektu, a nie przypadkowej listy urządzeń z internetu.

Co sprawdzić przed podpisaniem warunków przyłączenia

Dokument warto przeczytać jak specyfikację techniczną, a nie jak zwykłe pismo formalne. Zanim go zaakceptuję, sprawdzam przede wszystkim moc przyłączeniową, układ faz, miejsce złącza i granicę odpowiedzialności.

  • czy wskazano zasilanie jednofazowe czy trójfazowe,
  • czy moc odpowiada planowanemu ogrzewaniu i urządzeniom,
  • czy złącze znajdzie się w dogodnym i dostępnym miejscu,
  • kto wykonuje poszczególne odcinki przyłącza,
  • kto ponosi opłaty za projekt, roboty i ewentualną rozbudowę sieci,
  • jaki jest termin realizacji oraz jakie dokumenty trzeba dostarczyć po zakończeniu prac,
  • czy przewidziano miejsce na instalację fotowoltaiczną, magazyn energii lub ładowarkę.

Nie istnieje jedna cena przyłącza obowiązująca w całej Polsce. Opłata zależy od operatora, mocy, długości przyłącza, rodzaju sieci i tego, czy potrzebna jest rozbudowa infrastruktury. Do budżetu trzeba doliczyć także projekt, geodetę, prace elektryczne na działce, WLZ, rozdzielnicę, pomiary oraz ewentualne odtworzenie nawierzchni.

Najbezpieczniej jest poprosić elektryka o kosztorys obejmujący cały odcinek od złącza do rozdzielnicy. Sama opłata operatora może wyglądać atrakcyjnie, ale nie pokazuje pełnego kosztu przygotowania budynku do bezpiecznego użytkowania.

Dobrze zaplanowane przyłącze ułatwia całą budowę

Zasilanie niskiego napięcia jest standardem dla większości domów, lecz jego wykonanie wymaga dopasowania mocy, przebiegu przewodów i zabezpieczeń do konkretnej działki. Najwięcej można zyskać, rozpoczynając procedurę jeszcze przed uzyskaniem pozwolenia na budowę lub zgłoszeniem robót, gdy lokalizacja domu nie jest już przypadkowa, ale nadal można ją skorygować.

Moja praktyczna rada jest prosta: najpierw ustal operatora i warunki, później zamów projekt instalacji, a dopiero na końcu wybieraj wykonawcę według ceny. Dobry plan przyłącza chroni przed opóźnieniami, przeróbkami i niedoborem mocy, czyli problemami, które zwykle pojawiają się dopiero wtedy, gdy budynek jest już niemal gotowy.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

W domach najczęściej stosuje się układ 230/400 V. Zasilanie jednofazowe może wystarczyć w małym budynku o niewielkim poborze, natomiast w domu całorocznym zwykle lepsze jest zasilanie trójfazowe, szczególnie przy płycie indukcyjnej, pompie ciepła, klimatyzacji lub ładowarce samochodu.

Przyłącze doprowadza energię z sieci do nieruchomości, a złącze zawiera między innymi zabezpieczenia i miejsce na licznik. WLZ prowadzi od złącza do rozdzielnicy budynku, zaś instalacja wewnętrzna zasila gniazda, oświetlenie i urządzenia. Zakres odpowiedzialności stron wyznacza miejsce rozgraniczenia własności zapisane w warunkach i umowie.

Najpierw trzeba ustalić operatora, przygotować dane działki i określić moc, a następnie złożyć wniosek o warunki przyłączenia. Po ich otrzymaniu należy sprawdzić miejsce złącza, rodzaj przyłącza, układ pomiarowy i zakres robót, podpisać umowę oraz wykonać instalację odbiorczą z pomiarami. PGE wskazuje, że kompletne wnioski dla zasilania 230/400 V mogą otrzymać warunki i projekt umowy do 21 dni, ale fizyczna realizacja przyłącza może potrwać od kilku do kilkunastu miesięcy.

Nie należy ustawiać domu względem przewodów na oko. Trzeba sprawdzić dokładny przebieg infrastruktury, rodzaj przewodów, napięcie i wymagania operatora, ponieważ nie ma jednej uniwersalnej odległości dla każdej linii. Jeśli przewód przechodzi przez cudzą nieruchomość, mogą być potrzebne zgoda właściciela, służebność przesyłu albo inne uregulowanie dostępu do gruntu.

Opłata zależy od operatora, mocy, długości przyłącza, rodzaju sieci oraz ewentualnej rozbudowy infrastruktury. Do budżetu trzeba doliczyć projekt, geodetę, prace na działce, WLZ, rozdzielnicę, pomiary i możliwe odtworzenie nawierzchni. Dlatego warto poprosić elektryka o kosztorys obejmujący cały odcinek od złącza do rozdzielnicy.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

przyłącze złącze moc przyłączeniowa wlz sieć niskiego napięcia

Udostępnij artykuł

Jędrzej Sikora

Jędrzej Sikora

Nazywam się Jędrzej Sikora i od 6 lat zajmuję się tematyką budowy domów oraz geodezji. Moje zainteresowanie tymi dziedzinami zaczęło się, gdy sam postanowiłem zrealizować swoje marzenie o własnym domu. Zrozumienie formalności oraz aspektów technicznych związanych z budową stało się dla mnie pasjonującym wyzwaniem. W moich tekstach staram się dzielić wiedzą na temat procesu budowy, geodezyjnych pomiarów oraz niezbędnych formalności, które często mogą być mylące dla inwestorów. Pracuję w sposób przemyślany, zawsze sprawdzając źródła i porównując informacje, aby dostarczać czytelnikom rzetelne i zrozumiałe treści. Lubię upraszać skomplikowane zagadnienia, tak aby każdy mógł łatwo zrozumieć kluczowe aspekty budowy. Moim celem jest dostarczanie aktualnych informacji, które pomogą w podjęciu świadomych decyzji na każdym etapie budowy.
