Podłączenie wody do domu - formalności, koszty i odbiór

24 kwietnia 2026

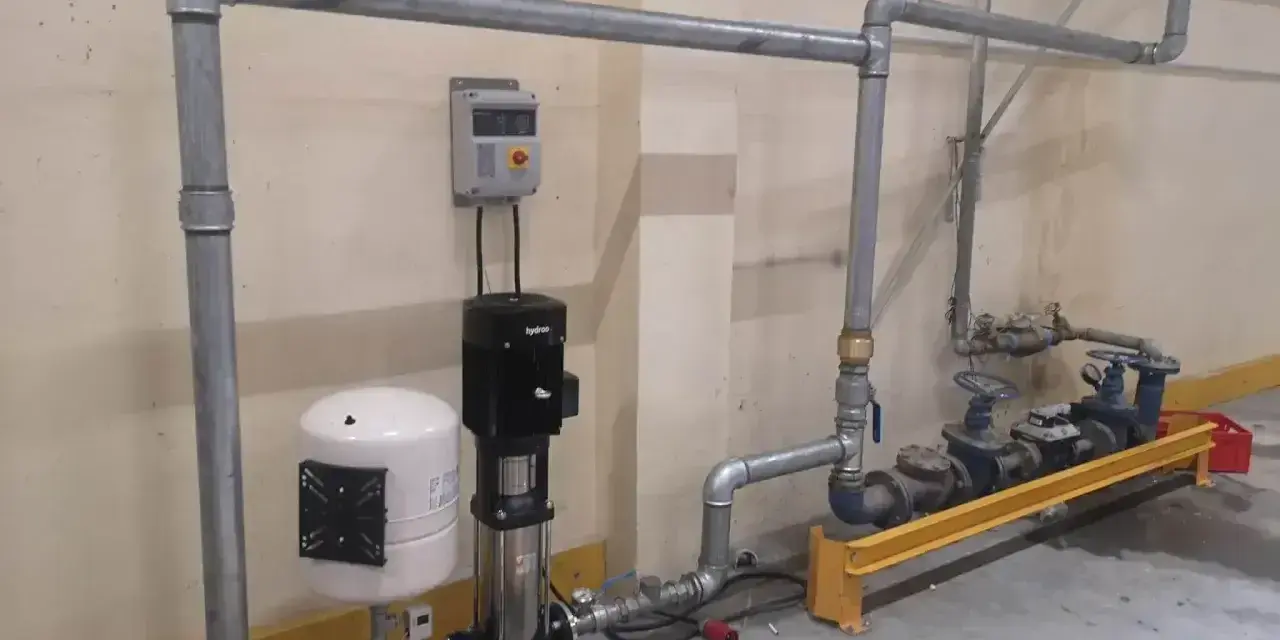

System do podłączenia wody do domu: pompa, zbiornik hydroforowy i zawory.

Spis treści

Moment, w którym dom ma zostać podłączony do sieci wodociągowej, często wydaje się prosty, dopóki nie pojawią się warunki techniczne, projekt, wykop i odbiór przyłącza. Podłączenie wody do domu wymaga więc nie tylko pracy hydraulika, lecz także sprawdzenia dostępności sieci, załatwienia formalności i rozsądnego zaplanowania trasy przewodu. Poniżej pokazuję, jak przejść przez ten proces, ile może kosztować i na co uważać, aby nie rozkopywać działki dwa razy.

Najważniejsze decyzje zapadają jeszcze przed rozpoczęciem wykopu

  • Najpierw sprawdź gestora sieci i uzyskaj warunki techniczne przyłączenia.
  • Dla domu jednorodzinnego ustawowy termin wydania warunków wynosi zwykle 21 dni od złożenia kompletnego wniosku.
  • Proste przyłącze wodociągowe o długości 10-20 m kosztuje najczęściej około 4 000-10 000 zł.
  • Przewód i wodomierz trzeba zaplanować zgodnie z wymaganiami lokalnego przedsiębiorstwa wodociągowego.
  • Nie zasypuj wykopu, zanim wykonawca i gestor sieci nie przeprowadzą wymaganego odbioru.

Zacznij od sprawdzenia, czy sieć jest naprawdę dostępna

Mapa z zaznaczoną niebieską linią przy drodze nie zawsze oznacza, że przyłączenie działki będzie szybkie i tanie. Trzeba ustalić, gdzie dokładnie znajduje się przewód wodociągowy, kto nim zarządza oraz czy ma on wystarczające parametry, aby zasilić nowy budynek.

Informacji udziela najczęściej gminny lub miejski zakład wodociągowy. Przydatne są też mapa zasadnicza, mapa do celów projektowych i miejscowy plan zagospodarowania przestrzennego. Sprawdzam również, czy trasa przyłącza nie będzie przebiegała przez cudzą działkę, pas drogowy albo obszar objęty służebnością.

Sama obecność sieci w drodze nie przesądza jeszcze o możliwości wykonania przyłącza. Znaczenie mają między innymi średnica przewodu, ciśnienie w sieci, odległość od granicy działki i liczba innych odbiorców. W przypadku dużego domu, podlewania ogrodu albo planowanego systemu przeciwpożarowego zapotrzebowanie może być wyższe niż przy zwykłym budynku jednorodzinnym.

Jeżeli sieci nie ma w pobliżu, alternatywą pozostaje studnia. Nie traktowałbym jej jednak jako automatycznie tańszego rozwiązania. Dochodzą koszty odwiertu, pompy, hydroforu, uzdatniania wody, badań laboratoryjnych i późniejszej eksploatacji. Przy działce położonej blisko wodociągu przyłącze z sieci jest zwykle prostsze w codziennym użytkowaniu.

Formalności, które trzeba załatwić przed wejściem ekipy

Wniosek o warunki przyłączenia

Procedurę zaczyna się od złożenia wniosku do przedsiębiorstwa wodociągowo-kanalizacyjnego. Formularz zwykle wymaga podania numeru działki, adresu nieruchomości, przeznaczenia budynku oraz planowanego poboru wody. Dołącza się także plan zabudowy lub szkic pokazujący orientacyjny przebieg przyłącza.

W przypadku domu jednorodzinnego przepisy przewidują zazwyczaj 21 dni na wydanie warunków od otrzymania kompletnego wniosku. W szczególnie uzasadnionych przypadkach termin może zostać wydłużony. Trzeba też pamiętać, że brak załączników zatrzymuje bieg procedury.

Warunki określają między innymi miejsce włączenia do sieci, wymagany materiał i średnicę rury, lokalizację wodomierza, sposób zabezpieczenia przewodu oraz wymagania dotyczące odbioru. Zgodnie z przepisami wydanie warunków, odbiór przyłącza i samo włączenie do sieci nie powinny być obciążane opłatą przez przedsiębiorstwo. Inwestor płaci natomiast za projekt, roboty ziemne, materiały i pracę wykonawcy.

Projekt i wybór ścieżki budowlanej

Po otrzymaniu warunków potrzebny jest plan sytuacyjny lub projekt przyłącza. Przy prostym przebiegu przygotowuje go projektant na aktualnej mapie, uwzględniając istniejące uzbrojenie terenu. To etap, na którym można wychwycić kolizję z kanalizacją, gazem, energią albo planowanym ogrodzeniem.

Przyłącze można realizować w trybie zgłoszenia albo na podstawie procedury przewidzianej w art. 29a Prawa budowlanego, bez pozwolenia na budowę i bez klasycznego zgłoszenia, jeśli spełnione są wymagane warunki. Zawsze sprawdzam tę kwestię z projektantem lub właściwym urzędem, ponieważ wybór ścieżki zależy od konkretnej inwestycji i sposobu prowadzenia przewodu.

Jeżeli rura ma przebiegać przez drogę publiczną, mogą pojawić się dodatkowe uzgodnienia dotyczące zajęcia pasa drogowego, odtworzenia nawierzchni albo wykonania przecisku. Ten fragment potrafi kosztować więcej niż samo kopanie na działce, szczególnie gdy potrzebna jest specjalistyczna maszyna.

Przeczytaj również: Linia wysokiego napięcia na działce - co sprawdzić przed zakupem?

Umowa na dostawę wody

Po wykonaniu, odbiorze i zamontowaniu wodomierza właściciel zawiera umowę z dostawcą wody. Samo wykonanie rury nie oznacza jeszcze rozpoczęcia rozliczeń. Potrzebny jest protokół odbioru, numer wodomierza i stan początkowy licznika.

Jeśli budowa domu jeszcze trwa, dobrze zaplanować tymczasowy punkt poboru. Można zamontować wodomierz w studni albo przygotować podejście w budynku, ale rozwiązanie musi odpowiadać wymaganiom lokalnego operatora. Improwizowany kran podłączony przed wodomierzem jest proszeniem się o problem.

Jak wygląda wykonanie przyłącza krok po kroku

Technicznie nie jest to skomplikowana instalacja, ale błędy popełnione w ziemi są kosztowne, bo po zasypaniu trudno je znaleźć. Najbezpieczniej prowadzić przewód możliwie krótką, prostą i bezkolizyjną trasą.

  1. Wytyczenie trasy przez geodetę lub zgodnie z dokumentacją, zależnie od wymagań inwestycji.
  2. Wykonanie wykopu na głębokości dostosowanej do lokalnej strefy przemarzania gruntu.
  3. Ułożenie rury PE lub PEHD przeznaczonej do przesyłu wody pitnej.
  4. Montaż zasuwy odcinającej, skrzynki ulicznej i podejścia pod wodomierz.
  5. Przejście przez ścianę fundamentową z użyciem odpowiedniej tulei ochronnej i uszczelnienia.
  6. Próba szczelności, płukanie, ewentualna dezynfekcja oraz odbiór przed zasypaniem.

Najczęściej stosuje się rury z tworzywa, ponieważ są odporne na korozję i łatwe w układaniu. Średnica nie powinna być dobierana na oko. Dla typowego domu może wystarczyć niewielki przewód, ale ostateczny dobór wynika z warunków technicznych i obliczonego przepływu.

Wodomierz powinien znajdować się w miejscu dostępnym dla odczytu i serwisu. Może to być pomieszczenie techniczne, garaż albo studnia wodomierzowa. W praktyce najbardziej wygodne jest umieszczenie go wewnątrz budynku, w miejscu zabezpieczonym przed mrozem, o ile pozwala na to przebieg przyłącza i lokalne wymagania.

Przewód w gruncie trzeba zabezpieczyć przed zamarzaniem. Sama głębokość nie zawsze rozwiązuje problem, zwłaszcza gdy rura wychodzi płytko przy fundamencie. W takich miejscach przydaje się izolacja, a podejście przez ścianę należy wykonać tak, aby nie powstał mostek cieplny ani nieszczelność.

Ile kosztuje doprowadzenie wody do budynku

Cena zależy głównie od długości trasy, rodzaju gruntu, konieczności przekroczenia drogi i zakresu prac po stronie wykonawcy. Podawanie jednej stawki za metr bywa mylące, bo krótki odcinek przez asfalt może kosztować więcej niż dłuższy przewód prowadzony w miękkim gruncie.

Element prac Orientacyjny koszt Co najbardziej zmienia cenę
Projekt lub plan sytuacyjny około 1 000-3 000 zł lokalizacja, zakres uzgodnień, kolizje
Wykop i ułożenie rury około 200-400 zł za metr grunt, głębokość, dostęp dla koparki
Przyłącze tylko wodociągowe najczęściej 4 000-10 000 zł długość, wodomierz, odtworzenie terenu
Woda i kanalizacja wykonane razem około 6 000-20 000 zł spadki, studzienki, przepompownia, droga
Przecisk pod drogą wycena indywidualna długość, nawierzchnia i średnica przewodu

W 2026 roku dla prostego przyłącza o długości 10-20 m rozsądnie jest założyć budżet od 5 000 do 12 000 zł, jeśli prace odbywają się na własnej działce i nie ma trudnych kolizji. Przy przejściu pod drogą, konieczności odtworzenia kostki lub wysokim poziomie wód gruntowych kwota może wyraźnie wzrosnąć.

Największy błąd inwestora polega na porównywaniu ofert, które obejmują różny zakres. Jedna firma podaje cenę za sam wykop i rurę, a druga dolicza projekt, włączenie do sieci, badanie, geodetę i uporządkowanie terenu. Przed podpisaniem umowy proszę o rozpisanie, czy cena zawiera materiały, próbę szczelności, odbiór, zasypanie i dokumentację powykonawczą.

Jeżeli przyłącze wodne i kanalizacyjne mają powstać w tym samym czasie, często opłaca się wykonać wspólny wykop. Oszczędność wynika z jednego wjazdu koparki i jednego etapu odtworzenia terenu. Nie zawsze jednak przewody mogą leżeć dowolnie blisko siebie, dlatego ich rozmieszczenie powinien określić projekt.

Odbiór, wodomierz i uruchomienie dostawy

Przed zasypaniem wykopu trzeba zgłosić gotowość do odbioru. Przedstawiciel przedsiębiorstwa sprawdza zgodność przebiegu i materiałów z warunkami technicznymi. Dobrą praktyką jest wykonanie zdjęć odkrytego przewodu z widocznymi punktami charakterystycznymi, choć fotografie nie zastępują formalnego odbioru.

W zależności od wymagań operatora wykonuje się próbę szczelności, płukanie przewodu i badanie jakości wody. Nie każdy zakład wymaga identycznego zestawu dokumentów, dlatego listę trzeba uzyskać lokalnie przed rozpoczęciem robót. Pozytywny odbiór potwierdza się protokołem, który może być potrzebny do zawarcia umowy.

Wodomierz główny montuje zwykle przedsiębiorstwo wodociągowe albo wykonawca działający według jego wytycznych. Urządzenie zostaje zaplombowane, a jego stan wpisuje się do protokołu. Za odcinek od wodomierza do punktów poboru odpowiada właściciel, dlatego instalację wewnętrzną również trzeba wykonać starannie.

Przy pierwszym uruchomieniu sprawdzam wszystkie zawory i połączenia, szczególnie w kotłowni oraz przy przejściu przez fundament. Nawet mały wyciek za ścianą może przez kilka tygodni pozostać niewidoczny, a później oznaczać zawilgocenie izolacji lub posadzki.

Błędy, które najczęściej zwiększają koszt inwestycji

  • Brak sprawdzenia trasy przed zakupem działki i późniejsze prowadzenie rury przez cudzy teren.
  • Złożenie niekompletnego wniosku, przez co termin wydania warunków zaczyna się liczyć dopiero po uzupełnieniu dokumentów.
  • Wybór wykonawcy wyłącznie na podstawie ceny za metr bez sprawdzenia zakresu oferty.
  • Ułożenie przewodu zbyt płytko albo bez ochrony w miejscu przejścia przez fundament.
  • Zasypanie przyłącza przed odbiorem i konieczność ponownego odkopywania rury.
  • Umieszczenie wodomierza w ciasnym, trudno dostępnym miejscu, gdzie nie da się go później wymienić.
  • Brak koordynacji z kanalizacją, elektryką, gazem i systemem odwodnienia działki.

Z mojego punktu widzenia najwięcej pieniędzy traci się nie na samej rurze, ale na złej kolejności prac. Przyłącze powinno być zaplanowane razem z fundamentami, kanalizacją i docelowym poziomem terenu. Dzięki temu unikamy sytuacji, w której gotowy podjazd albo świeżo posadzony ogród trzeba później rozebrać.

Dobrze zaplanowane przyłącze zaczyna się od dokumentów, nie od koparki

Najbezpieczniejszy schemat jest prosty: sprawdzenie sieci, wniosek o warunki, projekt, wybór wykonawcy, wykonanie przewodu, odbiór i dopiero na końcu zasypanie wykopu. Taka kolejność pozwala kontrolować zarówno koszty, jak i odpowiedzialność poszczególnych osób.

Przed podpisaniem umowy warto mieć w ręku warunki techniczne, zaznaczoną trasę oraz szczegółową wycenę. Jeżeli coś budzi wątpliwości, lepiej wyjaśnić to z gestorem sieci przed rozpoczęciem robót. Kilkanaście minut rozmowy z projektantem może oszczędzić wiele godzin kopania i kilka tysięcy złotych nieprzewidzianych wydatków.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Najpierw należy sprawdzić dostępność sieci i złożyć do przedsiębiorstwa wodociągowo-kanalizacyjnego wniosek o warunki przyłączenia. Wniosek zawiera między innymi numer działki, adres, przeznaczenie budynku, planowany pobór wody oraz plan zabudowy lub szkic trasy. Dla domu jednorodzinnego warunki powinny być zwykle wydane w ciągu 21 dni od złożenia kompletnego wniosku.

Proste przyłącze wykonane na własnej działce kosztuje najczęściej około 4 000-10 000 zł, a w 2026 roku warto założyć budżet od 5 000 do 12 000 zł. Na cenę wpływają między innymi rodzaj gruntu, długość trasy, projekt, dostęp dla koparki oraz konieczność odtworzenia nawierzchni. Przejście pod drogą, kolizje z uzbrojeniem lub wysoki poziom wód gruntowych mogą wyraźnie zwiększyć koszt.

Wodomierz powinien znajdować się w miejscu dostępnym do odczytu i serwisu, na przykład w pomieszczeniu technicznym, garażu albo studni wodomierzowej. Najwygodniejsze jest zwykle umieszczenie go wewnątrz budynku, w miejscu zabezpieczonym przed mrozem, jeśli pozwalają na to warunki operatora. Urządzenie musi zostać zamontowane i zaplombowane zgodnie z wymaganiami przedsiębiorstwa wodociągowego.

Wykopu nie należy zasypywać przed odbiorem przyłącza. Najpierw wykonuje się wymagane sprawdzenia, takie jak próba szczelności, płukanie lub dezynfekcja, a przedstawiciel operatora ocenia zgodność trasy i materiałów z warunkami technicznymi. Pozytywny odbiór potwierdza protokół, który może być potrzebny do zawarcia umowy na dostawę wody.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

przyłącza wodociągowe wodomierze studnie wykopy

Udostępnij artykuł

Kacper Witkowski

Kacper Witkowski

Nazywam się Kacper Witkowski i od 7 lat zajmuję się tematyką budowy domu, geodezji oraz związanych z tym formalności. Moje zainteresowanie tymi dziedzinami zaczęło się od małego projektu budowlanego, który realizowałem z rodziną. Z czasem zrozumiałem, jak wiele aspektów kryje się za każdym etapem budowy, a także jak ważne jest zrozumienie przepisów i formalności, które mogą wydawać się skomplikowane. W moich artykułach staram się tłumaczyć trudne zagadnienia w przystępny sposób, dzielić się sprawdzonymi informacjami oraz porównywać różne źródła, aby dostarczyć moim czytelnikom rzetelne i aktualne dane. Chcę, aby każdy, kto planuje budowę swojego wymarzonego domu, czuł się pewnie i miał jasność w podejmowanych decyzjach.
