Przesunięcie słupa energetycznego zwykle nie jest prostą usługą „na telefon”, tylko formalną przebudową kolizyjnego odcinka sieci. W praktyce trzeba ustalić, czy chodzi o słup sieci dystrybucyjnej, przyłącze do budynku czy całą linię, a dopiero potem przejść przez uzgodnienia, mapy, projekt i kosztorys. Poniżej rozkładam ten temat na konkretne kroki, żeby było jasne, od czego zacząć i gdzie najłatwiej stracić czas albo pieniądze.
Najważniejsze są formalności, tytuł prawny i realistyczny budżet
- Najpierw trzeba ustalić, czy problem dotyczy sieci, przyłącza czy tylko jednego słupa na działce.
- Przy znanej kolizji składa się do operatora wniosek o uzgodnienie branżowe i warunki usunięcia kolizji.
- W TAURON Dystrybucja wniosek wymaga m.in. mapy w skali 1:500 lub 1:1000 oraz odpowiedniego podpisu.
- Jeśli to Ty inicjujesz przebudowę, koszt najczęściej obciąża właśnie Ciebie.
- Realizacja przez operatora może trwać co najmniej 12 miesięcy, więc przy napiętym harmonogramie trzeba szukać szybszej ścieżki.
- Same opłaty administracyjne są niewielkie, ale główny koszt robi projekt, roboty montażowe i odtworzenie terenu.
Najpierw ustal, czy chodzi o sieć, przyłącze czy cały odcinek
Zanim ktokolwiek zacznie mówić o robotach, patrzę na trzy rzeczy: jaki to element infrastruktury, komu służy i czy da się go technicznie przełożyć bez naruszenia całej sieci. To ważne, bo słup stojący na środku działki może być tylko widocznym objawem większego problemu, a nie samodzielnym punktem do „przesunięcia o kilka metrów”.
W praktyce najczęściej spotyka się trzy scenariusze. Pierwszy to słup należący do linii zasilającej kilka nieruchomości. Drugi to element przyłącza prowadzącego do konkretnego budynku. Trzeci to kolizja z nową inwestycją, na przykład z domem, garażem, zjazdem albo ogrodzeniem. Każdy z nich uruchamia trochę inną ścieżkę formalną i inną logikę kosztów.
| Sytuacja | Co to zwykle oznacza | Do kogo zgłasza się sprawę | Kto najczęściej ponosi koszt |
|---|---|---|---|
| Słup na linii zasilającej kilka działek | To fragment sieci dystrybucyjnej, a nie „wolny” element do samodzielnej zmiany | Operator systemu dystrybucyjnego | Zależy od przyczyny przebudowy, ale przy inwestycji prywatnej zwykle wnioskodawca |
| Słup na przyłączu do jednego budynku | Najczęściej chodzi o przebudowę przyłącza, np. zmianę trasy albo przejście z linii napowietrznej na kablową | Operator + wniosek o przebudowę | Z reguły inicjator zmiany |
| Słup blokuje nowy dom lub inną inwestycję | To klasyczna kolizja branżowa, którą trzeba formalnie usunąć | Najpierw uzgodnienie branżowe, potem warunki usunięcia kolizji | Często inwestor, jeśli to jego przedsięwzięcie wymusza zmianę |
| Brak jasnego tytułu prawnego do zajęcia gruntu | Sprawa wymaga sprawdzenia dokumentów własnościowych, starych decyzji i ewentualnej służebności | Tu zwykle wchodzi też geodeta albo prawnik | To zależy od stanu prawnego i ustaleń w konkretnej sprawie |
Ta różnica nie jest akademicka. Jeśli źle nazwiesz problem na starcie, operator może odesłać Cię do innego formularza, a projektant zbuduje kosztorys na niewłaściwym założeniu. Gdy już wiesz, z czym naprawdę walczysz, łatwiej ustalić, kto odpowiada za pieniądze i formalności.

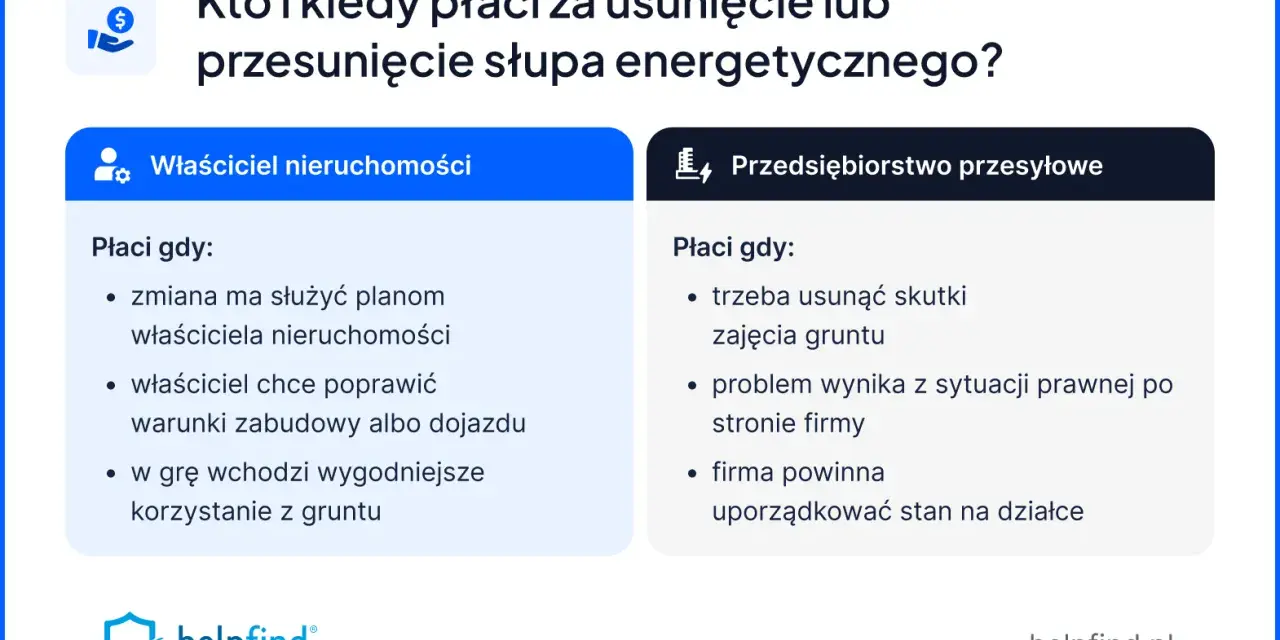

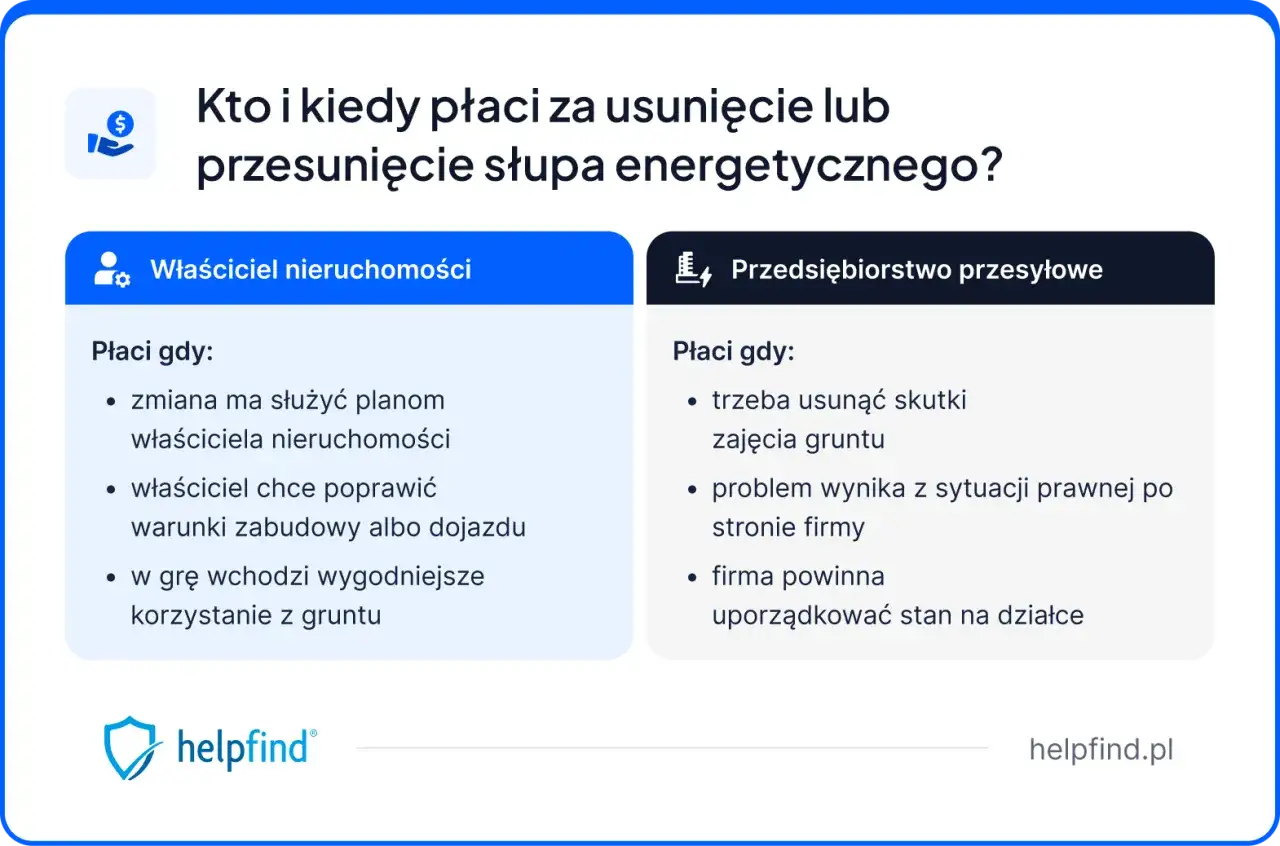

Kto odpowiada za koszt i kiedy sprawa jest po twojej stronie
W praktyce kluczowe jest to, kto inicjuje zmianę. Jeżeli to Twoja inwestycja wymusza przebudowę, najczęściej to Ty płacisz za roboty. TAURON Dystrybucja wprost wskazuje, że przy przebudowie przyłącza koszt pokrywa inicjator zmiany. To zresztą odpowiada logice całej branży: jeśli chcesz dostosować istniejącą infrastrukturę do własnego projektu, nie przerzucasz automatycznie rachunku na operatora.
Inaczej wygląda sytuacja, gdy operator przebudowuje sieć z własnych powodów technicznych albo inwestycyjnych. Wtedy finansowanie zwykle idzie w ramach jego przedsięwzięcia. Właściciel działki nie powinien zakładać, że każdy słup stojący na gruncie „z definicji” zostanie usunięty na koszt spółki. Jeśli urządzenie ma służebność przesyłu, czyli prawo do korzystania z cudzej nieruchomości w zakresie utrzymania i eksploatacji sieci, sama chęć lepszego zagospodarowania działki może nie wystarczyć, by odwrócić tę zasadę.
Z mojego punktu widzenia najzdrowsze podejście jest proste: najpierw sprawdzam księgę wieczystą, mapę i podstawę posadowienia urządzeń, a dopiero potem rozmawiam o kosztach. Jeśli dokumenty są niejasne, nie zgaduję. W takich sprawach jeden stary wpis albo brak wpisu może zmienić całą ocenę sytuacji, a niekiedy także to, czy w ogóle da się żądać przebudowy w obecnym kształcie.
To prowadzi do następnego kroku, czyli do ścieżki formalnej. Bez niej nawet najlepsze argumenty zostaną tylko rozmową przy ogrodzeniu.

Jak wygląda procedura od mapy do porozumienia
Najbezpieczniej zacząć od uzgodnienia branżowego. To formalna odpowiedź operatora na pytanie, czy planowana inwestycja koliduje z jego urządzeniami. Jeśli już wiesz, że kolizja istnieje, składasz od razu wniosek o uzgodnienie branżowe i jednoczesne wydanie warunków usunięcia kolizji. Jeśli nie masz pewności, najpierw prosisz o samo uzgodnienie, a dopiero po odpowiedzi przechodzisz do kolejnego kroku.
- Sprawdź kolizję na mapie - przy budowie domu, garażu czy zjazdu warto porównać projekt z mapą zasadniczą i warstwą uzbrojenia terenu. To oszczędza czas już na starcie.
- Przygotuj wniosek - w praktyce potrzebujesz mapy w skali 1:500 lub 1:1000 z widocznym uzbrojeniem, zwykle w formie PDF. TAURON Dystrybucja podaje też, że wniosek można podpisać kwalifikowanym podpisem elektronicznym, podpisem osobistym albo profilem zaufanym.
- Jeśli występujesz o warunki usunięcia kolizji - nanieś na plan propozycję rozwiązania i orientacyjne usytuowanie obiektu. Bez tego operator często nie ma na czym oprzeć odpowiedzi.
- Odbierz warunki i spisz porozumienie - po wydaniu warunków przebudowy operator wskazuje osobę do kontaktu i ustala się sposób realizacji oraz finansowania.
- Wybierz tryb wykonania - przy realizacji na podstawie warunków usunięcia kolizji możesz sam wybrać wykonawcę, co zwykle daje większą kontrolę nad terminem i ceną.
- Wykonaj i zinwentaryzuj roboty - po zakończeniu prac potrzebna jest dokumentacja powykonawcza i aktualizacja geodezyjna, żeby nowy przebieg trafił do właściwych baz i map.
W praktyce ten etap dobrze obnaża, czy sprawa jest jeszcze zwykłą formalnością, czy już projektem technicznym. I tu jest ważny detal: jeśli operator sam organizuje przebudowę przyłącza, TAURON podaje, że taka realizacja trwa co najmniej 12 miesięcy od podpisania umowy. Jeśli zależy Ci na czasie, własny wykonawca bywa po prostu sensowniejszy.
Na tym etapie przydaje się też geodeta. Nie dlatego, że „trzeba mieć kolejnego specjalistę”, tylko dlatego, że bez dobrej mapy, granic i aktualnej sytuacji terenowej łatwo zamówić projekt, który od początku będzie nie do obrony. To prowadzi już wprost do pieniędzy.
Ile kosztuje przeniesienie i co najbardziej podbija wycenę
Jeśli ktoś podaje jedną, stałą cenę, podchodzę do tego ostrożnie. Koszt zależy od napięcia sieci, długości przebudowy, tego, czy trzeba przejść na kabel, czy słup zasila też innych odbiorców, i od tego, ile formalności trzeba domknąć po drodze. Sama opłata za wniosek administracyjny jest niewielka, ale roboty techniczne potrafią kosztować wielokrotnie więcej.
| Element budżetu | Co obejmuje | Orientacyjny poziom kosztu |
|---|---|---|
| Uzgodnienie branżowe | Analiza kolizji, odpowiedź operatora, dokumentacja formalna | W TAURON Dystrybucja: 98,40 zł brutto za pierwszy plan A4 przy dokumentacji prostej albo 102,09 zł brutto przy złożonej; każda kolejna strona to 20,91 zł lub 41,82 zł brutto |
| Projekt i uzgodnienia techniczne | Projekt przebudowy, rozwiązanie techniczne, naniesienia na mapy | Zwykle od kilkuset do kilku tysięcy złotych |
| Roboty montażowe | Nowy słup, fundament, przekładka przewodów, ewentualne kablowanie | W prostszych kolizjach często kilka do kilkunastu tysięcy złotych, przy większym zakresie kilkanaście do kilkudziesięciu tysięcy |
| Odtworzenie terenu | Nawierzchnia, ogrodzenie, zieleń, porządki po robocie | Pozycja łatwa do niedoszacowania, a czasem bardzo odczuwalna w budżecie |
Jeżeli mam podać jeden praktyczny wniosek, to brzmi on tak: na prostą kolizję trzeba zwykle zarezerwować co najmniej kilka tysięcy złotych, a przy przebudowie z kablowaniem albo przy słupie średniego napięcia budżet częściej wchodzi w kilkanaście lub kilkadziesiąt tysięcy. To nie jest katalogowa stawka, tylko rozsądny poziom planowania, od którego warto zacząć rozmowę z projektantem i wykonawcą.
Najbardziej podbijają wycenę trzy rzeczy: konieczność zmiany linii z napowietrznej na kablową, roboty w trudnym terenie oraz odtworzenie tego, co trzeba było rozebrać po drodze. Jeśli w grę wchodzą jeszcze wyłączenia zasilania, dodatkowe zabezpieczenia i dłuższe uzgodnienia, koszt rośnie szybciej, niż zwykle zakłada inwestor.
Sam rachunek to jednak nie wszystko. Równie często problemem okazuje się brak przygotowania albo zbyt późne ruszenie tematu.
Gdzie najczęściej sprawa się wysypuje
Najwięcej opóźnień widzę nie w samych robotach, tylko w dokumentach i założeniach. Z mojego doświadczenia najczęstszy błąd to zbyt późne zgłoszenie kolizji, czyli dopiero wtedy, gdy projekt domu jest już zamknięty, a działka zaczyna wymuszać kosztowne zmiany. Drugi klasyk to wniosek napisany ogólnikowo: „proszę przesunąć słup”, bez planu, bez mapy i bez wskazania, co dokładnie ma się wydarzyć.
- Brak mapy w odpowiedniej skali - bez 1:500 albo 1:1000 operator nie ma pełnego obrazu sytuacji.
- Brak sprawdzenia tytułu prawnego - czasem inwestor zakłada, że słup stoi „bez podstawy”, a później okazuje się, że temat jest bardziej złożony.
- Mylenie przyłącza z siecią - to dwie różne sprawy i różne ścieżki formalne.
- Zbyt późny start - jeśli planujesz budowę domu, rozmowę o kolizji warto rozpocząć wcześniej niż postępowanie o pozwolenie albo zgłoszenie.
- Brak bufora czasowego - jeśli operator realizuje zadanie sam, 12 miesięcy to nie jest odległa teoria, tylko realny harmonogram.
- Nieplanowanie zasilania tymczasowego - na budowie i tak często trzeba mieć zorganizowaną alternatywę na czas robót.
W praktyce największą różnicę robi nie sam poziom kosztu, tylko to, czy sprawa jest prowadzona konsekwentnie od początku. Jeśli dokumentacja jest czysta, a zakres dobrze opisany, rozmowa z operatorem staje się rzeczowa. Jeśli nie, nawet prosty przypadek potrafi utknąć na tygodnie.
Dlatego przed złożeniem wniosku warto zebrać mały, ale dobrze przygotowany pakiet startowy. To właśnie on zwykle przyspiesza całą procedurę najbardziej.
Co przygotować, zanim złożysz wniosek
Gdybym miał wskazać tylko kilka rzeczy, bez których nie zaczynam tej rozmowy, wyglądałoby to tak:
- aktualna mapa zasadnicza lub mapa do celów uzgodnienia z widocznym uzbrojeniem terenu;
- numer działki, obręb i dokładny adres inwestycji;
- krótki opis planowanej zabudowy z odległościami od słupa i przebiegu linii;
- zdjęcia miejsca kolizji z kilku ujęć;
- dokument potwierdzający tytuł do nieruchomości albo pełnomocnictwo, jeśli działasz za inwestora;
- wstępna propozycja rozwiązania, na przykład zmiana trasy przyłącza, skablowanie odcinka albo przeniesienie słupa poza obszar zabudowy.
Jeśli te dane masz pod ręką, rozmowa z operatorem, projektantem i geodetą jest dużo prostsza. Właśnie wtedy temat przestaje być nerwową korespondencją, a staje się normalnym zadaniem technicznym z konkretnym zakresem, terminem i budżetem. I to jest najlepszy moment, żeby ruszyć dalej bez niepotrzebnych przestojów.
