Budowa domu z ogrzewaniem gazowym zaczyna się nie od zakupu kotła, lecz od sprawdzenia, czy działkę da się przyłączyć do sieci i na jakich warunkach. Sam proces, czyli przyłącze gazowe krok po kroku, obejmuje sprawdzenie możliwości technicznych, wniosek do operatora, umowę, projekt, wykonanie instalacji oraz odbiór zakończony montażem gazomierza. Poniżej opisuję dokumenty, terminy, koszty i błędy, które najczęściej opóźniają uruchomienie gazu.
Najważniejsze decyzje zapadają jeszcze przed rozpoczęciem robót
- Najpierw sprawdź sieć, bo gazociąg widoczny przy drodze nie gwarantuje możliwości przyłączenia.
- Warunki przyłączenia są bezpłatne, a dla typowego domu jednorodzinnego operator zwykle rozpatruje kompletny wniosek w ciągu 30 dni.
- Przyłącze i instalacja wewnętrzna to dwa różne zakresy prac i często odpowiadają za nie różne podmioty.
- Standardowe przyłącze może kosztować około 3,6-4,5 tys. zł, ale całe doprowadzenie gazu do budynku zwykle wymaga większego budżetu.
- Gazomierz nie pojawi się automatycznie. Potrzebne są między innymi próba szczelności, kontrola przewodów kominowych i zgłoszenie gotowości instalacji.
Zacznij od sprawdzenia sieci i zapotrzebowania
Na początku ustalam, kto jest operatorem sieci na danym obszarze i czy gazociąg rzeczywiście przebiega w miejscu, do którego można się podłączyć. Sama żółta rura widoczna przy sąsiedniej działce nie wystarczy. Znaczenie ma jeszcze przepustowość sieci, odległość, ciśnienie oraz możliwość technicznego i ekonomicznego wykonania przyłącza.
Gazociąg przy drodze nie zawsze oznacza zgodę na przyłączenie
Jeżeli dopiero kupuję działkę, składam wniosek o określenie możliwości przyłączenia albo proszę o warunki przyłączenia dla konkretnej nieruchomości. To jeden z rozsądniejszych sposobów sprawdzenia mediów przed zakupem, ponieważ mapa uzbrojenia terenu może nie pokazywać wszystkich ograniczeń.
Gdy w pobliżu nie ma sieci, operator może wskazać konieczność jej rozbudowy. W takim przypadku procedura staje się dłuższa, a koszt nie wynika już tylko z krótkiego odcinka rury do skrzynki. Czasem bardziej opłacalnym rozwiązaniem będzie pompa ciepła, zbiornik LPG albo inne źródło ogrzewania, dlatego nie wpisuję gazu jako pewnika do kalkulacji budowy domu, dopóki nie mam warunków na piśmie.
Określ, ile gazu naprawdę potrzebujesz
We wniosku podaje się przewidywane zapotrzebowanie na paliwo gazowe. Dla domu jednorodzinnego z kotłem i kuchenką zwykle wystarcza grupa przyłączeniowa B podgrupa I, obejmująca pobór do 10 m3/h gazu wysokometanowego. Ostateczne zapotrzebowanie powinno wynikać z mocy planowanych urządzeń, a nie z przypadkowej wartości wpisanej przez wykonawcę.
Jeżeli później okaże się, że potrzebujesz większego kotła, dodatkowego urządzenia albo technologii o wysokim poborze, zmiana warunków może oznaczać dodatkowe formalności i koszty. Dlatego przed złożeniem wniosku spisuję urządzenia, ich moc oraz planowane przeznaczenie gazu. Najdroższy błąd to projektowanie instalacji pod zbyt małe zapotrzebowanie.
Wniosek, warunki i umowa tworzą pierwszy etap
Do operatora składam wniosek o określenie warunków przyłączenia. Dla gospodarstwa domowego zwykle potrzebne są dane inwestora, adres nieruchomości, numer działki, przewidywany termin rozpoczęcia poboru i informacja o planowanych urządzeniach. Jeśli działka nie jest jeszcze własnością wnioskodawcy, można wystąpić o samo określenie możliwości przyłączenia.
Wniosek można złożyć elektronicznie albo papierowo. Wydanie warunków jest bezpłatne i samo w sobie nie zmusza do podpisania umowy. Jeżeli dokumentacja jest kompletna, dla typowego odbiorcy indywidualnego termin wynosi zwykle do 30 dni. Przy większych odbiorach ustawowe terminy mogą wynosić 60 albo 90 dni, a brakujące załączniki wydłużają całe postępowanie.
Co powinny zawierać warunki przyłączenia
Warunki wskazują między innymi miejsce włączenia do sieci, typ i parametry przyłącza, przewidywany punkt pomiarowy, moc przyłączeniową, zakres robót operatora oraz obowiązki inwestora. To właśnie z tego dokumentu dowiesz się, gdzie może stanąć szafka gazowa z kurkiem głównym, reduktorem i gazomierzem.
Po otrzymaniu warunków podpisuję umowę o przyłączenie. W umowie znajdują się termin realizacji, sposób rozliczenia, podział obowiązków i opłata. Warunki przyłączenia są ważne przez określony czas, najczęściej 2 lata, dlatego nie warto zamawiać ich zbyt wcześnie, jeśli budowa ma rozpocząć się dopiero za kilka lat.
Nie myl operatora ze sprzedawcą gazu
Operator odpowiada za sieć, przyłącze i gazomierz, natomiast sprzedawca sprzedaje paliwo i rozlicza zużycie. Możesz wybrać sprzedawcę, z którym podpiszesz umowę kompleksową sprzedaży i dystrybucji gazu. Bez takiej umowy operator nie będzie miał podstawy do rozpoczęcia regularnych dostaw, nawet jeśli rura i instalacja są już gotowe.
Projekt i wykonanie wymagają rozdzielenia dwóch instalacji

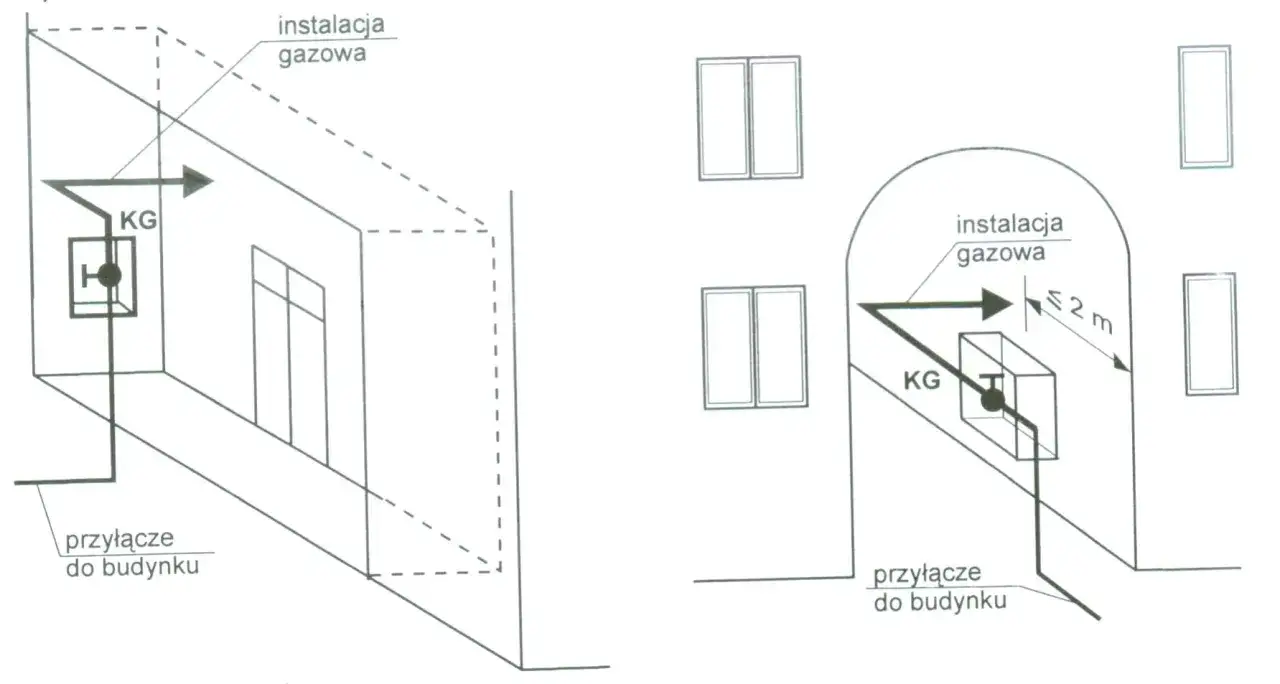

W praktyce trzeba rozdzielić przyłącze od instalacji gazowej na działce i w budynku. Przyłącze łączy sieć operatora z punktem pomiarowym, zwykle skrzynką w granicy nieruchomości. Odcinek od skrzynki do kotła, kuchenki lub podgrzewacza należy zazwyczaj do instalacji odbiorcy i jest wykonywany na jego koszt.
To rozróżnienie ma znaczenie przy wyborze wykonawcy. Operator realizuje swój zakres zgodnie z umową, a inwestor zleca projekt i budowę instalacji wewnętrznej osobie posiadającej odpowiednie uprawnienia. Nie zamawiam przypadkowej ekipy tylko dlatego, że oferuje najniższą cenę, ponieważ późniejszy odbiór instalacji gazowej wymaga konkretnych dokumentów i badań.
Jak wygląda część projektowa
Projektant ustala przebieg przewodów, średnice rur, lokalizację urządzeń, sposób prowadzenia instalacji oraz wymagania dotyczące wentylacji i odprowadzania spalin. Projekt powinien uwzględniać rzeczywiste urządzenia, a nie tylko ogólną deklarację, że w domu będzie kocioł gazowy.
Na tym etapie koordynuję także trasę z wodą, kanalizacją, prądem i rekuperacją. Najlepiej zaplanować szafkę gazową oraz wejście instalacji do budynku przed wykonaniem elewacji i zagospodarowania terenu. Późniejsze przekuwanie ocieplenia albo rozbieranie podjazdu jest niepotrzebnym kosztem.
Zgłoszenie czy pozwolenie
Budowę przyłącza można przeprowadzić na podstawie zgłoszenia albo bez zgłoszenia, korzystając z procedury przewidzianej dla przyłączy i planu sytuacyjnego na aktualnej mapie. W określonych przypadkach możliwe jest także pozwolenie na budowę. Forma zależy od zakresu robót, statusu inwestycji i dokumentacji budowlanej.
Główny Urząd Nadzoru Budowlanego wskazuje, że przyłącza gazowe należą do robót, które mogą wymagać zgłoszenia, ale przepisy przewidują również realizację bez zgłoszenia. Nie traktuję tego jako decyzji do podjęcia na podstawie internetowego wzoru. Przed rozpoczęciem wykopu sprawdzam procedurę w starostwie lub u projektanta, zwłaszcza gdy przyłącze jest częścią większej inwestycji.
Po wykonaniu instalacji trzeba przeprowadzić główną próbę szczelności, sporządzić protokół i przygotować dokumentację powykonawczą. Instalacja gazowa powinna być wykonana zgodnie z projektem oraz przepisami, a urządzenia muszą mieć zapewniony prawidłowy dopływ powietrza i odprowadzenie spalin.

Policz koszt całego procesu, nie tylko samej rury
Najczęściej inwestor skupia się na opłacie za przyłączenie, a pomija projekt, instalację wewnętrzną i dokumenty odbiorowe. Tymczasem operator finansuje lub rozlicza tylko swój zakres. Całkowity koszt doprowadzenia gazu do działającego urządzenia jest wyraźnie większy niż sama opłata przyłączeniowa.
| Element | Orientacyjny koszt | Od czego zależy |
|---|---|---|
| Wydanie warunków przyłączenia | 0 zł | Kompletny wniosek i procedura operatora |
| Standardowe przyłącze do około 15 m | około 3 600-4 500 zł | Taryfa operatora, rodzaj gazu, długość i zakres robót |
| Dodatkowa długość lub rozbudowa sieci | od kilku tysięcy złotych wzwyż | Trasa, nawierzchnia, zgody właścicieli i zakres inwestycji |
| Projekt instalacji i dokumentacja | około 1 000-3 000 zł | Zakres projektu, lokalizacja i liczba urządzeń |
| Instalacja od skrzynki do urządzeń | około 3 000-10 000 zł | Długość przewodów, liczba punktów i trudność robót |
| Próby, opinie i dokumenty odbiorowe | około 500-1 500 zł | Zakres wymaganych kontroli i stawki wykonawców |
Dla krótkiego przyłącza i prostego domu przyjmuję orientacyjnie 7 000-15 000 zł bez zakupu kotła. Jeżeli potrzebna jest rozbudowa sieci, przejście przez drogę, odtworzenie nawierzchni albo długi odcinek instalacji na działce, budżet może wzrosnąć do kilkunastu lub nawet kilkudziesięciu tysięcy złotych.
Kwotę z umowy traktuję jako wiążącą dla zakresu operatora, ale przed podpisaniem pytam, czy obejmuje ona wszystkie prace, czy na przykład dodatkowe odtworzenie chodnika i zajęcie pasa drogowego pozostaje po stronie inwestora. Aktualna taryfa operatora może się zmieniać, dlatego stare kalkulacje znalezione w projekcie lub ogłoszeniu nie są wiarygodnym kosztorysem.
Przeczytaj również: Grzejnik pod oknem dachowym - jak zaplanować montaż?
Ile trwa przyłączenie gazu
Sam etap wydania warunków może zamknąć się w 30 dniach, lecz nie oznacza to, że po miesiącu popłynie gaz. Trzeba doliczyć czas na umowę, projekt, procedurę budowlaną, wykonanie przyłącza, instalację wewnętrzną, próbę szczelności i zawarcie umowy ze sprzedawcą.
Przy gotowej sieci i sprawnej dokumentacji realny harmonogram często zajmuje kilka miesięcy. Rozbudowa sieci, uzyskanie zgód na przejście przez cudzą nieruchomość albo prace w pasie drogowym mogą wydłużyć proces do roku lub dłużej. Termin ostateczny powinien wynikać z umowy o przyłączenie, a nie z ustnej obietnicy wykonawcy.
Odbiór instalacji kończy się dopiero przy gazomierzu
Po zakończeniu robót instalator przygotowuje dokumenty potwierdzające prawidłowe wykonanie instalacji. Najważniejsza jest główna próba szczelności, której wynik musi być pozytywny. Potrzebna może być również kontrola przewodów kominowych, obejmująca przewody spalinowe, dymowe i wentylacyjne.
Następnie składam operatorowi zgłoszenie gotowości instalacji gazowej do napełnienia paliwem. W formularzu potwierdza się między innymi zgodność instalacji z projektem, datę próby szczelności, kontrolę przewodów oraz numer umowy lub warunków przyłączenia. Operator może poprosić o okazanie dokumentów, nawet jeśli nie trzeba ich od razu dołączać do zgłoszenia.
W tym samym czasie zawieram umowę kompleksową ze sprzedawcą. Sprzedawca przekazuje operatorowi zlecenie rozpoczęcia dostaw, a po sprawdzeniu dokumentów operator kontaktuje się w sprawie terminu. W przypadku Polskiej Spółki Gazownictwa po otrzymaniu kompletnego zlecenia kontakt w sprawie montażu gazomierza powinien nastąpić w ciągu 14 dni.
W umówionym dniu musi być obecna osoba dorosła, która umożliwi dostęp do instalacji i podpisze protokół. Montaż gazomierza oraz napełnienie instalacji gazem wykonuje operator. Samodzielne odkręcanie zaworu albo próba uruchomienia urządzeń przed odbiorem to nie oszczędność, lecz poważne zagrożenie.
Te błędy najczęściej przesuwają uruchomienie gazu
- Brak sprawdzenia sieci przed zakupem działki. Bliskość gazociągu nie przesądza o możliwości technicznego przyłączenia.
- Zaniżone zapotrzebowanie. Wpisanie wyłącznie kuchenki, gdy w planie jest także ogrzewanie domu, może wymusić późniejszą zmianę warunków.
- Niejasny podział odpowiedzialności. Inwestor powinien wiedzieć, gdzie kończy się zakres operatora i kto wykonuje odcinek od skrzynki do budynku.
- Przypadkowa lokalizacja szafki. Skrzynka musi być dostępna dla operatora, a jej położenie powinno pasować do projektu ogrodzenia i podjazdu.
- Brak dokumentów od wykonawcy. Protokół próby szczelności, opinia kominiarska i dokumentacja instalacji są potrzebne przed napełnieniem gazem.
- Podpisanie umowy bez sprawdzenia terminu. Przy rozbudowie sieci kilka miesięcy różnicy może całkowicie zmienić harmonogram budowy.
Z mojego punktu widzenia największą różnicę robi kolejność działań. Najpierw potwierdzam możliwość przyłączenia i zapotrzebowanie, później projektuję domowe instalacje, a dopiero potem zamawiam urządzenia. Koordynacja gazu z prądem, wodą, kanalizacją i geodezją jest prostsza i tańsza niż poprawianie gotowego zagospodarowania działki.
Dobrze przygotowana działka skraca całą procedurę
Przed złożeniem wniosku przygotuj numer działki, adres, planowane urządzenia i orientacyjny termin poboru gazu. Jeżeli nieruchomość dopiero ma zostać kupiona, zamów informację o możliwości przyłączenia. Ten jeden dokument może uchronić przed zakupem działki, na której ogrzewanie gazowe okaże się trudne albo nieopłacalne.
Po otrzymaniu warunków sprawdź lokalizację skrzynki, moc przyłączeniową, zakres robót operatora, termin realizacji i sposób naliczenia opłaty. W umowie wykonawcy instalacji uwzględnij próbę szczelności, dokumentację oraz przygotowanie zgłoszenia gotowości, ponieważ sama położona rura nie oznacza jeszcze bezpiecznej i legalnie uruchomionej instalacji.
Najbezpieczniej zaplanować przyłącze równolegle z projektem domu i pozostałymi mediami. Dzięki temu gazomierz, przewody, komin i urządzenia grzewcze tworzą jeden spójny układ, a zakończenie budowy nie zatrzymuje się na brakującym protokole lub źle ustawionej skrzynce.
