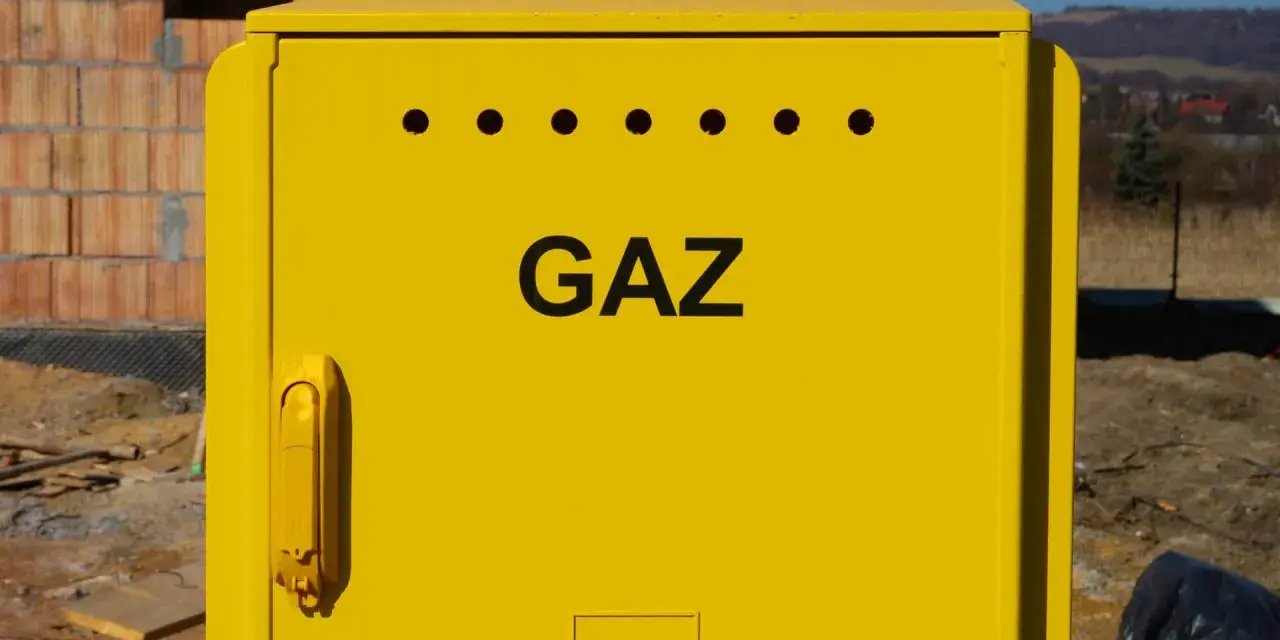

Przyłącze gazowe krok po kroku najlepiej potraktować jak mały projekt budowlany, a nie jedną formalność do odhaczenia. W praktyce liczą się trzy rzeczy: sprawdzenie, czy sieć jest dostępna, poprawne złożenie wniosku i zsynchronizowanie prac przyłączeniowych z instalacją w budynku. W tym artykule rozpisuję cały proces od pierwszego sprawdzenia po uruchomienie gazu, z kosztami, dokumentami i miejscami, w których najczęściej pojawiają się opóźnienia.
Najważniejsze rzeczy do ogarnięcia przed startem
- W standardowym domu jednorodzinnym chodzi zwykle o grupę B podgrupy I, czyli pobór do 10 m3/h gazu wysokometanowego.
- Warunki przyłączenia są ważne 2 lata od doręczenia, a dla kompletnego wniosku termin wydania jest zwykle krótki, jeśli dokumenty są dobrze przygotowane.
- Za wydanie warunków przyłączenia zazwyczaj nie płacisz, ale opłata za samo przyłącze wynika z taryfy operatora i zależy m.in. od długości przyłącza oraz mocy.
- Po wykonaniu instalacji wewnętrznej trzeba zrobić próbę szczelności i złożyć zgłoszenie gotowości do napełnienia paliwem gazowym.
- Montaż gazomierza jest bezpłatny, ale instalacja wewnętrzna, projekt i prace ziemne to osobny koszt.
Co sprawdzić przed złożeniem wniosku
Zanim złożę wniosek, zawsze sprawdzam dwie rzeczy: odległość od istniejącego gazociągu i to, czy przyłącze nie będzie wymagało wchodzenia na cudzą działkę albo rozbudowy sieci. Jeśli gazociąg jest blisko i trasa jest prosta, procedura zwykle idzie sprawnie. Jeśli trzeba dobudować odcinek sieci albo uzgadniać służebność, cały temat robi się droższy i wolniejszy.
To też moment, w którym warto ustalić, gdzie stanie szafka gazowa i jak będzie prowadzona instalacja w budynku. Ja wolę zrobić to przed złożeniem papierów, bo późniejsza zmiana lokalizacji potrafi wywołać lawinę poprawek w projekcie i na działce. Jeśli już na starcie widzisz, że inwestycja wymaga rozbudowy infrastruktury, dobrze jest uczciwie porównać gaz z innym źródłem ciepła, zamiast brnąć w kosztowną improwizację.
Kiedy wiesz już, że technicznie ma to sens, można przejść do formalnej ścieżki i rozpisać ją etap po etapie.
Jak przejść przez procedurę bez zbędnych przestojów
| Etap | Co robisz | Co dostajesz lub co się dzieje | Na co uważać |
|---|---|---|---|
| 1. Wniosek o warunki | Składasz kompletny wniosek z mapą i danymi działki | Operator ocenia możliwość przyłączenia | Termin biegnie od momentu złożenia kompletnego dokumentu |
| 2. Warunki przyłączenia | Odbierasz dokument z parametrami przyłącza | Masz opis miejsca przyłączenia, mocy i punktu montażu gazomierza | Warunki są ważne 2 lata |
| 3. Umowa o przyłączenie | Akceptujesz warunki i podpisujesz umowę | Ustalone są terminy, zakres robót i opłata | Sprawdź, co jest po stronie operatora, a co po twojej |
| 4. Budowa przyłącza i instalacji | Wykonujesz przyłącze oraz instalację w budynku | Powstaje protokół szczelności i odbioru | Nie zamykaj prac bez dokumentów końcowych |
| 5. Zgłoszenie gotowości | Przekazujesz zgłoszenie gotowości instalacji do napełnienia | Operator montuje gazomierz i uruchamia dostawę | Dopiero wtedy można korzystać z gazu zgodnie z umową kompleksową |
Dla domu jednorodzinnego najczęściej chodzi o grupę B podgrupy I, czyli pobór do 10 m3/h gazu wysokometanowego. W takim wariancie warunki przyłączenia są zwykle wydawane w ciągu 21 dni od złożenia kompletnego wniosku, a ich ważność wynosi 2 lata od doręczenia. W praktyce oznacza to, że po otrzymaniu dokumentu nie ma sensu zwlekać z podpisaniem umowy i startem instalacji.
Następny krok to komplet dokumentów, bo bez nich nawet najlepsza mapa nie wystarczy.
Jakie dokumenty i dane przygotować
Najwięcej problemów widzę nie przy samej budowie, tylko przy niepełnych albo niedokładnych załącznikach. Wniosek powinien być czytelny, a mapa musi pokazywać nie tylko działkę, ale też proponowane miejsce odbioru paliwa gazowego i lokalizację szafki gazowej lub kotłowni.
- Aktualna mapa sytuacyjna terenu w skali 1:500, 1:1000 lub 1:2000.
- Dane działki, adres i podstawowe dane kontaktowe inwestora.
- Informacja o planowanym poborze gazu, czyli w praktyce o mocy przyłączeniowej.
- Tytuł prawny do nieruchomości, jeśli nim dysponujesz, albo zaznaczenie zapytania o możliwość przyłączenia.
- Proponowana lokalizacja punktu wyjścia z systemu gazowego oraz przebieg przyłącza, jeśli da się go już sensownie wskazać.
- Na późniejszym etapie: protokół szczelności, protokół odbioru i zgłoszenie gotowości instalacji do napełnienia.
Jeśli nie masz jeszcze pełnej pewności co do formalnego statusu działki, też możesz ruszyć z zapytaniem o możliwość przyłączenia, ale wtedy szczególnie ważna staje się precyzyjna mapa. Właśnie na tym etapie łatwo zyskać albo stracić kilka tygodni, więc lepiej dopracować dokumenty od razu.
Gdy papiery są kompletne, da się sensownie policzyć budżet i zobaczyć, co tak naprawdę podnosi koszt całej inwestycji.
Ile to kosztuje i co naprawdę podnosi rachunek
Koszt przyłącza gazowego składa się z dwóch części: opłaty za samo przyłączenie i kosztów po twojej stronie, czyli instalacji wewnętrznej, projektu i prac wykończeniowych. Najgorszy błąd to patrzeć tylko na opłatę taryfową i pomijać to, co dzieje się na działce i w kotłowni.
| Pozycja | Najczęściej | Co wpływa na kwotę |
|---|---|---|
| Wydanie warunków przyłączenia | 0 zł | Za sam wniosek i wydanie warunków zwykle nie ma opłaty |
| Opłata za przyłączenie | Według taryfy operatora | Moc przyłączeniowa, długość przyłącza i lokalizacja inwestycji |
| Przyłącze o długości do 15 m | Ryczałt | Aktualna taryfa obowiązująca w dniu podpisania umowy |
| Odcinek powyżej 15 m | Dodatkowa stawka za metr | Im dłuższa trasa, tym wyższy koszt |
| Montaż gazomierza | 0 zł | Gazomierz montuje operator po spełnieniu warunków uruchomienia |
| Instalacja wewnętrzna | Osobny koszt | Projekt, liczba punktów, kotłownia, komin, wentylacja i robocizna |
Przykładowo w taryfie PSG dla mocy do 10 m3/h opłata ryczałtowa za przyłącze o długości do 15 m wynosi 3 696,40 zł, a każdy metr ponad 15 m to 132,10 zł. To dobry punkt odniesienia, ale finalna kwota zawsze zależy od operatora w danej lokalizacji i od taryfy obowiązującej w dniu podpisania umowy.
- prace ziemne i odtworzenie nawierzchni,
- projekt instalacji wewnętrznej,
- adaptacja kotłowni i przewodów kominowych,
- próby szczelności i odbiory,
- pierwszy rozruch urządzeń gazowych.
Sama opłata nie uruchomi gazu, bo po stronie domu musi jeszcze powstać poprawna instalacja i przejść odbiór.
Co musi się wydarzyć po stronie instalacji w domu
Tu nie ma miejsca na skróty. Instalacja gazowa w budynku powinna być wykonana zgodnie z projektem i przez ekipę, która naprawdę zna ten temat, bo później każdy błąd wychodzi na próbie szczelności albo przy odbiorze. Po montażu robi się główną próbę szczelności, sporządza protokół odbioru i dopiero wtedy składa się zgłoszenie gotowości instalacji gazowej do napełnienia paliwem gazowym.
Po dostarczeniu tego zgłoszenia operator montuje gazomierz, napełnia instalację gazem i uruchamia dostawę. Ważny detal: jeśli instalacja nie została napełniona w ciągu 6 miesięcy od głównej próby szczelności, próbę trzeba powtórzyć. To drobiazg, który często zaskakuje osoby kończące budowę etapami.
- sprawdź wentylację i przewody kominowe przed uruchomieniem kotła,
- nie zamykaj kotłowni „na gotowo”, dopóki nie masz wszystkich protokołów,
- uzgodnij termin kominiarza i wykonawcy tak, żeby nie czekać na siebie nawzajem,
- po uruchomieniu zrób pierwszy rozruch z serwisantem, jeśli producent tego wymaga.
Im lepiej ustawisz odbiory, tym mniej nerwów pojawi się na końcu.
Najczęstsze błędy, które wydłużają całą inwestycję
Najwięcej szkód robi pośpiech. Z mojego doświadczenia inwestorzy najczęściej tracą czas nie dlatego, że operator działa wolno, tylko dlatego, że sami oddają do poprawy wniosek albo zaczynają prace w złej kolejności.
- Mapa jest nieaktualna, bez skali albo bez zaznaczonego miejsca odbioru gazu.
- Wniosek nie zawiera pełnych danych działki lub kontaktu do inwestora.
- Prace ziemne zaczynają się, zanim jest jasna trasa przyłącza i lokalizacja szafki.
- Instalacja wewnętrzna jest robiona bez uwzględnienia komina, wentylacji i miejsca na urządzenia.
- Kominiarz i wykonawca są umawiani na ostatnią chwilę, więc odbiór przeciąga się o kolejne dni lub tygodnie.
- Nie sprawdzasz, co dokładnie obejmuje opłata przyłączeniowa, a co jest osobno po twojej stronie.
W praktyce każdy z tych błędów potrafi przesunąć harmonogram o kilka tygodni. Jeżeli chcesz tego uniknąć, trzymaj cały proces w jednym planie, zamiast traktować go jako serię luźnych zadań.
Właśnie dlatego na końcu zawsze patrzę nie tylko na formalności, ale też na to, jak spiąć je z budową domu, żeby nie poprawiać wszystkiego dwa razy.
Jak ja bym ustawił ten proces, żeby nie tracić tygodni
Jeśli budowa jest jeszcze w toku, rezerwuję miejsce na szafkę gazową, kotłownię i trasę instalacji zanim zamkną się elewacje i podjazd. Najwięcej nerwów oszczędza prosty harmonogram: warunki, umowa, instalacja, próba szczelności, kominiarz, zgłoszenie gotowości.
- trzymaj jedną teczkę z kopiami mapy, warunków, umowy i protokołów,
- zapisz datę końca ważności warunków przyłączenia,
- uzgodnij z wykonawcą, kto odpowiada za odbiór i termin wizyty operatora,
- zostaw zapas czasu na odbiory kominowe i pierwszą regulację kotła,
- nie planuj finalnego wykończenia kotłowni bez potwierdzenia lokalizacji gazomierza i szafki.
Jeśli budujesz dom, najsprawniej działa podejście, w którym przyłącze gazowe jest częścią harmonogramu, a nie osobnym problemem do odhaczenia na końcu. Taka kolejność zwykle oszczędza zarówno pieniądze, jak i niepotrzebne poprawki na działce oraz w samej kotłowni.
