Podłączenie kanalizacji do domu jednorodzinnego to proces, w którym formalności, geodezja i roboty ziemne muszą zagrać razem. W tym tekście rozkładam temat na proste kroki: od sprawdzenia, czy sieć w ogóle jest dostępna, przez warunki przyłączenia i trasę przewodu, aż po odbiór techniczny, koszty i najczęstsze błędy. Jeśli planujesz inwestycję na działce albo chcesz uporządkować dokumenty przed rozpoczęciem prac, znajdziesz tu praktyczny przewodnik bez zbędnego teoretyzowania.
Najpierw sprawdź sieć, potem dokumenty, a dopiero na końcu koszty robót
- Formalności zwykle zaczynają się od warunków przyłączenia i planu sytuacyjnego na aktualnej mapie.
- Odbiór techniczny robi się przed zasypaniem wykopu, więc z tą decyzją nie warto się spieszyć.
- Koszt zależy głównie od długości odcinka, gruntu, nawierzchni i ewentualnej przepompowni.
- Najwięcej problemów rodzi zła trasa, brak uzgodnień i pominięcie inwentaryzacji geodezyjnej.
- Alternatywy warto porównać, gdy sieć jest daleko albo działka ma trudne warunki techniczne.

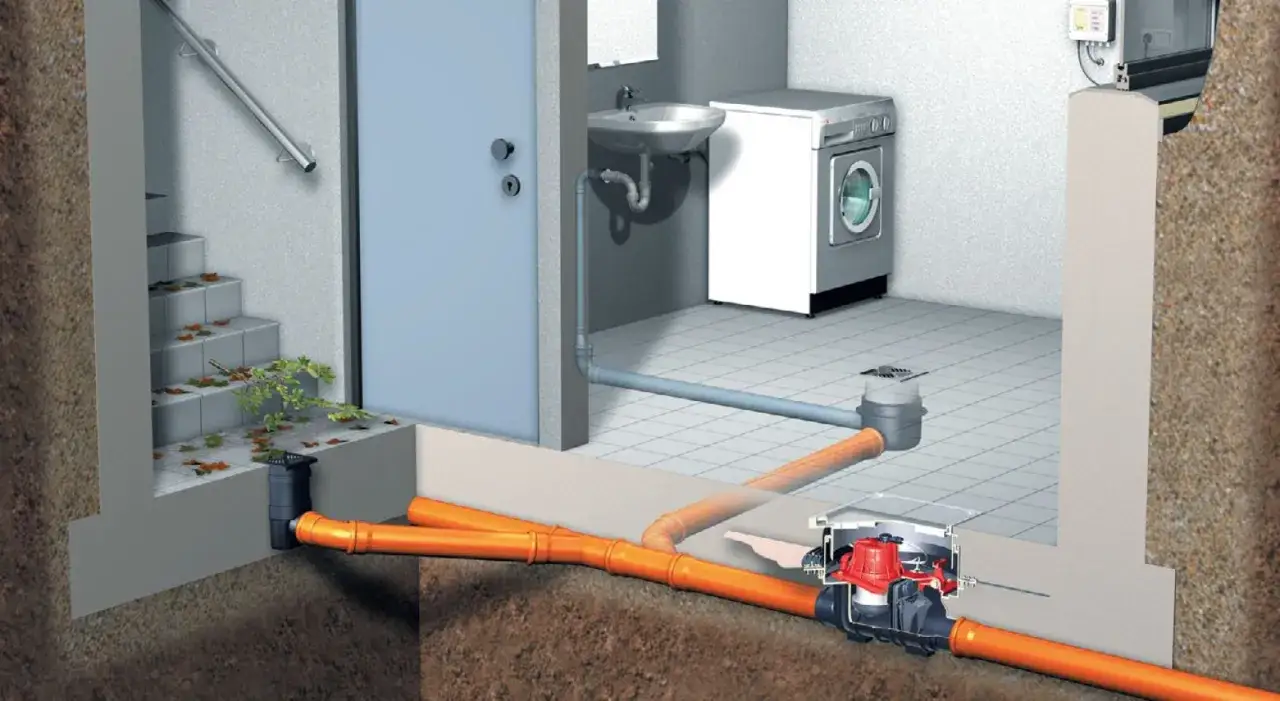

Co obejmuje przyłącze kanalizacyjne i gdzie kończy się instalacja domowa
Ja zawsze rozdzielam trzy elementy: instalację wewnętrzną, przyłącze i sieć. Instalacja wewnętrzna to rury i urządzenia w budynku, przyłącze łączy dom z siecią, a sama sieć należy już do operatora albo gminy. W praktyce przyłącze kanalizacyjne kończy się najczęściej przy pierwszej studzience rewizyjnej albo przy granicy działki, jeśli studzienki nie ma, i właśnie ten szczegół wpływa na zakres odpowiedzialności oraz na koszt całej inwestycji.
| Element | Co to oznacza w praktyce |
|---|---|
| Instalacja wewnętrzna | Rury, piony i urządzenia wewnątrz budynku, czyli wszystko, co pracuje po stronie domu. |
| Przyłącze | Odcinek od domu do sieci, zwykle prowadzony możliwie krótko i bezkolizyjnie. |
| Studzienka rewizyjna | Punkt kontrolny, przez który można sprawdzić i udrożnić przewód bez rozkuwania całej trasy. |
| Sieć kanalizacyjna | Infrastruktura zbiorcza, do której podłącza się nieruchomość. |
To rozróżnienie brzmi technicznie, ale w praktyce oszczędza sporo nieporozumień. Gdy wiadomo, co jest czym, łatwiej ustalić, kto za co płaci, kto odbiera robotę i gdzie kończy się odpowiedzialność wykonawcy. Kiedy ten fundament jest jasny, można przejść do procedury, która zwykle zajmuje więcej czasu niż samo kopanie.

Jak wygląda formalna ścieżka od wniosku do odbioru
Jak wyjaśnia GUNB, budowę przyłączy kanalizacyjnych można prowadzić na podstawie zgłoszenia, bez zgłoszenia albo na podstawie pozwolenia na budowę. W praktyce ja i tak zaczynam od lokalnego zakładu wod-kan, bo to on wskazuje warunki techniczne, a bez nich łatwo zaprojektować trasę, która później nie przejdzie odbioru albo wymusi poprawki w świeżo wykonanym wykopie.
| Krok | Co robisz | Na co zwracam uwagę |
|---|---|---|
| 1. Sprawdzenie możliwości podłączenia | Weryfikujesz, czy sieć kanalizacyjna jest dostępna i czy ma parametry pozwalające przyjąć ścieki. | Najtańszy wariant to zwykle krótka, grawitacyjna trasa bez kolizji z innymi mediami. |
| 2. Wniosek o warunki przyłączenia | Składasz wniosek do lokalnego zakładu wod-kan, zwykle z planem sytuacyjnym lub szkicem na aktualnej mapie. | Jeśli dokumenty są niepełne, cały proces zwalnia bardziej niż sama budowa. |
| 3. Uzgodnienie trasy | Ustalasz przebieg przewodu, miejsce wpięcia i ewentualną studzienkę rewizyjną. | Tu najłatwiej wyłapać kolizje z gazem, wodą, drenami albo drzewami. |
| 4. Wybór procedury budowlanej | W zależności od sytuacji zgłaszasz budowę, korzystasz z trybu bez zgłoszenia albo wybierasz pozwolenie. | Nie warto zakładać z góry jednego trybu dla każdej działki. |
| 5. Wykonanie robót | Ekipa układa przewód, wykonuje wpięcie i przygotowuje trasę do odbioru. | Wykop musi pozostać odkryty do czasu odbioru technicznego. |
| 6. Odbiór techniczny | Przedstawiciel zakładu sprawdza zgodność wykonania z warunkami i dokumentacją. | To moment, w którym wychodzą błędy spadku, głębokości albo przebiegu trasy. |
| 7. Inwentaryzacja geodezyjna i umowa | Geodeta dokumentuje rzeczywisty przebieg, a potem podpisujesz umowę na odprowadzanie ścieków. | Bez tego inwestycja bywa technicznie gotowa, ale formalnie niezamknięta. |
W praktyce na same formalności i uzgodnienia warto zarezerwować od kilku tygodni do nawet dwóch miesięcy, zwłaszcza jeśli dokumenty trzeba poprawiać albo trasa przechodzi przez trudny teren. Warunki przyłączenia zwykle mają ograniczoną ważność, więc nie opłaca się odkładać realizacji na kolejny sezon. Po tej części najważniejsze staje się policzenie budżetu, bo papier i robota ziemna rzadko kosztują tyle samo.
Ile to kosztuje i od czego zależy rachunek

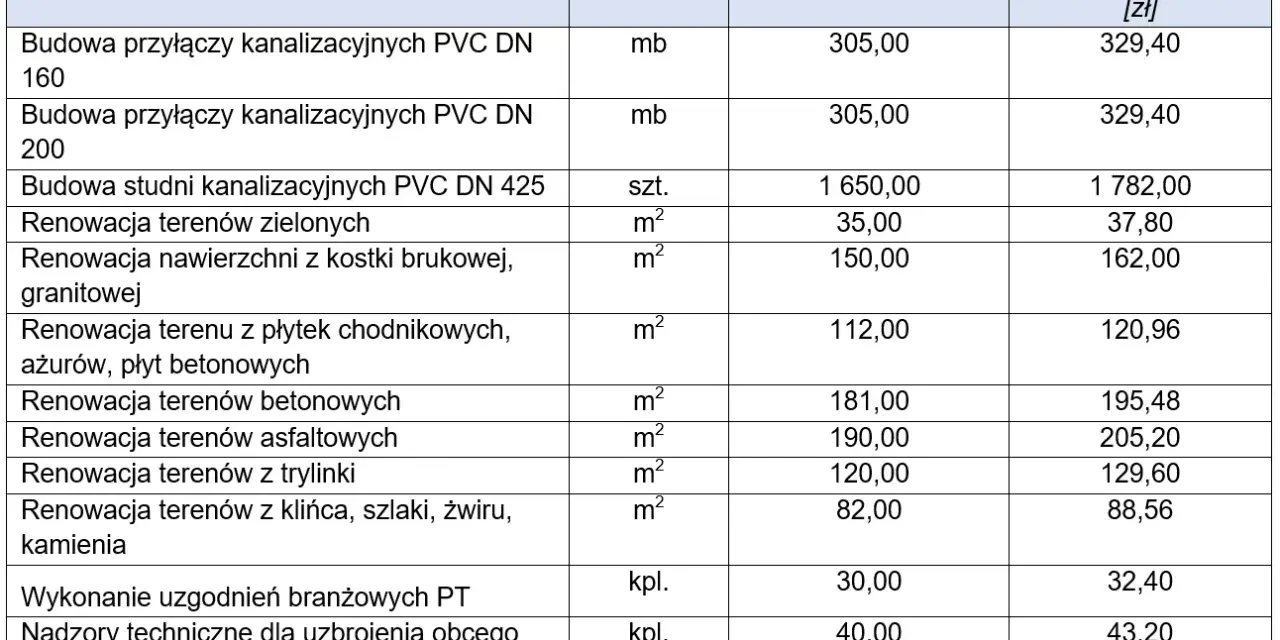

Ja rozbijam koszt na cztery koszyki: formalności, geodetę, roboty ziemne i elementy dodatkowe. Przy prostym odcinku na działce bez kolizji całość często zamyka się w ok. 4 000-8 000 zł, ale przy trudnym gruncie, drodze asfaltowej, dużej głębokości albo przepompowni budżet potrafi wzrosnąć do 10 000-20 000 zł i więcej. To nie jest straszenie, tylko zwykła matematyka robót ziemnych.
| Pozycja | Orientacyjny koszt brutto w 2026 roku | Co najczęściej podbija cenę |
|---|---|---|
| Warunki, uzgodnienia, mapy | 500-2 500 zł | Zakres dokumentacji, lokalny cennik zakładu, konieczność dodatkowych uzgodnień. |
| Plan sytuacyjny lub projekt | 500-2 500 zł | Stopień skomplikowania trasy, kolizje z innymi mediami, konieczność opracowania przez projektanta. |
| Geodeta i inwentaryzacja powykonawcza | 500-1 200 zł | Zakres pomiaru, długość przyłącza, tempo wykonania dokumentacji. |
| Wykonanie prostego przyłącza | 3 000-8 000 zł | Długość odcinka, rodzaj gruntu, głębokość wykopu i ilość odtworzeń terenu. |
| Trudny teren lub odtworzenie nawierzchni | 10 000-20 000 zł+ | Asfalt, kostka, wysoki poziom wód gruntowych, duża głębokość, przejścia pod drogą. |
| Przepompownia ścieków | 4 000-12 000 zł+ | Brak możliwości grawitacyjnego spływu i potrzeba automatyki. |
Na rachunek najmocniej wpływają: długość odcinka, liczba załamań trasy, rodzaj gruntu, konieczność rozbiórki nawierzchni, głębokość posadowienia i poziom wpięcia do sieci. Jeśli trzeba wejść w pas drogowy, dochodzi jeszcze zajęcie pasa i odtworzenie nawierzchni, a to potrafi kosztować więcej niż sama rura. Właśnie dlatego ja zawsze patrzę na inwestycję całościowo, nie tylko przez pryzmat metra przewodu. Kiedy te liczby są już na stole, warto przeanalizować, gdzie najłatwiej popełnić kosztowny błąd.
Najczęstsze błędy, które wydłużają inwestycję
Przy takich robotach najwięcej problemów nie robią same materiały, tylko pośpiech i brak koordynacji. Z mojego doświadczenia większość poprawek wynika z kilku powtarzalnych błędów, które można wyłapać jeszcze przed wejściem koparki na działkę.
- Zasypanie wykopu przed odbiorem - wtedy trzeba odkopywać świeżą robotę, a to zawsze boli budżet i nerwy.
- Zły spadek grawitacyjny - czyli taki spadek rury, który nie zapewnia swobodnego spływu ścieków i sprzyja zaleganiu osadów.
- Brak studzienki rewizyjnej - bez punktu dostępu przyszłe czyszczenie albo kontrola bywają dużo trudniejsze.
- Kolizja z innymi mediami - woda, gaz, prąd, drenaż i kanalizacja deszczowa potrafią wejść sobie w drogę szybciej, niż się wydaje.
- Pominięcie geodezji - bez inwentaryzacji powykonawczej łatwo zamknąć fizyczny etap, ale nie zamknąć formalności.
- Brak uzgodnienia trasy przez drogę lub chodnik - to najprostsza droga do dodatkowych opłat i przestojów.
Jeśli na mapie już na starcie widać kilka kolizji, zwykle nie walczę z projektem na siłę. Czasem lepiej przesunąć studzienkę, skrócić trasę albo nawet zmienić sposób odprowadzania ścieków, niż później dopłacać za poprawki. I właśnie wtedy warto porównać kanalizację z rozwiązaniami zastępczymi, zamiast kurczowo trzymać się jednego wariantu.
Kiedy kanalizacja nie jest najlepszym wyjściem
Nie każda działka powinna na siłę iść w kanalizację sanitarną. Jeśli sieć jest daleko, teren jest trudny albo gmina nie planuje szybkiej rozbudowy, rozsądniej jest chłodno porównać trzy opcje. Tu liczy się nie tylko koszt wejścia, ale też koszty późniejszej eksploatacji i wygoda na lata.
| Rozwiązanie | Kiedy ma sens | Plusy | Minusy | Orientacyjny koszt startowy |
|---|---|---|---|---|
| Przyłącze do sieci | Sieć jest blisko, a trasa da się poprowadzić grawitacyjnie. | Najwygodniejsze w użytkowaniu, najmniej obsługi po uruchomieniu. | Zależność od lokalnego operatora, formalności i warunków technicznych. | 4 000-20 000 zł+ |
| Szambo | Brak sieci albo potrzebne jest rozwiązanie tymczasowe. | Niższy koszt wejścia, prostsza instalacja na starcie. | Regularne opróżnianie, koszty stałe i większa uciążliwość użytkowania. | 6 000-15 000 zł |
| Przydomowa oczyszczalnia | Jest miejsce na działce i odpowiednie warunki gruntowe. | Niższe koszty eksploatacji niż przy szambie, mniej wywozów. | Większy wydatek początkowy, potrzeba miejsca i dobrego projektu. | 15 000-35 000 zł |
Jeśli sieć jest dostępna i lokalne przepisy wymagają podłączenia, alternatywy są raczej planem B niż sposobem na obejście tematu. Z drugiej strony, gdy przyłącze wychodzi nieproporcjonalnie drogo, a działka ma dobre warunki pod oczyszczalnię, warto policzyć oba warianty do końca, a nie tylko porównać pierwszy rachunek. Taka analiza na spokojnie często oszczędza więcej niż negocjacja z jedną ekipą wykonawczą.
Na etapie papierów najłatwiej urwać koszty i nerwy
Jeśli miałbym zostawić tylko jedną radę, brzmiałaby tak: nie zamawiaj robót, dopóki nie masz potwierdzonej trasy, warunków i terminu odbioru. Najwięcej pieniędzy znika nie na samej rurze, tylko na poprawkach, rozbiórkach nawierzchni i drugim wyjeździe ekipy. Ja przy takich inwestycjach zawsze trzymam prostą zasadę: najpierw papier i geometria, potem koparka.
- Sprawdź, gdzie dokładnie biegnie sieć i czy ma wolną przepustowość.
- Poproś o warunki przyłączenia i sprawdź, jak długo są ważne.
- Ustal, czy potrzebujesz tylko planu sytuacyjnego, czy także projektu i uzgodnień w pasie drogowym.
- Porównaj cenę wykonawcy z kosztem geodety, odtworzenia nawierzchni i ewentualnej przepompowni.
- Sprawdź, czy gmina nie oferuje dopłaty albo pożyczki na przyłącza kanalizacyjne.
To najlepszy sposób, żeby przyłączenie do sieci zakończyło się jednym odbiorem, a nie serią poprawek i dodatkowych wydatków.
