Montaż szamba to przede wszystkim decyzja o bezpiecznym i szczelnym odprowadzaniu ścieków na działce bez kanalizacji. Najwięcej problemów nie wynika z samego zbiornika, tylko z dopasowania go do gruntu, odległości od budynku, dojazdu dla sprzętu i późniejszych kosztów opróżniania. W tym tekście pokazuję, jak przejść przez formalności, dobrać odpowiedni typ zbiornika i uniknąć błędów, które potem oznaczają przecieki, zapachy albo kosztowne poprawki.
Najpierw sprawdź grunt, odległości i formalności
- Zbiornik do 10 m3 zwykle wymaga zgłoszenia, a większy najczęściej pozwolenia na budowę.

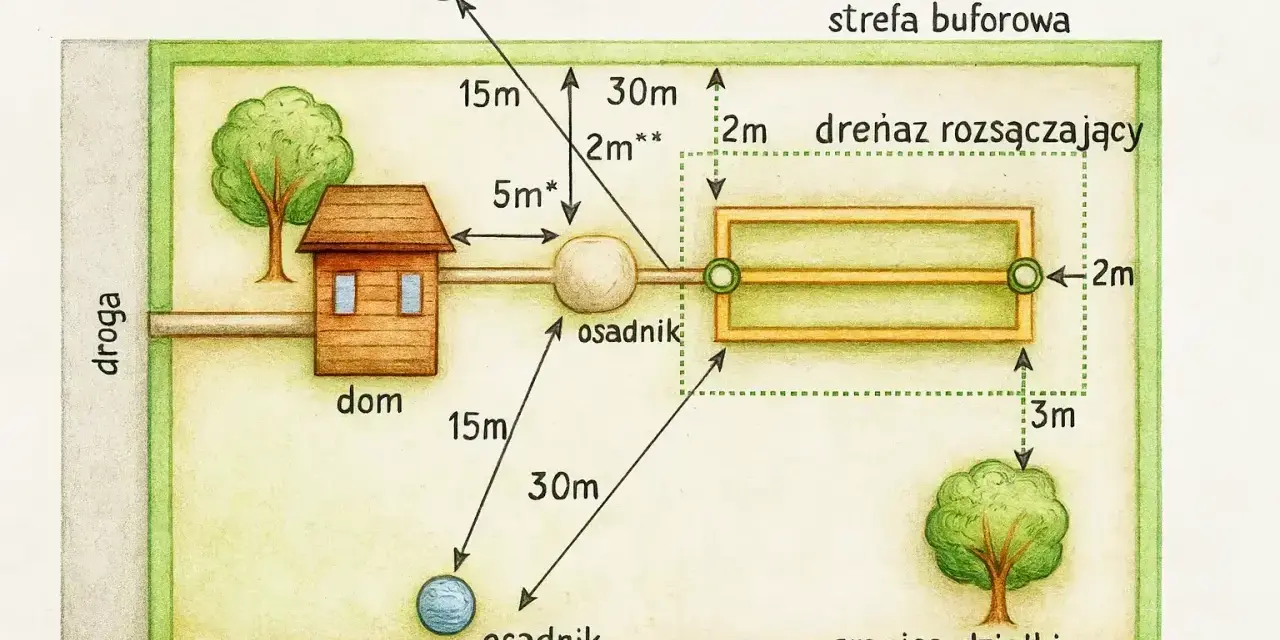

- Minimalne odległości to najczęściej 5 m od okien i drzwi, 15 m od studni oraz 2 m od granicy działki lub drogi.
- Wysoki poziom wód gruntowych zmienia wszystko: wtedy liczy się ciężar zbiornika, kotwienie i dokładna izolacja.
- Prefabrykowany zbiornik betonowy da się osadzić szybko, ale przygotowanie placu i dojazdu bywa ważniejsze niż sam montaż.
- Największy koszt po instalacji generuje regularny wywóz nieczystości, więc pojemność warto dobrać do realnego zużycia wody.
Montaż szamba bez błędów zaczyna się od planu
Ja przy takich inwestycjach zaczynam nie od koparki, tylko od mapy działki i sprawdzenia, czy w ogóle da się zachować wymagane odległości. Na małej parceli pół metra potrafi zdecydować o całym układzie, dlatego przydaje się zarówno zdrowy rozsądek, jak i geodezyjne wytyczenie miejsca pod zbiornik. W praktyce sprawdzam cztery rzeczy: przepisy, miejsce, grunt i docelowy sposób użytkowania.
| Obszar | Co sprawdzam | Dlaczego to ważne |
|---|---|---|
| Formalności | Czy wystarczy zgłoszenie, czy potrzebne będzie pozwolenie na budowę | Żeby nie wstrzymać robót na ostatniej prostej |
| Lokalizacja | Odległość od domu, studni, granicy działki i drogi | Bo po zasypaniu wykopu nie ma już miejsca na korekty |
| Grunt | Nośność, poziom wód gruntowych, ewentualne nasypy | To decyduje o rodzaju zbiornika i sposobie posadowienia |
| Użytkowanie | Liczba domowników i przewidywane zużycie wody | Od tego zależy pojemność i częstotliwość wywozu |
Jeśli działka leży w miejscu nietypowym, blisko wód powierzchniowych albo w strefie szczególnych ograniczeń, pojawiają się dodatkowe uzgodnienia. Tego nie da się rozstrzygnąć jednym uniwersalnym zdaniem, dlatego zawsze patrzę na lokalne warunki, a nie tylko na sam zbiornik. Kiedy formalności i miejsce są już jasne, można przejść do wyboru rozwiązania, które technicznie ma największy sens.
Jak dobrać zbiornik do działki i liczby domowników
Wybór nie sprowadza się do pytania „beton czy plastik”. Liczy się ciężar, poziom wód gruntowych, dojazd dla HDS, planowana pojemność i to, jak często chcesz zamawiać wywóz. W praktyce najczęściej porównuję trzy warianty: betonowy, plastikowy i większy zbiornik dopasowany do intensywnego użytkowania.
| Rodzaj zbiornika | Plusy | Minusy | Kiedy ma sens |
|---|---|---|---|
| Betonowy 6-10 m3 | Stabilny, ciężki, dobrze znosi trudniejszy grunt | Wymaga cięższego sprzętu i dobrego dojazdu | Gdy działka ma miejsce dla HDS i chcesz solidnego rozwiązania |
| Plastikowy 2-16 m3 | Lżejszy, łatwiejszy transport, mniej obciążający montaż | Trzeba go kotwić, zwłaszcza przy wysokiej wodzie gruntowej | Gdy dojazd jest trudny albo zależy Ci na prostszym transporcie |
| Większa pojemność | Rzadszy wywóz i więcej bufora | Zwykle wyższy koszt zakupu i instalacji | Gdy dom jest zamieszkany na stałe i zużycie wody jest wysokie |
Przy domach jednorodzinnych najczęściej spotyka się pojemności rzędu 6-10 m3. To nie jest przypadek: mniejsze zbiorniki szybko wymagają częstego wywozu, a większe mogą być po prostu nieopłacalne, jeśli domowników jest niewielu. Ja patrzę też na grunt. Na terenach podmokłych plastikowy zbiornik bez zakotwienia potrafi sprawić więcej kłopotów niż pożytku, bo pusty po prostu może być wypychany ku górze.
Jeżeli z kolei działka jest wąska, a dojazd ciężkiego auta graniczy z cudem, sama logistyka może zdecydować o wyborze lżejszego zbiornika. To właśnie ten etap najczęściej oddziela rozsądny zakup od późniejszej serii poprawek.

Jak wygląda osadzenie zbiornika krok po kroku
Tu zaczyna się właściwa robota, ale najwięcej zależy od przygotowania. Gotowy zbiornik nie „wybacza” krzywego wykopu, złego spadku rury ani niedoszacowania poziomu wód gruntowych. W dobrze zorganizowanej realizacji samo osadzenie prefabrykowanego zbiornika betonowego zajmuje zwykle 2-6 godzin, choć cały plac przygotowuje się wcześniej.

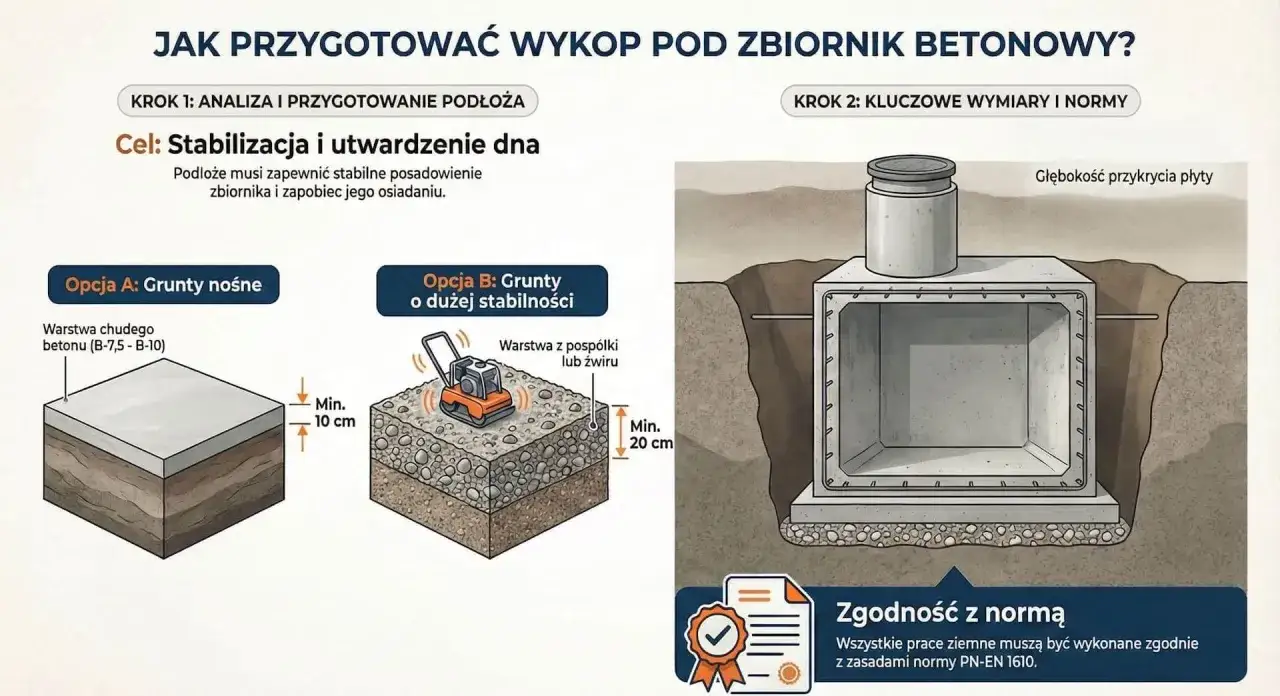

- Wytyczenie miejsca i wykop - wykop przygotowuję zwykle z zapasem około 30 cm po każdej stronie, żeby dało się poprawnie ustawić zbiornik i wykonać zasypkę. Dno musi być równe, stabilne i zgodne z zaleceniami producenta.
- Przygotowanie podłoża - najczęściej stosuje się warstwę piasku lub inną podbudowę wskazaną przez wykonawcę. Chodzi o to, by zbiornik nie osiadł nierówno.
- Osadzenie i poziomowanie - betonowy zbiornik zwykle opuszcza się HDS-em lub żurawiem. Na tym etapie sprawdza się poziom i ustawienie względem przyłącza kanalizacyjnego z domu.
- Podłączenie instalacji - rura kanalizacyjna z budynku powinna mieć niewielki spadek, najczęściej około 2-3%, żeby ścieki spływały grawitacyjnie. To ważniejsze niż wielu inwestorów zakłada na początku.
- Uszczelnienie i zabezpieczenie - przejścia rur, pokrywa oraz styk elementów trzeba uszczelnić. W przypadku cięższych warunków gruntowych dochodzi dodatkowe zabezpieczenie przed infiltracją wody.
- Stopniowe zasypywanie - zbiornik zasypuje się warstwami, a przy wielu rozwiązaniach w trakcie zasypki wlewa się do środka wodę, żeby wyrównać naciski. To prosty zabieg, ale często decyduje o trwałości całej instalacji.
Najbardziej niedoceniany element to odpowietrzenie i dostęp serwisowy. Kominek rewizyjny, czyli pionowy dostęp do wnętrza zbiornika, musi pozostać wygodny do kontroli i opróżniania. Jeśli przykryjesz go tak, że później trudno do niego dojechać lub dojść, problem wróci przy pierwszym wywozie. Właśnie dlatego po osadzeniu nie kończę na samym zasypaniu, tylko sprawdzam też dostęp dla wozu asenizacyjnego.
Gdzie instalacja najczęściej się psuje
Najgorsze usterki zwykle nie biorą się z „wady produktu”, tylko z błędów wykonawczych. Ja najczęściej widzę powtarzalny zestaw problemów, który później generuje zapachy, cofki albo konieczność ponownego kopania.
- Za mały wykop - wykonawca nie ma miejsca na poprawne ustawienie i zasypkę, a zbiornik może pracować nierówno.
- Zły spadek rury - zbyt mały powoduje zaleganie ścieków, a zbyt duży rozdziela frakcje i też szkodzi instalacji.
- Brak kotwienia w mokrym gruncie - szczególnie w lekkich zbiornikach plastikowych to proszenie się o wypchnięcie przez wodę gruntową.
- Nieszczelne połączenia - nawet mały przeciek potrafi po czasie dać zapach i podmakanie gruntu wokół zbiornika.
- Ignorowanie dojazdu dla pojazdu asenizacyjnego - jeśli wóz nie podjedzie, wywóz robi się kosztowny albo wymaga dodatkowych zabiegów.
- Niedoszacowanie pojemności - zbiornik, który jest za mały dla liczby domowników, oznacza częstsze opróżnianie i wyższe rachunki.
Na takich błędach najłatwiej traci się pieniądze, bo ich poprawa zwykle wymaga odkopywania instalacji. Dlatego wolę poświęcić więcej czasu na dobry projekt i właściwe warunki gruntowe, niż później poprawiać coś, co od początku było źle ustawione. A skoro o pieniądzach mowa, to przejdźmy do kosztów, które dla wielu osób są decydujące.
Ile to kosztuje i kiedy szambo przestaje się opłacać
W kosztach najłatwiej skupić się na cenie samego zbiornika, a to dopiero połowa obrazu. Do tego dochodzą wykop, transport, sprzęt do osadzenia, podłączenie i późniejsza eksploatacja. Z mojego doświadczenia najbardziej sensowne jest patrzenie na całość: zakup, montaż i wywóz w skali kilku lat.
| Pozycja | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Betonowy zbiornik 6-10 m3 | około 1500-3000 zł | Pojemność, liczba komór, producent, wyposażenie |
| Plastikowy zbiornik 2-16 m3 | około 2000-12000 zł | Materiał, pojemność, konstrukcja i konieczność kotwienia |
| Montaż z wykopem | często do 2000 zł | Grunt, dostęp dla sprzętu, głębokość wykopu, zakres izolacji |
| Wywóz 10 m3 | zwykle około 400-500 zł | Miasto, region, stawka lokalnej firmy asenizacyjnej |
To są widełki, nie sztywny cennik. Na trudnym gruncie, przy konieczności użycia cięższego sprzętu albo dodatkowego zabezpieczenia przed wodą gruntową, rachunek rośnie bardzo szybko. Z kolei sam wywóz potrafi z czasem stać się większym kosztem niż zakup zbiornika, zwłaszcza jeśli dom zużywa dużo wody. Przy kilku osobach w domu miesięczne lub częstsze opróżnianie robi różnicę, której nie widać na etapie zakupu.
Jeśli masz dużo miejsca i dobrą przepuszczalność gruntu, przydomowa oczyszczalnia bywa tańsza w eksploatacji, ale nie zawsze da się ją legalnie i technicznie zrobić. Tam, gdzie liczy się prostota, szczelny zbiornik nadal pozostaje rozwiązaniem najłatwiejszym do wdrożenia. Dla wielu właścicieli działek to kompromis: wyższe koszty obsługi w zamian za mniejszą złożoność inwestycji.
Co sprawdzam po zasypaniu, żeby nie wracać do tematu po miesiącu
Po zakończeniu prac nie zostawiam sprawy „na później”. Sprawdzam, czy zbiornik został wpisany do gminnej ewidencji, czy właściciel ma umowę na odbiór nieczystości i czy da się wygodnie dojechać do włazu. To brzmi prosto, ale właśnie te elementy decydują o tym, czy instalacja będzie po prostu działać, czy zacznie generować telefony do wykonawcy.
- Dokumenty - zachowaj zgłoszenie, potwierdzenie przyjęcia i dokumentację od wykonawcy.
- Regularny wywóz - nie czekaj, aż zbiornik będzie przepełniony; częstotliwość dopasuj do liczby domowników i pojemności.
- Kontrola szczelności - jeśli pojawi się zapach, zawilgocenie gruntu albo cofka, reaguję od razu.
- Dostęp do włazu - wokół pokrywy nie sadzę niczego, co utrudni późniejszy odbiór ścieków.
- Rozsądne użytkowanie - nie wrzucam do kanalizacji rzeczy, które tylko przyspieszają awarie i zaklejają osad.
Tak naprawdę dobrze wykonana instalacja nie potrzebuje codziennej uwagi, ale wymaga konsekwencji w obsłudze. Jeśli od początku zadbasz o formalności, dobry dobór pojemności i poprawny montaż, później zostaje już tylko regularne opróżnianie i kontrola stanu zbiornika. To niewiele, pod warunkiem że cała reszta została zrobiona porządnie.
