Jak doprowadzić światłowód do domu? Koszty i formalności

1 czerwca 2026

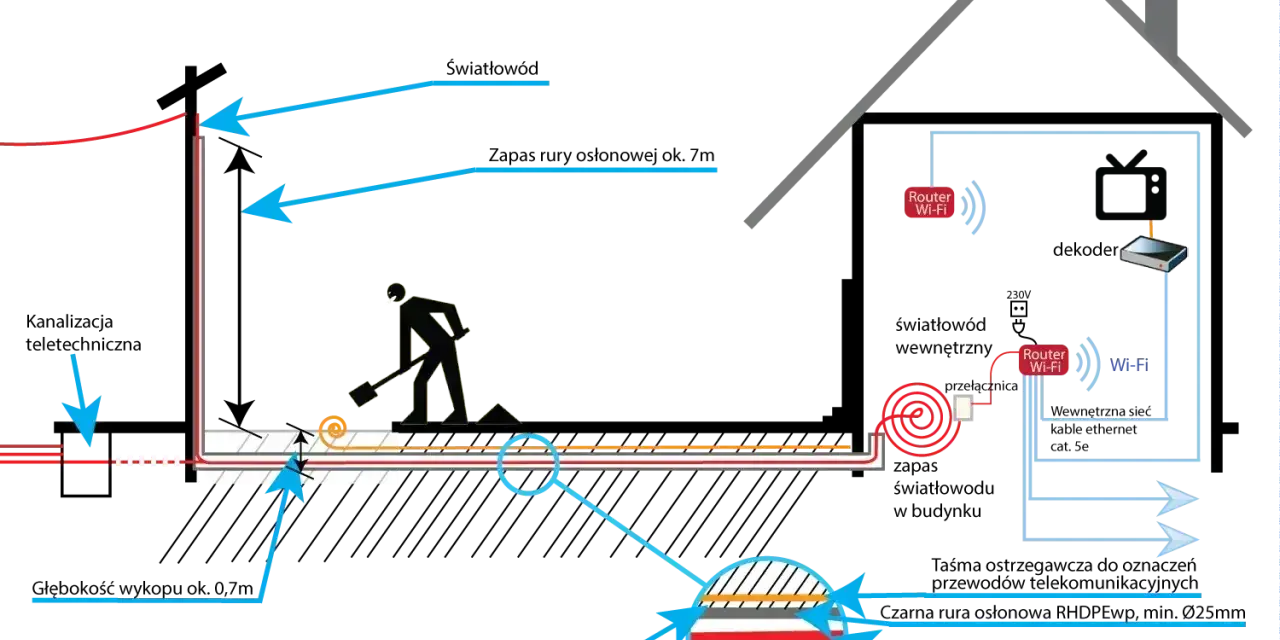

Schemat doprowadzenia światłowodu do domu: koparka kopie rów, światłowód wchodzi do budynku, gdzie router Wi-Fi zapewnia internet.

Spis treści

Dom stoi, instalacje wewnętrzne są prawie gotowe, a jednak nadal nie wiadomo, którędy internet trafi do środka. Doprowadzenie światłowodu do domu wymaga sprawdzenia zasięgu, ustalenia trasy kabla, przygotowania przepustu i dopilnowania kilku formalności. Wyjaśniam, jak przejść przez ten proces, ile może kosztować oraz co zrobić, gdy operator nie oferuje jeszcze usługi pod danym adresem.

Najważniejsze decyzje warto podjąć jeszcze przed wykończeniem domu

  • Sprawdź adres u kilku operatorów oraz w bazie internet.gov.pl, ponieważ dostępność może różnić się między firmami.
  • Zostaw rurę osłonową od granicy działki do punktu teletechnicznego w budynku.
  • Ustal miejsce zakończenia przyłącza, najlepiej w pomieszczeniu technicznym lub przy rozdzielnicy multimedialnej.
  • Standardowe podłączenie bywa bezpłatne albo kosztuje kilkaset złotych, ale nietypowa trasa może oznaczać wydatek od 1000 do kilku tysięcy złotych.
  • Nie kupuj kabla samodzielnie bez uzgodnienia z operatorem. Liczą się jego standardy, sposób zakończenia i odpowiedzialność za instalację.

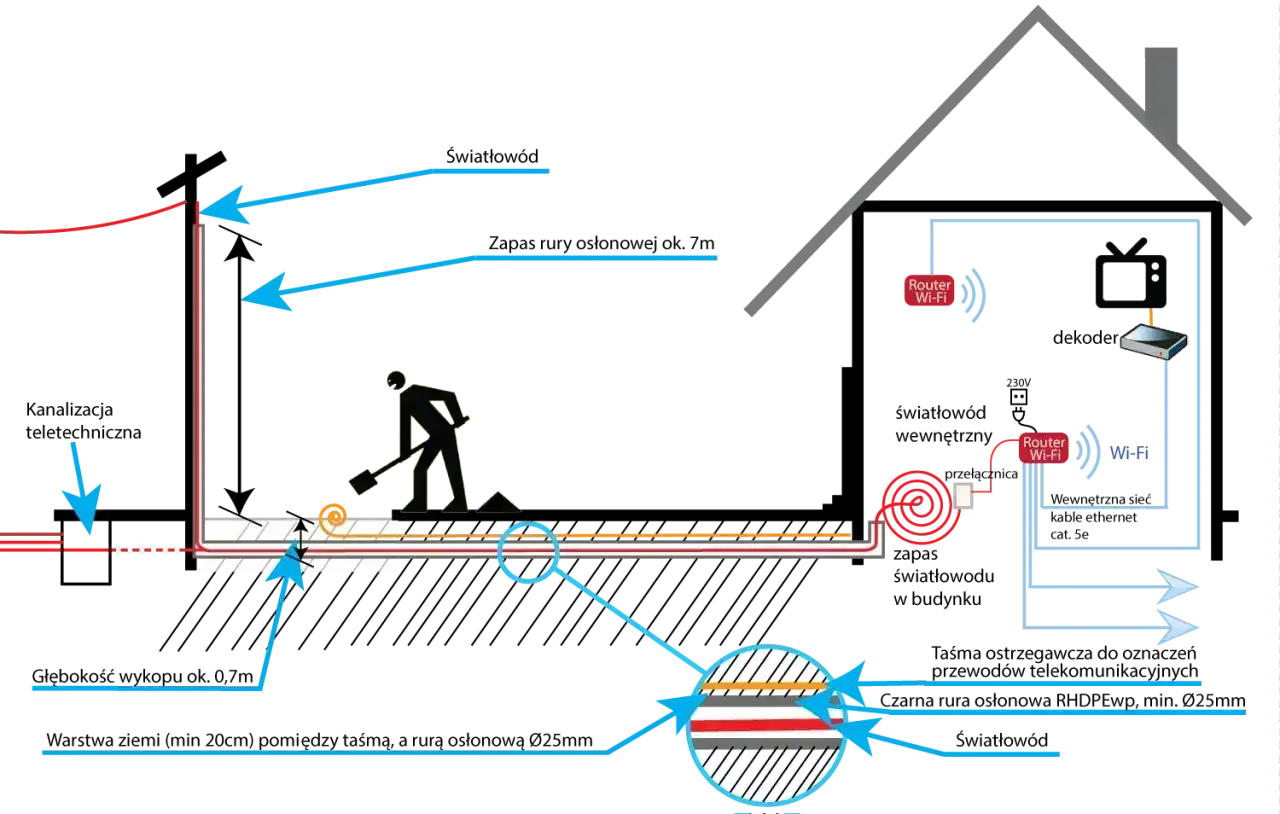

Schemat doprowadzenia światłowodu do domu: koparka kopie rów, światłowód biegnie pod ziemią do budynku, gdzie rozdzielany jest na routery Wi-Fi.

Najpierw sprawdź, co naprawdę jest przy działce

Pierwszy krok wydaje się banalny, ale właśnie tutaj powstaje najwięcej nieporozumień. Reklama mówiąca o światłowodzie w miejscowości nie oznacza jeszcze, że kabel znajduje się przy każdej ulicy, a obecność infrastruktury przy sąsiednim domu nie gwarantuje możliwości podłączenia kolejnej posesji.

Sprawdzam adres w bazie internet.gov.pl, a później porównuję wynik z wyszukiwarkami operatorów i rozmową z lokalnymi dostawcami. Publiczna baza jest dobrym punktem wyjścia, lecz dane mogą być nieaktualne albo wskazywać technologię dostępną w okolicy, a nie gotowe przyłącze na konkretnej działce.

Zasięg nie zawsze oznacza kabel w domu

Trzeba rozróżnić trzy sytuacje. Najprostsza występuje wtedy, gdy sieć biegnie w granicy działki, a operator ma przygotowany punkt przyłączeniowy. Druga to kabel w ulicy, ale bez wykonanej odnogi do posesji. Trzecia oznacza brak infrastruktury w najbliższej okolicy i konieczność rozbudowy sieci.

Sytuacja Co zwykle robi operator Co powinien zrobić właściciel
Sieć przy granicy działki Wykonuje przyłącze i montuje zakończenie optyczne Udostępnia trasę i przygotowuje miejsce w budynku
Sieć w ulicy, brak odnogi Ocenia długość i koszt dodatkowego odcinka Uzyskuje zgody oraz ustala, kto finansuje prace
Brak sieci w okolicy Może odmówić albo zaplanować inwestycję Składa zapytania do kilku firm i zgłasza zapotrzebowanie

Podczas rozmowy pytam nie tylko o dostępność usługi, lecz także o technologię FTTH. To skrót oznaczający doprowadzenie włókna aż do lokalu lub domu. Hasło „internet światłowodowy” bywa używane również przy rozwiązaniach, w których światłowód kończy się wcześniej, a ostatni odcinek prowadzi innym przewodem.

Jak przygotować trasę kabla na działce

Najlepszy moment na przygotowanie trasy to etap przed wykonaniem podjazdu, opaski i docelowego zagospodarowania terenu. Później każdy dodatkowy wykop oznacza koszt, ryzyko uszkodzenia nawierzchni i niepotrzebny bałagan. Sam zaplanowałbym przebieg kabla razem z elektrykiem i wykonawcą przyłączy, nawet jeśli operator pojawi się dopiero za kilka miesięcy.

Rura osłonowa daje najwięcej elastyczności

Od granicy działki do pomieszczenia technicznego warto ułożyć gładką rurę teletechniczną z pilotem do przeciągania przewodu. Jej średnicę i rodzaj najlepiej potwierdzić z operatorem, ale w domu jednorodzinnym często stosuje się rurę o średnicy około 32-40 mm. Nie należy traktować tej wartości jako uniwersalnego wymogu.

  • prowadź trasę możliwie prosto, bez ostrych załamań,
  • zostaw zapas rury po obu stronach,
  • zabezpiecz końce przed wodą, piaskiem i zaprawą,
  • sfotografuj przebieg przed zasypaniem i zachowaj pomiary od stałych punktów,
  • nie układaj przewodu światłowodowego bezpośrednio obok kabli energetycznych, jeśli można zachować większy odstęp.

Przepust powinien kończyć się w miejscu, w którym można zamontować punkt zakończenia sieci, czyli niewielką skrzynkę lub gniazdo optyczne. Najczęściej sprawdza się pomieszczenie techniczne, garaż albo szafa multimedialna. Nie polecam umieszczania tego elementu wysoko za zabudową kuchenną, ponieważ późniejszy serwis będzie niepotrzebnie trudny.

Światłowód to nie to samo co sieć w całym domu

Kabel doprowadzony przez operatora kończy się zwykle urządzeniem ONT albo routerem z wejściem optycznym. ONT zamienia sygnał optyczny na połączenie sieciowe. Od tego miejsca warto rozprowadzić po domu skrętkę Ethernet kategorii 6 do gabinetu, telewizora, punktów dostępowych Wi-Fi i ewentualnych kamer.

Sam router w pomieszczeniu technicznym nie zapewni dobrego zasięgu w każdym zakątku budynku. Betonowy strop, ogrzewanie podłogowe i duża liczba ścian potrafią osłabić Wi-Fi bardziej niż różnica między ofertą 600 Mb/s a 1 Gb/s. Dobrze wykonana sieć kablowa i dwa lub trzy punkty dostępowe często dają większą poprawę niż kupno droższego abonamentu.

Formalności zależą głównie od przebiegu przyłącza

Jeżeli kabel biegnie istniejącą infrastrukturą operatora i kończy się na własnej działce, większość formalności bierze na siebie firma telekomunikacyjna. Właściciel powinien jednak dokładnie sprawdzić, co obejmuje umowa, gdzie przebiegnie przewód i kto odpowiada za odtworzenie terenu po pracach.

Problem pojawia się wtedy, gdy trasa przechodzi przez cudzą działkę, drogę wewnętrzną albo pas drogowy. W takim przypadku mogą być potrzebne zgody właścicieli, zarządcy drogi lub ustanowienie prawa do korzystania z nieruchomości. Nie zakładałbym, że zgoda sąsiada „na słowo” wystarczy, szczególnie gdy przyłącze ma służyć przez wiele lat.

Przeczytaj również: Przesunięcie słupa energetycznego - ile kosztuje i jak zacząć?

Co powinno znaleźć się w umowie

Przed akceptacją warunków sprawdzam przede wszystkim wysokość opłaty przyłączeniowej, technologię, planowany przebieg kabla i termin wykonania. Umowa dotycząca realizacji przyłącza powinna też określać odpowiedzialność za opóźnienie, sposób zapłaty oraz czas jej obowiązywania.

  • czy operator wykonuje wykop i odtworzenie nawierzchni,
  • czy przyłącze obejmuje tylko kabel do budynku, czy również instalację wewnętrzną,
  • czy w cenie jest ONT, router i konfiguracja,
  • czy opłata jest jednorazowa, czy została ukryta w abonamencie,
  • kto ponosi koszt dodatkowego przewiertu albo przejścia przez drogę.

Przepisy telekomunikacyjne ograniczają możliwość bezzasadnego blokowania instalacji, ale nie oznacza to, że każdą trasę da się wykonać natychmiast i bez kosztów. UKE wskazuje procedury dostępu do nieruchomości, jednak w praktyce dobrowolne porozumienie z właścicielem działki zwykle jest szybsze niż formalny spór.

Jak wygląda montaż od ulicy do routera

Gdy adres jest obsługiwany, a trasa uzgodniona, instalacja zwykle przebiega według podobnego schematu. Warto być obecnym podczas wizyty, ponieważ monter często może zaproponować kilka wariantów wejścia do budynku, a późniejsza zmiana położenia kabla może wymagać dodatkowych prac.

  1. Wizja lokalna lub telefoniczne ustalenie punktu wejścia i długości przyłącza.
  2. Doprowadzenie kabla od słupa, studni kablowej albo granicy działki do budynku.
  3. Wykonanie przepustu przez ścianę i zabezpieczenie miejsca wejścia przed wilgocią.
  4. Spawanie włókna, czyli trwałe połączenie przewodu z pigtail'em lub zakończeniem optycznym.
  5. Montaż ONT albo routera i uruchomienie usługi.
  6. Pomiar sygnału oraz sprawdzenie połączenia na urządzeniu końcowym.

Światłowód jest odporny na zakłócenia elektromagnetyczne, ale nie lubi zginania, zgniatania i przypadkowego ciągnięcia. Dlatego nie prowadziłbym go samodzielnie przez kanały, w których kabel ma być mocno załamany. Jeśli trzeba zmienić trasę wewnątrz domu, lepiej poprosić instalatora o wykonanie nowego odcinka zgodnie z minimalnym promieniem gięcia przewodu.

Ile kosztuje podłączenie i jak długo trwa

Cena zależy przede wszystkim od tego, czy sieć już znajduje się przy działce. Standardowa aktywacja w miejscu z gotową infrastrukturą bywa objęta promocją albo kosztuje około 0-500 zł. Operatorzy stosują jednak własne cenniki, a do rachunku mogą dojść opłaty za sprzęt, nietypową instalację lub dodatkowy odcinek kabla.

Zakres prac Orientacyjny koszt w 2026 roku Od czego zależy cena
Aktywacja przy gotowej sieci 0-500 zł Promocja, operator, rodzaj umowy
Przyłącze z krótkim wykopem lub przewiertem 500-1500 zł Długość trasy, nawierzchnia, liczba przepustów
Rozbudowa sieci do oddalonego domu 1500-5000 zł i więcej Odległość, zgody, dokumentacja i udział innych właścicieli
Przeniesienie punktu lub instalacja wewnętrzna 150-700 zł Liczba pomieszczeń, przewierty i sposób prowadzenia kabla

To przedziały orientacyjne, a nie cennik konkretnej firmy. W niektórych lokalizacjach operator pokryje koszt przyłącza w zamian za umowę terminową, w innych przedstawi osobną wycenę. Jeśli koszt przekracza kilkaset złotych, proszę o pisemne rozbicie ceny na projekt, materiały, robociznę, zajęcie terenu i uruchomienie.

Przy gotowej sieci instalacja może zakończyć się podczas jednej wizyty albo w ciągu kilku tygodni od zawarcia umowy. Budowa nowego odcinka trwa dłużej, bo dochodzą uzgodnienia, prace ziemne i koordynacja ekip. Obietnica „szybkiego podłączenia” ma sens dopiero wtedy, gdy operator potwierdzi, że kabel znajduje się przy działce.

Co zrobić, gdy światłowodu nadal nie ma

Odmowa jednego operatora nie zawsze oznacza brak możliwości technicznych. Najpierw pytam lokalne firmy, które mogą dzierżawić infrastrukturę większego operatora albo budować własną sieć w mniejszej miejscowości. Różnica między odpowiedzią „nie mamy oferty” a „nie da się podłączyć” jest bardzo istotna.

Jeżeli mapa pokazuje dostępność, ale firma odmawia wykonania przyłącza, można zgłosić niezgodność w systemie internet.gov.pl. Taki sygnał nie gwarantuje natychmiastowej inwestycji, ale pomaga uporządkować dane o zasięgu. Przydatne bywa także wspólne zgłoszenie kilku sąsiadów, ponieważ operatorowi łatwiej uzasadnić budowę sieci przy większej liczbie potencjalnych klientów.

Gdy rozbudowa jest nieopłacalna, pozostają internet radiowy, 5G albo rozwiązanie satelitarne. Traktuję je jako plan awaryjny, nie automatycznie gorszą opcję. W konkretnej lokalizacji dobrze ustawione łącze radiowe może działać stabilniej niż słaby sygnał komórkowy, a o wyborze powinny decydować realne pomiary, nie sama nazwa technologii.

Przygotowanie, które oszczędza drugi remont

Najrozsądniejszy plan dla nowego domu jest prosty. Zostawiam rurę osłonową od granicy działki do szafy multimedialnej, doprowadzam tam zasilanie i przygotowuję kilka przewodów Ethernet do najważniejszych pomieszczeń. Dzięki temu operator może zakończyć swoją instalację w jednym miejscu, a domowa sieć pozostaje niezależna od późniejszej zmiany dostawcy.

Nie podpisywałbym umowy wyłącznie na podstawie hasła „do 1 Gb/s”. Sprawdziłbym cenę po okresie promocyjnym, opłatę aktywacyjną, zasady zwrotu sprzętu i to, czy router obsługuje odpowiednią sieć bezprzewodową. Dobrze przygotowane przyłącze to nie tylko kabel doprowadzony do ściany, ale przemyślana trasa, dostęp serwisowy i instalacja, którą można rozbudować bez kucia świeżo wykończonych pomieszczeń.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Najpierw sprawdź adres w bazie internet.gov.pl, a następnie porównaj wynik z wyszukiwarkami kilku operatorów i ofertą lokalnych dostawców. Zasięg w miejscowości nie musi oznaczać gotowego przyłącza na konkretnej działce, dlatego warto ustalić, czy sieć znajduje się przy granicy posesji, w ulicy bez odnogi, czy nie ma jej w okolicy.

Od granicy działki do pomieszczenia technicznego lub szafy multimedialnej warto ułożyć gładką rurę teletechniczną z pilotem. W domu jednorodzinnym często stosuje się średnicę około 32-40 mm, ale konkretny rodzaj rury należy potwierdzić u operatora. Trasę trzeba prowadzić możliwie prosto, zabezpieczyć końce i sfotografować przed zasypaniem.

Aktywacja przy gotowej sieci zwykle kosztuje od 0 do 500 zł. Krótkie przyłącze z wykopem lub przewiertem może kosztować około 500-1500 zł, a rozbudowa sieci do oddalonego domu 1500-5000 zł lub więcej. Ostateczna cena zależy między innymi od długości trasy, nawierzchni, formalności i liczby przepustów.

Zapytaj kilku lokalnych dostawców, ponieważ odmowa jednej firmy nie musi oznaczać braku możliwości technicznych. Jeśli internet.gov.pl pokazuje dostępność, ale operator odmawia wykonania przyłącza, możesz zgłosić niezgodność w systemie. Pomaga także wspólne zgłoszenie kilku sąsiadów, a w razie braku rozbudowy sieci pozostają internet radiowy, 5G lub łącze satelitarne.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

światłowód przyłącza rury osłonowe sieci domowe

Udostępnij artykuł

Kacper Witkowski

Kacper Witkowski

Nazywam się Kacper Witkowski i od 7 lat zajmuję się tematyką budowy domu, geodezji oraz związanych z tym formalności. Moje zainteresowanie tymi dziedzinami zaczęło się od małego projektu budowlanego, który realizowałem z rodziną. Z czasem zrozumiałem, jak wiele aspektów kryje się za każdym etapem budowy, a także jak ważne jest zrozumienie przepisów i formalności, które mogą wydawać się skomplikowane. W moich artykułach staram się tłumaczyć trudne zagadnienia w przystępny sposób, dzielić się sprawdzonymi informacjami oraz porównywać różne źródła, aby dostarczyć moim czytelnikom rzetelne i aktualne dane. Chcę, aby każdy, kto planuje budowę swojego wymarzonego domu, czuł się pewnie i miał jasność w podejmowanych decyzjach.
