Pomiary geodezyjne przy budowie domu - kiedy są potrzebne?

10 lipca 2026

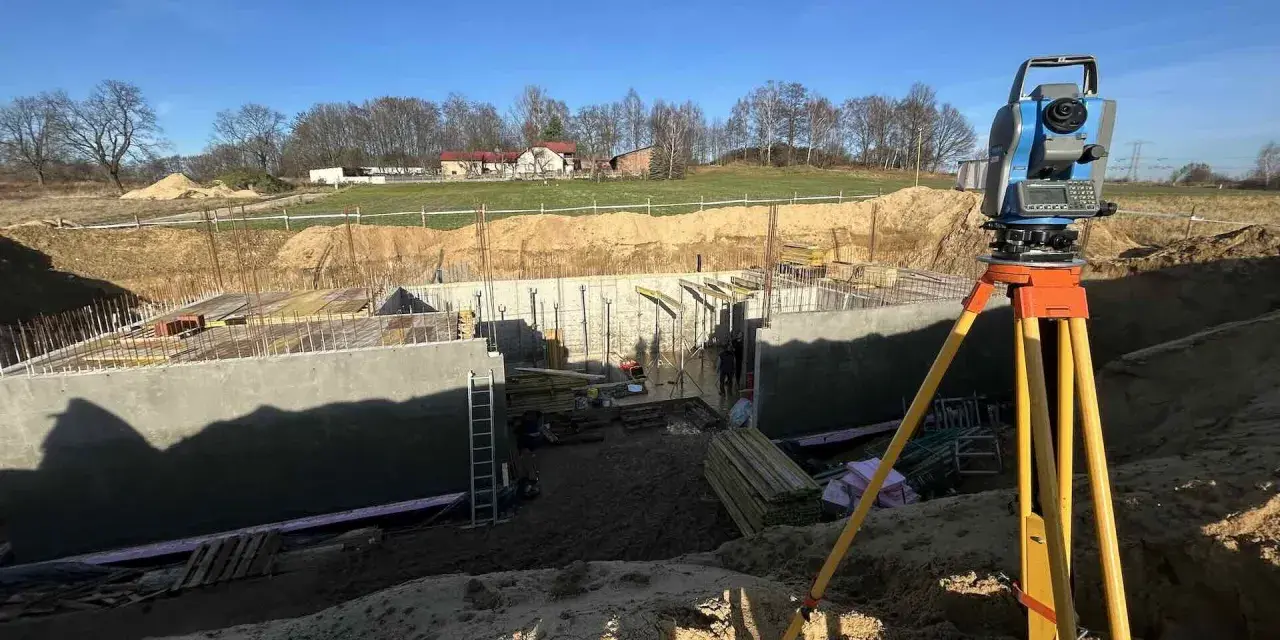

Precyzyjne pomiary geodezyjne na budowie fundamentów. Totalna stacja na statywie gotowa do pracy.

Spis treści

Przy budowie domu albo porządkowaniu granic działki łatwo pomylić formalność z realną potrzebą, a potem odkryć błąd dopiero na etapie projektu lub odbioru. W praktyce pomiary geodezyjne decydują o tym, czy inwestycję da się poprawnie osadzić w terenie, czy dokumentacja przejdzie bez poprawek i czy unikniesz sporów z sąsiadem lub urzędem. Poniżej rozkładam temat na konkretne sytuacje, zakres prac, przebieg współpracy, koszty i najczęstsze pułapki.

Najważniejsze rzeczy, które warto wiedzieć przed zleceniem geodety

  • Przy domu najczęściej potrzebujesz mapy do celów projektowych, tyczenia budynku i inwentaryzacji powykonawczej.
  • Jeśli granice są niepewne albo zatarte, najpierw trzeba je uporządkować, a dopiero potem projektować.
  • Cena zależy głównie od regionu, powierzchni działki, dostępności materiałów i liczby wyjazdów w teren.
  • Dobra wycena powinna jasno mówić, co obejmuje: pomiar, opracowanie, opłaty, dokumenty i ewentualne poprawki.
  • Najwięcej problemów wynika nie z samego pomiaru, tylko z późnego zamówienia usługi i mylenia różnych rodzajów prac.

Kiedy geodeta jest potrzebny przy działce i budowie

Ja patrzę na ten temat bardzo praktycznie: geodeta jest potrzebny wtedy, gdy decyzja ma trafić z papieru do terenu. Jeśli chcesz projektować dom, wyznaczyć jego położenie, sprawdzić granice albo zakończyć budowę zgodnie z dokumentami, bez pracy terenowej zwykle się nie obejdzie. Według danych GUGiK najczęściej zgłaszane są właśnie inwentaryzacje powykonawcze oraz mapy do celów projektowych, co dobrze pokazuje, jak ważne są to etapy w realnej inwestycji.

W praktyce najczęstsze sytuacje są cztery. Pierwsza to przygotowanie działki pod projekt, druga to wytyczenie budynku przed ruszeniem robót, trzecia to sprawdzenie granic, a czwarta to dokumentacja po zakończeniu budowy. Do tego dochodzą podziały działek, wznowienia punktów granicznych i prace związane z przyłączami. To nie są dodatki „na wszelki wypadek”, tylko narzędzia do ograniczania błędów, które później kosztują dużo więcej. Gdy już wiesz, po co w ogóle zamawia się taką usługę, łatwiej przejść do tego, co dokładnie może obejmować.

Jakie prace obejmuje najczęściej taki zakres

Najczęściej zamawiane pomiary geodezyjne przy budowie domu nie ograniczają się do jednego wyjazdu w teren. To raczej zestaw kilku różnych zadań, z których każde rozwiązuje inny problem. Jak podaje GUGiK, mapa do celów projektowych powstaje na bazie aktualnej mapy zasadniczej i jest uzupełniana o dane niezbędne do projektu, dlatego nie jest to zwykła „mapka z działką”, tylko robocze narzędzie dla projektanta.

Usługa Po co się ją zamawia Kiedy jest potrzebna Orientacyjny koszt w 2026 r.
Mapa do celów projektowych Do wykonania projektu domu i uzgodnienia usytuowania obiektu Przed projektem lub przed złożeniem dokumentów budowlanych około 1 200-2 800 zł
Tyczenie budynku Do wyznaczenia osi, narożników i położenia obiektu w terenie Przed rozpoczęciem robót ziemnych i fundamentowych około 900-2 200 zł
Inwentaryzacja powykonawcza Do potwierdzenia, co faktycznie zostało zbudowane Po zakończeniu budowy, przed zamknięciem formalności około 800-1 800 zł
Wznowienie lub wyznaczenie granic Do odtworzenia przebiegu granicy, gdy znaki zniknęły albo są wątpliwości Przed projektem, ogrodzeniem lub sporem o przebieg granicy około 1 800-3 000 zł
Podział działki Do wydzielenia nowych parceli pod sprzedaż albo zabudowę Gdy jedna nieruchomość ma zostać rozdzielona na kilka części około 3 000-5 000 zł

Te kwoty są orientacyjne, ale dobrze pokazują skalę rynku. W przypadku trudnego terenu, spornych granic, dużej działki albo kilku dodatkowych wyjazdów cena rośnie szybko. Z kolei bardzo niska oferta bywa sygnałem, że ktoś nie uwzględnił części pracy, którą i tak trzeba będzie wykonać później. Znając zakres usług, łatwiej zrozumieć, co dzieje się po zleceniu.

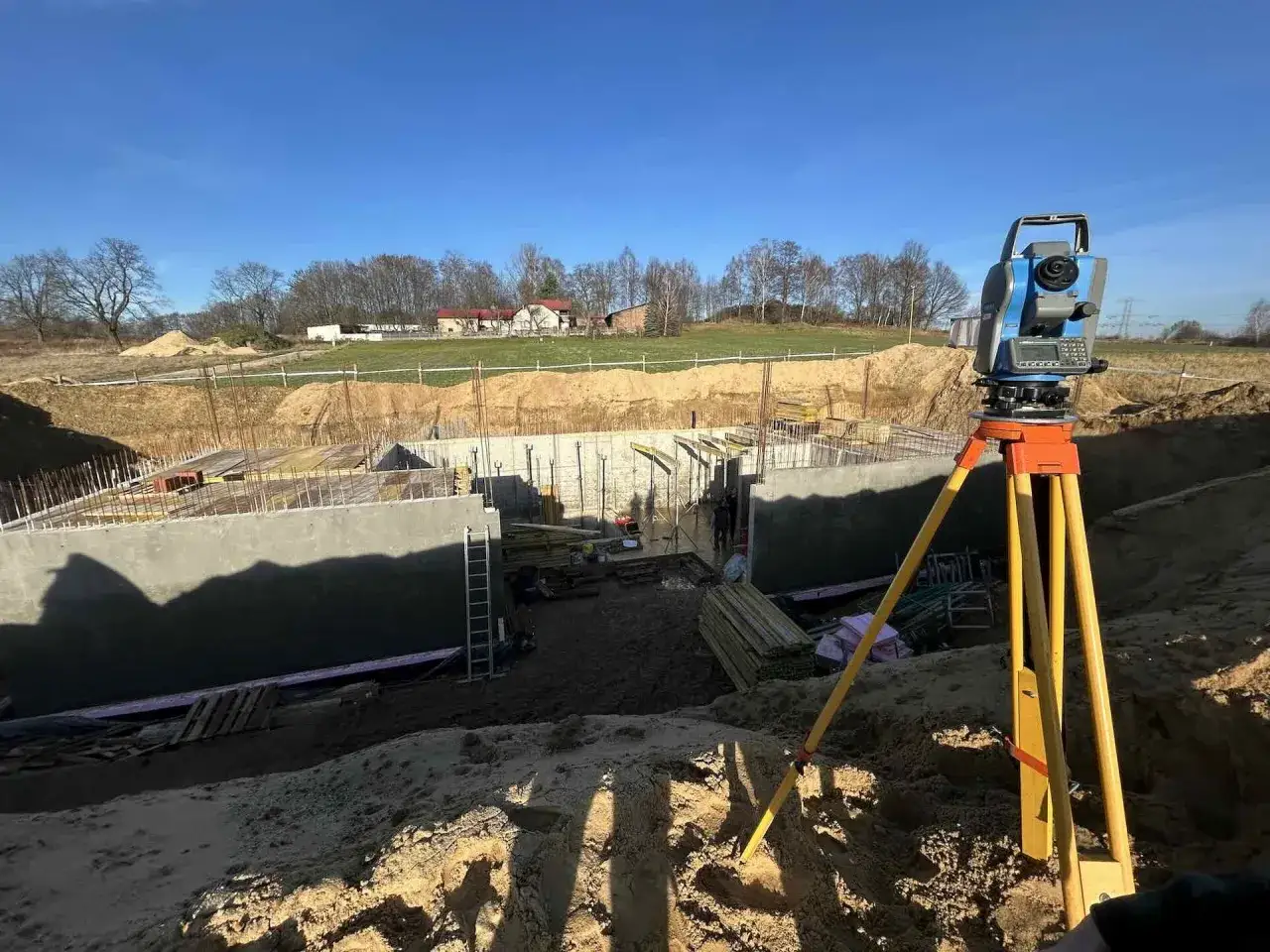

Precyzyjne pomiary geodezyjne na budowie fundamentów. Totalna stacja na statywie gotowa do pracy.

Jak wygląda współpraca z geodetą krok po kroku

W dobrej współpracy nie ma nic przypadkowego. Najpierw ustala się cel: projekt, tyczenie, granice, odbiór budynku albo podział działki. Potem geodeta sprawdza materiały z zasobu, zgłasza pracę i dopiero wtedy jedzie w teren. Wiele osób wyobraża sobie ten proces jako jedną wizytę z miarką, a w praktyce to zwykle kilka etapów, z których każdy ma znaczenie dla końcowego dokumentu.

  1. Ustalenie celu i zakresu - inaczej wygląda wycena mapy projektowej, a inaczej wytyczenia budynku czy granic.
  2. Sprawdzenie materiałów - potrzebne są dane ewidencyjne, mapa zasadnicza, dokumenty działki i czasem projekt architektoniczny.
  3. Zgłoszenie pracy - geodeta formalnie rozpoczyna robotę w odpowiednim trybie, zanim wyjdzie w teren.
  4. Pomiar - w zależności od zadania mierzy się sytuację, wysokości, granice, przyłącza albo położenie obiektu.
  5. Opracowanie - dane są analizowane, porównywane z materiałami urzędowymi i zamieniane na dokumentację.
  6. Przekazanie wyników - dostajesz mapę, szkic, protokół albo inny dokument wymagany na danym etapie inwestycji.

Najbardziej newralgiczny moment pojawia się wtedy, gdy teren nie zgadza się z papierem. Jeżeli granica jest niepewna albo sąsiedzi mają inne wspomnienia niż dokumenty, sama wizyta nie rozwiąże problemu. Wtedy trzeba traktować sprawę jako osobny temat, a nie próbować „przy okazji” załatwić wszystkiego jednym pomiarem. To prowadzi prosto do pieniędzy, bo właśnie na etapie wyceny najłatwiej o złe założenia.

Ile to kosztuje i co zmienia cenę

W 2026 r. rynek jest dość czytelny: za prostą obsługę budowy płaci się zwykle mniej niż za pracę przy granicach, podziale lub trudnym terenie. Zestawienie z serwisów branżowych pokazuje podobny układ cen - mapa projektowa najczęściej mieści się w widełkach około 1,2-2,8 tys. zł, tyczenie budynku w około 900-2,2 tys. zł, a podział działki potrafi dojść do kilku tysięcy złotych więcej. U mnie ważniejsze od samej kwoty jest to, co dokładnie w niej zawarto.

  • Powierzchnia i kształt działki - im większy i bardziej nieregularny obszar, tym więcej pracy.
  • Stan dokumentacji - jeśli trzeba odszukiwać stare materiały albo porządkować rozbieżności, koszt rośnie.
  • Granice i spory - wznowienie punktów lub wyjaśnianie niezgodności wymaga dodatkowego czasu.
  • Region - na Mazowszu i w dużych miastach stawki są zwykle wyższe niż w słabiej obciążonych powiatach.
  • Termin - pilne zlecenie niemal zawsze kosztuje więcej niż praca zaplanowana z wyprzedzeniem.
  • Zakres dokumentacji - jedna firma może podać cenę netto za sam pomiar, a inna wycenę „pod klucz” z opracowaniem i opłatami.

Jeśli wycena jest podejrzanie niska, pytam wprost, czego nie obejmuje. Często okazuje się, że brakuje dojazdu, opłat za materiały, dodatkowych wyjazdów albo przekazania dokumentów do urzędu. Sama cena nie wystarcza, dlatego zawsze sprawdzam też wykonawcę.

Jak wybrać wykonawcę, żeby nie poprawiać błędów później

Nie wybierałbym geodety wyłącznie po najniższej stawce. W tej branży najdroższe są poprawki, a nie pierwsza usługa. Dobrze działa prosty filtr: doświadczenie przy budowie domu, jasny zakres prac, terminowość i umiejętność wytłumaczenia, co będzie potrzebne po drodze. Jeśli ktoś odpowiada ogólnikami, zwykle tak samo wygląda potem dokumentacja.

  • Sprawdź, czy wykonawca pracuje przy inwestycjach budowlanych - to inny rytm niż przy prostych pomiarach okazjonalnych.
  • Poproś o konkretny zakres - sama nazwa usługi nie mówi jeszcze, co dostaniesz na końcu.
  • Ustal termin i liczbę wyjazdów - jedna wizyta w terenie nie zawsze wystarcza.
  • Zapytaj o dokumenty końcowe - potrzebujesz wiedzieć, czy dostaniesz mapę, protokół, szkic czy komplet do urzędu.
  • Oceń komunikację - jeśli geodeta od początku tłumaczy różnice między pomiarem a wytyczeniem, to dobry znak.

W praktyce najbardziej cenię wykonawców, którzy nie obiecują cudów. Dobry specjalista jasno powie, kiedy potrzebne jest dodatkowe wznowienie granic, kiedy trzeba poczekać na materiały i kiedy sam projektant powinien skorygować dokumentację. Nawet dobry wybór nie uratuje sytuacji, jeśli inwestor popełni klasyczne błędy.

Błędy, które najczęściej wychodzą za późno

Najczęstszy błąd to zamówienie mapy lub wytyczenia za późno, kiedy projekt jest już prawie gotowy albo koparka ma wejść następnego dnia. Wtedy każda zmiana kosztuje więcej czasu i pieniędzy. Drugi problem to mylenie różnych usług: ktoś oczekuje wytyczenia, a zamawia tylko mapę projektową, albo odwrotnie. Trzeci błąd to założenie, że stary słupek graniczny z pewnością pokazuje dziś prawidłową granicę.

  • Zbyt późne zamówienie usługi - opóźnia projekt, roboty ziemne i odbiór.
  • Mylenie granic z projektowaniem - geodeta nie zastępuje analizy prawnej, gdy granica jest sporna.
  • Brak informacji o przyłączach - później mogą wyjść kolizje z sieciami.
  • Zakładanie, że każdy znak graniczny nadal istnieje - w praktyce bywa różnie, zwłaszcza na starszych działkach.
  • Pomijanie spadków terenu - to ważne przy posadowieniu domu, opaskach i odwodnieniu.

Największe straty powstają wtedy, gdy inwestor chce oszczędzić na weryfikacji i przerzuca decyzje na później. W geodezji później prawie zawsze znaczy drożej. Przed zleceniem warto więc przygotować kilka informacji, które oszczędzą czas i nerwy.

Co przygotować przed zleceniem, żeby nie płacić za poprawki

Jeżeli chcesz, żeby cały proces przebiegł sprawnie, podejdź do niego jak do małej odprawy przed inwestycją. Ja zwykle proszę o zestaw podstawowych danych jeszcze przed pierwszą wizytą, bo to skraca wycenę i zmniejsza ryzyko niedomówień. Im lepiej opiszesz działkę i cel prac, tym mniej dopłat za dodatkowe telefony, dojazdy i wyjaśnienia.

  • numer działki, obręb i gmina,
  • cel zlecenia, czyli projekt, tyczenie, granice, odbiór albo podział,
  • aktualny projekt domu lub szkic planowanej zabudowy,
  • informacja o istniejących przyłączach, ogrodzeniu i widocznych znakach granicznych,
  • czy działka ma spadek, skarpę, zadrzewienie lub trudny dojazd,
  • czy w okolicy są sporne granice albo dawne podziały, które mogą wymagać dodatkowej analizy.

Jeśli działka jest prosta, a dokumentacja kompletna, całość da się zwykle zamknąć szybko i bez nerwów. Jeśli teren jest trudniejszy albo granice nie są oczywiste, lepiej od razu założyć dłuższy proces niż liczyć na szczęście. Dobre przygotowanie przed zleceniem często daje większy efekt niż szukanie najtańszej oferty, bo właśnie tu najłatwiej oszczędzić czas, uniknąć poprawek i przejść przez inwestycję bez zbędnych przestojów.

FAQ - Najczęstsze pytania

Najczęściej potrzebujesz trzech rzeczy: mapy do celów projektowych przed projektem, tyczenia budynku przed rozpoczęciem robót oraz inwentaryzacji powykonawczej po zakończeniu budowy. Gdy granice są niepewne albo zatarte, wcześniej trzeba jeszcze je wznowić lub wyznaczyć. W praktyce dochodzą też prace przy podziale działki i przyłączach.

Najpierw ustala się cel zlecenia, potem geodeta sprawdza materiały z zasobu i zgłasza pracę. Dopiero po tym wykonuje pomiar w terenie, opracowuje dane i przekazuje wynik w postaci mapy, szkicu, protokołu albo innego dokumentu potrzebnego na danym etapie inwestycji. Jeśli teren nie zgadza się z papierem, sprawa wymaga osobnego uporządkowania.

W artykule podane są orientacyjne widełki: mapa do celów projektowych około 1 200-2 800 zł, tyczenie budynku 900-2 200 zł, inwentaryzacja powykonawcza 800-1 800 zł, wznowienie lub wyznaczenie granic 1 800-3 000 zł, a podział działki 3 000-5 000 zł. Różnice wynikają głównie z regionu, wielkości działki, dokumentacji i liczby wyjazdów w teren.

Najczęściej cena rośnie przez dużą lub nieregularną działkę, braki w dokumentach, sporne granice, pilny termin i trudny teren. Znaczenie ma też region, bo w dużych miastach i na Mazowszu stawki są zwykle wyższe. Warto też sprawdzić, czy wycena obejmuje sam pomiar, opracowanie, opłaty i przekazanie dokumentów.

Najczęściej chodzi o zamówienie usługi zbyt późno, pomylenie mapy z tyczeniem, założenie że stary słupek graniczny nadal jest aktualny albo pominięcie przyłączy i spadków terenu. Takie błędy opóźniają projekt, roboty ziemne i odbiór, a poprawki zwykle kosztują więcej niż dobre przygotowanie na starcie.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

tyczenie granice mapa projektowa inwentaryzacja powykonawcza podział działki

Udostępnij artykuł

Kacper Witkowski

Kacper Witkowski

Nazywam się Kacper Witkowski i od 7 lat zajmuję się tematyką budowy domu, geodezji oraz związanych z tym formalności. Moje zainteresowanie tymi dziedzinami zaczęło się od małego projektu budowlanego, który realizowałem z rodziną. Z czasem zrozumiałem, jak wiele aspektów kryje się za każdym etapem budowy, a także jak ważne jest zrozumienie przepisów i formalności, które mogą wydawać się skomplikowane. W moich artykułach staram się tłumaczyć trudne zagadnienia w przystępny sposób, dzielić się sprawdzonymi informacjami oraz porównywać różne źródła, aby dostarczyć moim czytelnikom rzetelne i aktualne dane. Chcę, aby każdy, kto planuje budowę swojego wymarzonego domu, czuł się pewnie i miał jasność w podejmowanych decyzjach.
