Studnia głębinowa - kiedy potrzebne jest zgłoszenie?

24 kwietnia 2026

Mężczyzna sprawdza pompę do studni głębinowej. W tle budowa domu. To może być wzór zgłoszenia budowy studni głębinowej.

Spis treści

Planowana studnia ma zasilać dom, ogród albo gospodarstwo, ale nie wiesz, czy wystarczy prosty formularz, czy potrzebne będą dodatkowe decyzje? Poniżej wyjaśniam, jak rozumieć wzór zgłoszenia budowy studni głębinowej, kiedy nie składa się żadnego zgłoszenia, a kiedy potrzebne są projekt robót geologicznych i pozwolenie wodnoprawne.

O wymaganych formalnościach decydują głębokość, ilość pobieranej wody i sposób jej wykorzystania

  • Do 30 m i do 5 m³ na dobę na potrzeby własnego gospodarstwa zwykle nie wymaga pozwolenia wodnoprawnego ani zgłoszenia wodnoprawnego.
  • Studnia głębsza niż 30 m wymaga sprawdzenia przepisów geologicznych i wodnych.
  • Pobór przekraczający średnio 5 m³ na dobę nie mieści się w zwykłym korzystaniu z wód.
  • Do zgłoszenia wodnoprawnego używa się formularza Wód Polskich, a nie formularza PB-2.
  • Studnię trzeba usytuować z zachowaniem wymaganych odległości od granic działki, rowów i źródeł zanieczyszczeń.

Schemat działki z domem i budynkiem gospodarczym, pokazujący lokalizację studni głębinowej. Wzór zgłoszenia budowy studni.

Najpierw sprawdź, czy w ogóle potrzebujesz zgłoszenia

Najczęstszy błąd polega na założeniu, że każdą studnię trzeba zgłosić w starostwie. Mała studnia na własne potrzeby, której ujęcie nie przekracza 30 m głębokości, a średni dobowy pobór wody nie przekracza 5 m³, korzysta z ustawowych uproszczeń.

W takim wariancie nie składa się zwykle ani zgłoszenia wodnoprawnego, ani wniosku o pozwolenie wodnoprawne. Nie oznacza to jednak pełnej dowolności. Nadal obowiązują przepisy dotyczące lokalizacji studni, ochrony wód, prawa własności i ewentualnych ograniczeń wynikających z miejscowego planu zagospodarowania przestrzennego.

Trzeba też odróżnić studnię jako ujęcie wody od obudowy, pomieszczenia technicznego, przyłącza elektrycznego czy zbiornika. Te dodatkowe elementy mogą podlegać innym procedurom, zwłaszcza gdy powstaje osobny budynek albo instalacja znajdująca się poza działką.

Głębokość i pobór wody zmieniają całą procedurę

Określenie „studnia głębinowa” jest używane potocznie i nie wyznacza samo w sobie konkretnej procedury. Dla urzędu najważniejsze są głębokość ujęcia, planowana wydajność oraz cel poboru.

Planowana studnia Najważniejsze formalności
Do 30 m, do 5 m³ na dobę, własny dom lub gospodarstwo Zwykle brak pozwolenia i zgłoszenia wodnoprawnego. Trzeba zachować wymagane odległości i wykonać studnię zgodnie ze sztuką.
Do 30 m, ale ponad 5 m³ na dobę Potrzebne jest sprawdzenie obowiązku uzyskania pozwolenia wodnoprawnego. Uproszczenie dotyczące zwykłego korzystania z wód nie działa.
Powyżej 30 m Zwykle potrzebny jest projekt robót geologicznych oraz zgoda wodnoprawna na wykonanie urządzenia i ewentualny pobór wody.
Studnia dla firmy, kilku gospodarstw, ROD albo działalności usługowej Nie można automatycznie korzystać z przywileju przeznaczonego dla własnego gospodarstwa. Zazwyczaj potrzebne są dodatkowe zgody wodnoprawne.
Limit 5 m³ dotyczy średniej dobowej w skali roku, a nie wyłącznie maksymalnego chwilowego przepływu pompy. Jeżeli studnia ma zasilać system nawadniania, basen, gospodarstwo rolne albo kilka budynków, trzeba policzyć realne zapotrzebowanie przed wyborem procedury.

Przy ujęciu głębszym niż 30 m dochodzą przepisy Prawa geologicznego i górniczego. W praktyce projekt robót geologicznych przygotowuje hydrogeolog lub osoba mająca odpowiednie kwalifikacje, a dokument składa się do właściwego organu administracji geologicznej. Przy odwiertach przekraczających 100 m albo położonych na obszarze górniczym mogą dojść kolejne obowiązki.

Jaki formularz wybrać w konkretnej sytuacji

Do zwykłej studni nie stosuje się automatycznie formularza PB-2. Ten druk dotyczy zgłoszenia budowy lub innych robót budowlanych, natomiast studnia jest przede wszystkim urządzeniem wodnym regulowanym przez Prawo wodne. Sam fakt, że wykonawca używa wiertnicy, nie przesądza jeszcze o zastosowaniu procedury budowlanej.

Jeżeli inwestycja wymaga zgłoszenia wodnoprawnego, korzysta się z formularza Wód Polskich. Zgłoszenie powinno zawierać między innymi dane inwestora, cel wykonania urządzenia, opis robót, lokalizację działki, współrzędne oraz planowany termin rozpoczęcia prac.

Przeczytaj również: Nasłonecznienie działki - jak sprawdzić je przed zakupem?

Praktyczny wzór opisu inwestycji

Poniższy przykład nie zastępuje urzędowego formularza, ale pokazuje, jakie informacje warto przygotować dla wykonawcy dokumentacji lub urzędu:

Inwestor: imię i nazwisko, adres, numer telefonu lub adres do korespondencji.

Lokalizacja: działka nr ..., obręb ..., gmina ..., powiat ..., województwo ...

Cel inwestycji: wykonanie ujęcia wód podziemnych na potrzeby własnego gospodarstwa domowego lub rolnego.

Opis robót: wykonanie otworu studziennego metodą ..., o planowanej głębokości ... m i średnicy ... mm, wraz z zabudową rur osłonowych, filtrem, obsypką filtracyjną, uszczelnieniem oraz obudową studni.

Planowany pobór: maksymalnie ... m³ na dobę, średniorocznie ... m³ na dobę.

Wyposażenie: pompa głębinowa o wydajności ... m³/h, przewód tłoczny, instalacja zasilająca i urządzenia zabezpieczające.

Termin rozpoczęcia: ...

Jeśli potrzebne jest pozwolenie wodnoprawne, sam opis nie wystarczy. Do wniosku dochodzi zwykle operat wodnoprawny, czyli dokumentacja opisowa i graficzna przedstawiająca urządzenie, sposób poboru, parametry techniczne oraz wpływ inwestycji na wody i otoczenie.

Co przygotować przed rozpoczęciem wiercenia

Najpierw ustalam głębokość, na której rzeczywiście znajduje się warstwa wodonośna. Pomocne są dane z pobliskich studni, mapy hydrogeologiczne i informacje od lokalnych wykonawców, ale żadna z tych metod nie daje pełnej gwarancji wydajności. Wiercenie „na oko” może skończyć się suchym odwiertem albo wodą o jakości nieprzydatnej do spożycia.

Przed zamówieniem prac trzeba sprawdzić również:

  • numer działki i jej granice w ewidencji gruntów,
  • miejscowy plan zagospodarowania przestrzennego albo decyzję o warunkach zabudowy,
  • położenie szamba, przydomowej oczyszczalni, kompostownika i budynków gospodarczych,
  • przebieg kabli, rur, gazociągów i innych sieci podziemnych,
  • czy działka znajduje się na obszarze ochrony ujęcia, Natura 2000 albo obszarze górniczym.

Jeżeli planowana woda ma być używana do picia, po wykonaniu studni trzeba zlecić badanie laboratoryjne. Przejrzysta woda nie musi być bezpieczna mikrobiologicznie ani chemicznie. Badanie najlepiej wykonać po przepłukaniu i ustabilizowaniu ujęcia, a wynik zachować razem z dokumentacją studni.

Usytuowanie studni na działce ma znaczenie

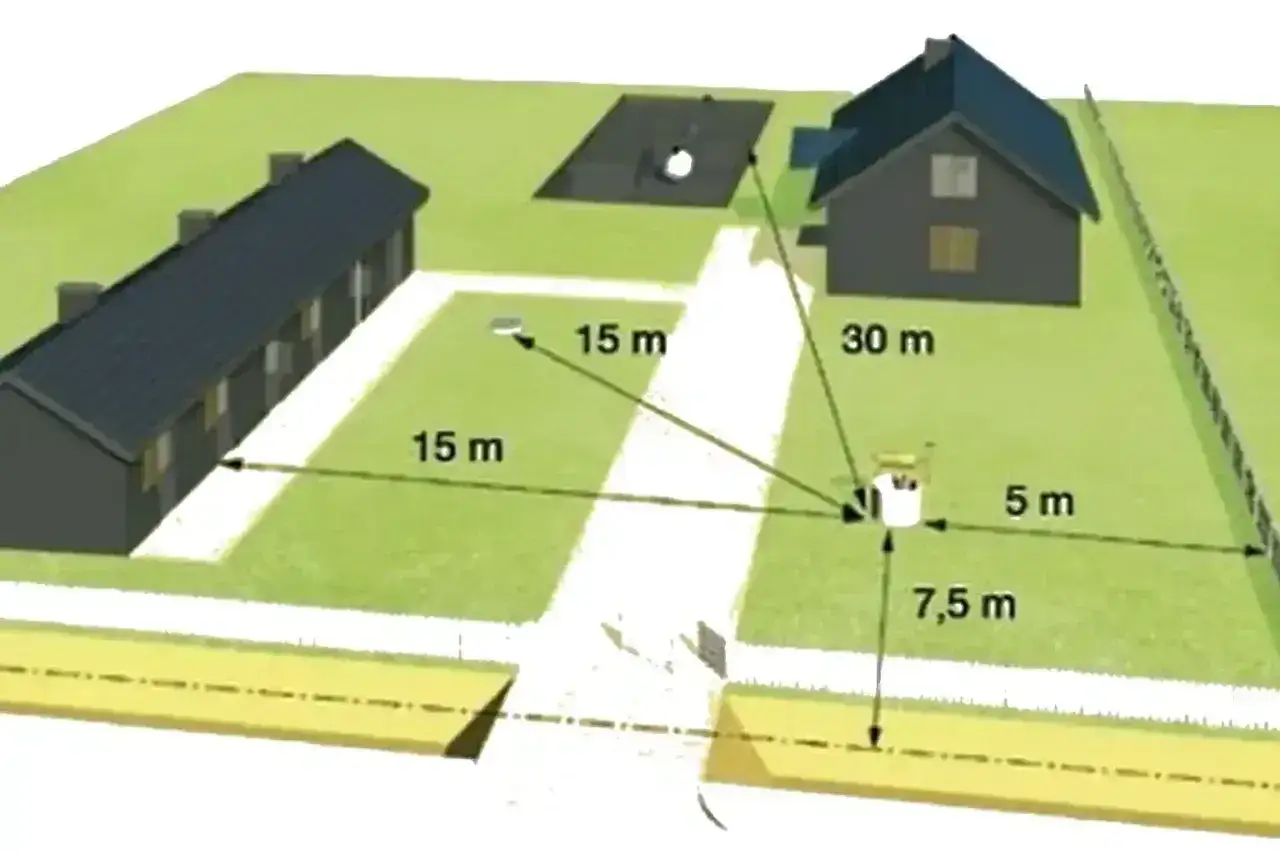

Dla studni dostarczającej wodę przeznaczoną do spożycia przyjmuje się co najmniej 5 m od granicy działki oraz 7,5 m od osi rowu przydrożnego. Odległość od budynków inwentarskich, szczelnych silosów, zbiorników na nieczystości i kompostu powinna wynosić co najmniej 15 m, a od przewodu rozsączającego przydomowej oczyszczalni ścieków zwykle 30 m.

Przepisy dopuszczają niektóre wyjątki, między innymi studnię bliżej granicy działki, jeżeli spełnione są szczególne warunki techniczne. Nie traktowałbym ich jednak jako punktu wyjścia. Najbezpieczniej zaplanować studnię możliwie daleko od źródeł zanieczyszczeń, nawet gdy minimalna odległość formalnie byłaby mniejsza.

Warto od razu nanieść studnię na mapę działki razem z domem, szambem, oczyszczalnią, drogą i instalacjami. Taki prosty szkic często ujawnia problem, którego nie widać podczas oględzin terenu, na przykład zbyt małą odległość od drenażu albo planowaną kolizję z przyłączem.

Najczęstsze błędy przy formalnościach studni

Pierwszy błąd to pobranie przypadkowego wzoru z internetu i złożenie go bez sprawdzenia, czy inwestycja wymaga zgłoszenia, pozwolenia czy projektu geologicznego. Nie istnieje jeden uniwersalny formularz dla każdej studni, ponieważ obowiązki zmieniają się wraz z głębokością i sposobem wykorzystania wody.

Drugi problem to wpisywanie maksymalnej wydajności pompy jako planowanego poboru. Pompa o wydajności 3 m³/h nie oznacza automatycznie poboru 72 m³ na dobę. Urząd może analizować rzeczywiste zapotrzebowanie, czas pracy pompy i przeznaczenie wody, dlatego dane powinny być spójne.

Często pomija się też fakt, że studnia dla rodzinnego domu i studnia dla zespołu działek ROD to dwie różne sytuacje. W tym drugim przypadku nie działa automatycznie zwolnienie przewidziane dla właściciela gruntu korzystającego z wody na potrzeby własnego gospodarstwa.

Nie zaczynałbym wiercenia tylko dlatego, że wykonawca zapewnia o braku formalności. Przed wejściem sprzętu na działkę warto mieć na piśmie określoną planowaną głębokość, wydajność, sposób wykonania obudowy, zakres dokumentacji powykonawczej i odpowiedzialność za ewentualny nieudany odwiert.

Co zachować po wykonaniu studni, żeby nie wracać do sprawy

Po zakończeniu prac poproś wykonawcę o kartę studni z głębokością odwiertu, średnicą rur, poziomem wody, zastosowanym filtrem i wynikiem próby wydajności. Przyda się także szkic lokalizacyjny z naniesionym położeniem ujęcia oraz protokół dezynfekcji.

Jeżeli inwestycja wymagała projektu robót geologicznych, pozwolenia wodnoprawnego albo innej decyzji, dokumentację trzeba przechowywać razem z decyzjami i potwierdzeniami doręczenia. Taki komplet może być potrzebny przy sprzedaży działki, rozbudowie domu albo kontroli sposobu korzystania z wód.

Najprostsza zasada jest taka: do 30 m i do 5 m³ na dobę na własne potrzeby nie oznacza pełnej dowolności, ale zwykle oznacza brak skomplikowanej procedury. Gdy którykolwiek z tych warunków zostaje przekroczony, przed zamówieniem odwiertu trzeba ustalić właściwą ścieżkę z organem administracji geologicznej lub Wodami Polskimi.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Jeśli służy na potrzeby własnego gospodarstwa domowego lub rolnego, zwykle nie wymaga ani zgłoszenia wodnoprawnego, ani pozwolenia wodnoprawnego. Nadal trzeba jednak zachować wymagane odległości, sprawdzić lokalne ograniczenia i wykonać studnię zgodnie ze sztuką.

Przy głębokości większej niż 30 m trzeba uwzględnić przepisy geologiczne, w tym zwykle projekt robót geologicznych. Pobór przekraczający średnio 5 m³ na dobę nie mieści się w zwykłym korzystaniu z wód i może wymagać pozwolenia wodnoprawnego. Dodatkowe formalności mogą dotyczyć także studni dla firmy, kilku gospodarstw lub ROD.

Nie automatycznie. PB-2 dotyczy zgłoszenia budowy lub innych robót budowlanych, natomiast studnia jest przede wszystkim urządzeniem wodnym. Jeśli potrzebne jest zgłoszenie wodnoprawne, stosuje się formularz Wód Polskich, zawierający między innymi dane inwestora, lokalizację, opis robót i planowany pobór.

Studnię dostarczającą wodę do spożycia przyjmuje się co najmniej 5 m od granicy działki i 7,5 m od osi rowu przydrożnego. Powinna znajdować się co najmniej 15 m od budynków inwentarskich, szczelnych silosów, zbiorników na nieczystości i kompostu oraz zwykle 30 m od przewodu rozsączającego przydomowej oczyszczalni ścieków.
