Obmurowanie drewnianego domu - kiedy potrzebne jest pozwolenie?

9 lipca 2026

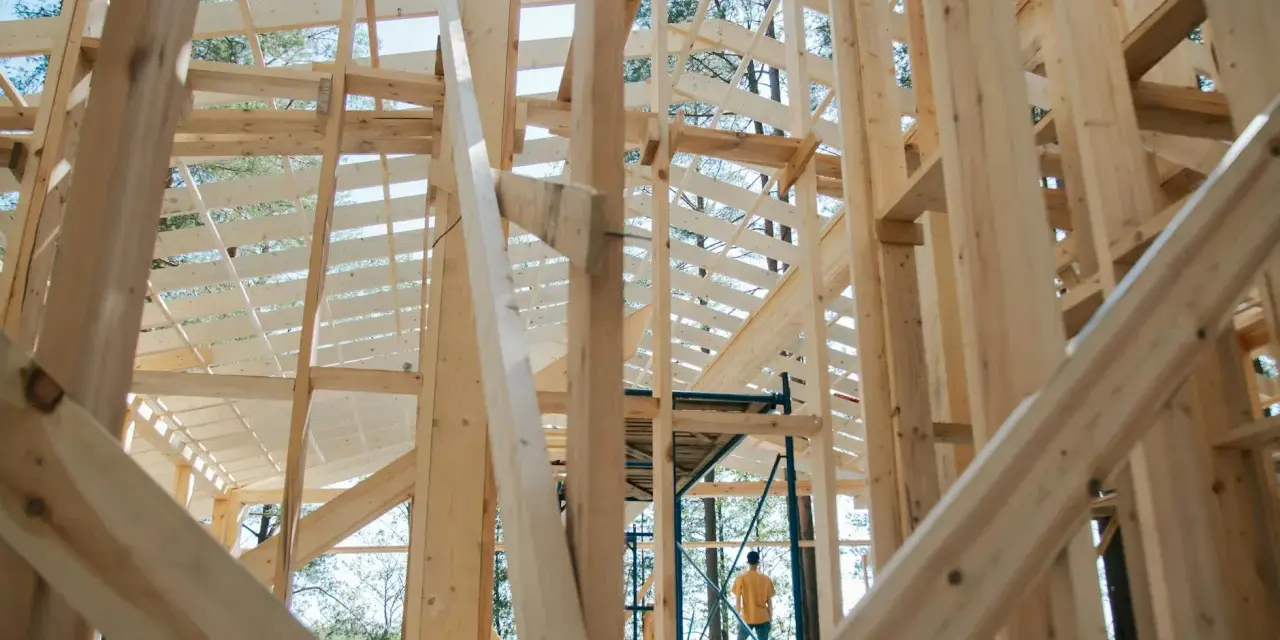

Konstrukcja drewnianego domu w budowie. Czy obmurowanie drewnianego domu wymaga pozwolenia? Budowlaniec na rusztowaniu.

Spis treści

Przy obmurowaniu drewnianego domu łatwo pomylić zwykłe docieplenie z przebudową ścian zewnętrznych. W praktyce pytanie, czy obmurowanie drewnianego domu wymaga pozwolenia, zależy przede wszystkim od zakresu robót, wpływu na konstrukcję oraz tego, czy zmieni się obrys budynku i obszar jego oddziaływania. Wyjaśniam, kiedy wystarczy zgłoszenie, kiedy potrzebne jest pozwolenie i co sprawdzić przed rozpoczęciem prac.

Najczęściej potrzebne jest zgłoszenie, ale zakres prac może zmienić całą procedurę

  • Typowe obmurowanie ścian domu jednorodzinnego zwykle wymaga zgłoszenia, jeśli nie zwiększa obszaru oddziaływania poza własną działkę.
  • Samo docieplenie budynku do 12 m wysokości nie wymaga ani pozwolenia, ani zgłoszenia, ale murowana warstwa osłonowa nie zawsze jest tylko ociepleniem.
  • Pozwolenie na budowę może być konieczne, gdy prace oznaczają rozbudowę, zwiększają obrys lub oddziaływanie budynku na sąsiednią działkę.
  • Przed zgłoszeniem trzeba sprawdzić fundament, nośność konstrukcji, wilgoć, ochronę przeciwpożarową i odległość od granicy działki.
  • Po dokonaniu zgłoszenia można rozpocząć roboty po 21 dniach, jeśli urząd nie wniesie sprzeciwu.

Najpierw trzeba ustalić, co dokładnie oznacza obmurowanie

To określenie bywa używane dla różnych prac. Jedna osoba ma na myśli wymurowanie pełnej ściany z cegły lub bloczków wokół drewnianego budynku, inna jedynie obudowanie podmurówki, cokołu albo dolnej części elewacji. Formalności nie wynikają z samej nazwy robót, lecz z ich rzeczywistego zakresu.

Jeżeli wokół drewnianych ścian powstaje nowa warstwa murowana, zwykle ingeruje ona w przegrody zewnętrzne budynku. Może też zwiększyć obciążenie fundamentów, zmienić parametry cieplne i pożarowe ściany oraz przesunąć zewnętrzny obrys domu. Z tego powodu nie traktowałbym takiej inwestycji automatycznie jak prostego remontu elewacji.

Inaczej wygląda cienka warstwa ocieplenia z tynkiem, inaczej pełna ściana z cegły klinkierowej, a jeszcze inaczej niezależna konstrukcja posadowiona na nowym fundamencie. Projektant powinien zakwalifikować roboty jako docieplenie, remont, przebudowę albo rozbudowę, zanim inwestor zamówi materiały.

Kiedy wystarczy zgłoszenie robót

Prawo budowlane przewiduje tryb zgłoszenia dla przebudowy przegród zewnętrznych i elementów konstrukcyjnych budynku mieszkalnego jednorodzinnego, pod warunkiem że prace nie zwiększą obszaru oddziaływania obiektu poza działkę, na której stoi dom. To najczęstsza podstawa prawna dla obmurowania istniejącego domu drewnianego.

W praktyce zgłoszenie może być właściwe, gdy nowa warstwa murowana pozostaje częścią istniejącego budynku, nie powoduje istotnego zwiększenia jego gabarytów i wszystkie ograniczenia, takie jak bezpieczeństwo pożarowe czy odległość od granicy, nadal są spełnione. Brak pozwolenia nie oznacza jednak braku formalności.

Planowany zakres prac Typowa procedura Co ma największe znaczenie
Docieplenie budynku o wysokości do 12 m Bez pozwolenia i bez zgłoszenia Roboty muszą faktycznie polegać na dociepleniu, a nie na rozbudowie ściany
Obmurowanie ścian zewnętrznych domu jednorodzinnego Zgłoszenie, jeśli nie zwiększa obszaru oddziaływania poza działkę Zakres przebudowy, konstrukcja i usytuowanie budynku
Nowa ściana na osobnym fundamencie zwiększająca obrys domu Często pozwolenie na budowę Możliwa kwalifikacja jako rozbudowa
Roboty przy budynku wpisanym do rejestru zabytków Pozwolenie na budowę Dodatkowe wymagania konserwatorskie

Najwięcej nieporozumień wywołuje hasło „ocieplenie”. Docieplenie budynku o wysokości nie większej niż 12 m jest zwolnione z obu procedur, natomiast murowana osłona może być przebudową przegrody, a nie samym ociepleniem. Dlatego przy ciężkiej warstwie z cegły lub bloczków nie opierałbym się wyłącznie na tym zwolnieniu.

Kiedy potrzebne jest pozwolenie na budowę

Pozwolenie może być wymagane wtedy, gdy obmurowanie w rzeczywistości staje się rozbudową domu. Dotyczy to przede wszystkim sytuacji, w której nowa konstrukcja zwiększa powierzchnię zabudowy, kubaturę lub zewnętrzny obrys budynku w sposób wykraczający poza zwykłą zmianę przegrody.

Ryzyko konieczności uzyskania pozwolenia rośnie także wtedy, gdy dom stoi blisko granicy działki. Zewnętrzna warstwa muru może zmniejszyć odległość między budynkiem a granicą, a tym samym wpłynąć na obszar oddziaływania obiektu. W typowych warunkach ściana z oknami lub drzwiami powinna znajdować się co najmniej 4 m od granicy, a ściana bez otworów co najmniej 3 m, z uwzględnieniem wyjątków określonych w przepisach technicznych.

Pozwolenie będzie właściwą drogą również wtedy, gdy:

  • przebudowa może oddziaływać na sąsiednią działkę,
  • konieczne jest uzyskanie odstępstwa od przepisów techniczno-budowlanych,
  • budynek znajduje się w rejestrze zabytków,
  • zakres prac obejmuje rozbudowę, nadbudowę albo zmianę sposobu użytkowania,
  • projektant nie może jednoznacznie zakwalifikować robót jako przebudowy objętej zgłoszeniem.

Jeżeli dom znajduje się tylko na obszarze objętym ochroną konserwatorską, a nie jest wpisany do rejestru zabytków, procedura może wyglądać inaczej, zwykle potrzebne jest zgłoszenie i dokument uzgodniony z konserwatorem. Stan prawny działki trzeba sprawdzić przed rozpoczęciem prac, a nie dopiero po wykonaniu elewacji.

Jak przygotować zgłoszenie krok po kroku

Właściwym organem jest zazwyczaj starosta albo prezydent miasta na prawach powiatu. Zgłoszenie można złożyć papierowo lub elektronicznie przez portal e-Budownictwo. Ja zacząłbym od konsultacji z projektantem, ponieważ dobrze opisany zakres robót ogranicza ryzyko wezwania do uzupełnienia dokumentów.

  1. Inwentaryzacja domu - trzeba sprawdzić istniejące ściany, fundamenty, otwory okienne, stan drewna i usytuowanie budynku na działce.
  2. Ocena techniczna - konstruktor powinien ocenić, czy fundament i podłoże przeniosą ciężar nowej warstwy oraz czy nie powstaną nierównomierne osiadania.
  3. Dokumentacja projektowa - przygotowuje się opis, rysunki lub projekt pokazujący przekrój ściany, sposób połączenia z budynkiem i rozwiązania przy fundamentach.
  4. Zgłoszenie - należy określić rodzaj, zakres, miejsce i sposób wykonania robót oraz planowany termin ich rozpoczęcia.
  5. Oczekiwanie na reakcję urzędu - do prac można przystąpić po 21 dniach od doręczenia zgłoszenia, jeśli organ nie wniesie sprzeciwu.

Do zgłoszenia co do zasady dołącza się oświadczenie o prawie do dysponowania nieruchomością na cele budowlane, wymagane szkice lub rysunki, a także decyzję o warunkach zabudowy, jeśli jest potrzebna. W przypadku przebudowy przegród zewnętrznych domu jednorodzinnego przepisy wymagają również dokumentów wskazanych w art. 33 ust. 2 Prawa budowlanego, w tym odpowiednich części projektu.

Urząd może wnieść sprzeciw, jeżeli zgłoszenie obejmuje roboty wymagające pozwolenia, narusza miejscowy plan zagospodarowania przestrzennego albo nie spełnia innych przepisów. Milczenie urzędu przez 21 dni działa tylko wtedy, gdy zgłoszenie jest kompletne i nie rozpoczęto robót przed upływem tego terminu.

Technika obmurowania jest równie ważna jak formalności

Model domu na planach, obok miarki i narzędzi. Czy obmurowanie drewnianego domu wymaga pozwolenia? Planowanie budowy.

Fundament i dodatkowe obciążenie

Murowana warstwa zewnętrzna nie jest lekką dekoracją. Jeżeli ma być oparta na istniejącej ławie lub płycie, konstruktor powinien sprawdzić ich nośność, szerokość, stan betonu i warunki gruntowe. Nie wolno zakładać, że stary fundament automatycznie nadaje się pod nową ścianę, zwłaszcza gdy dom ma kilkadziesiąt lat.

Jeśli potrzebny jest nowy fundament, trzeba rozwiązać także jego połączenie z istniejącą konstrukcją. Niewłaściwe zespolenie może przenosić naprężenia na drewniane ściany albo powodować pękanie elewacji podczas nierównomiernego osiadania.

Wilgoć i wentylacja ściany

Drewno musi mieć możliwość wysychania. Szczelne zamknięcie go między warstwą murowaną a nieprzepuszczalnym materiałem może doprowadzić do kondensacji pary, rozwoju grzybów i degradacji elementów konstrukcyjnych. W zależności od układu warstw projekt może wymagać szczeliny wentylacyjnej, otworów nawiewnych i odpływu wilgoci.

Najczęstszy błąd polega na skupieniu się wyłącznie na wyglądzie cegły. W domu drewnianym znacznie ważniejsze jest to, czy cała przegroda ma poprawnie rozwiązany przepływ pary i wody opadowej. Tego nie da się rzetelnie ocenić na podstawie samego zdjęcia elewacji.

Przeczytaj również: Staw na działce budowlanej - formalności, plan i prawo wodne

Ochrona przeciwpożarowa i granice działki

Obmurowanie może poprawić odporność ogniową ściany, ale tylko wtedy, gdy cały układ został zaprojektowany jako rozwiązanie systemowe. Znaczenie mają między innymi grubość muru, połączenia przy dachu, okolice kominów, przejścia instalacyjne i materiały izolacyjne. Cegła na zewnątrz nie gwarantuje automatycznie bezpiecznej przegrody.

Trzeba również sprawdzić, czy po dodaniu muru dom nadal mieści się w wymaganych odległościach od granic i sąsiednich obiektów. Jeżeli elewacja znajduje się blisko granicy, nawet kilka lub kilkanaście centymetrów nowej warstwy może mieć znaczenie dla kwalifikacji inwestycji.

Błędy, które najczęściej komplikują inwestycję

Najbardziej ryzykowne jest rozpoczęcie prac na podstawie ustnej opinii wykonawcy, że „to tylko ocieplenie”. Wykonawca może prawidłowo ocenić technologię murowania, ale nie zawsze prawidłowo rozstrzyga, czy inwestor potrzebuje zgłoszenia albo pozwolenia.

  • Brak projektu przekroju ściany i nieustalenie, jak drewno będzie oddawało wilgoć.
  • Oparcie ciężkiego muru bez sprawdzenia fundamentu i warunków gruntowych.
  • Rozpoczęcie robót przed upływem 21 dni od zgłoszenia.
  • Pomiar od starej elewacji zamiast od planowanej, zewnętrznej krawędzi ściany.
  • Traktowanie nowej ściany zwiększającej obrys jako zwykłego remontu.
  • Pomijanie miejscowego planu, decyzji o warunkach zabudowy lub ochrony konserwatorskiej.

Jeżeli dokumentacja domu jest niepełna, przed zgłoszeniem warto zlecić pomiar i inwentaryzację. Kilka godzin pracy konstruktora i projektanta zwykle kosztuje mniej niż naprawa zawilgoconej ściany, wzmocnienie fundamentu wykonane po fakcie albo postępowanie związane z samowolą budowlaną.

Najbezpieczniejsza decyzja przed wymurowaniem nowej elewacji

W typowym przypadku obmurowanie drewnianego domu jednorodzinnego nie wymaga pozwolenia, lecz wymaga zgłoszenia, jeśli jest przebudową przegród zewnętrznych i nie zwiększa obszaru oddziaływania poza własną działkę. Jeżeli prace ograniczają się do docieplenia budynku o wysokości do 12 m, mogą nie wymagać żadnej procedury, ale ciężka warstwa murowana często wykracza poza tak rozumiane docieplenie.

Najrozsądniej przygotować prosty projekt z przekrojem ściany, oceną fundamentu i sprawdzeniem odległości od granicy. Ostateczną kwalifikację robót powinien potwierdzić projektant, a przy wątpliwościach właściwy organ administracji architektoniczno-budowlanej. Dzięki temu formalności będą dopasowane do rzeczywistej inwestycji, a drewniana konstrukcja nie zostanie zamknięta w źle zaprojektowanej, ciężkiej i wilgotnej obudowie.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Nie. Typowe obmurowanie przegród zewnętrznych domu jednorodzinnego zwykle wymaga zgłoszenia, jeśli nie zwiększa obszaru oddziaływania poza własną działkę. Samo docieplenie budynku o wysokości do 12 m może nie wymagać ani pozwolenia, ani zgłoszenia, ale ciężka warstwa z cegły lub bloczków może być już przebudową.

Pozwolenie może być konieczne, gdy nowa ściana zwiększa obrys, powierzchnię zabudowy lub kubaturę domu i w praktyce stanowi rozbudowę. Dotyczy to także sytuacji, gdy budynek oddziałuje na sąsiednią działkę, potrzebne jest odstępstwo od przepisów techniczno-budowlanych albo dom jest wpisany do rejestru zabytków.

Należy wykonać inwentaryzację ścian, fundamentów, otworów i usytuowania budynku oraz zlecić konstruktorowi ocenę nośności fundamentu i podłoża. Projektant powinien przygotować przekrój ściany, sposób połączenia z budynkiem, rozwiązania dotyczące wilgoci i wentylacji oraz sprawdzić odległość nowej elewacji od granicy działki.

Roboty można rozpocząć po 21 dniach od doręczenia kompletnego zgłoszenia, jeśli urząd nie wniesie sprzeciwu. Termin ten nie uprawnia do rozpoczęcia prac, gdy zgłoszenie wymaga uzupełnienia albo obejmuje roboty, dla których potrzebne jest pozwolenie.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

obmurowanie domy drewniane zgłoszenie budowlane pozwolenie na budowę fundamenty

Udostępnij artykuł

Jędrzej Sikora

Jędrzej Sikora

Nazywam się Jędrzej Sikora i od 6 lat zajmuję się tematyką budowy domów oraz geodezji. Moje zainteresowanie tymi dziedzinami zaczęło się, gdy sam postanowiłem zrealizować swoje marzenie o własnym domu. Zrozumienie formalności oraz aspektów technicznych związanych z budową stało się dla mnie pasjonującym wyzwaniem. W moich tekstach staram się dzielić wiedzą na temat procesu budowy, geodezyjnych pomiarów oraz niezbędnych formalności, które często mogą być mylące dla inwestorów. Pracuję w sposób przemyślany, zawsze sprawdzając źródła i porównując informacje, aby dostarczać czytelnikom rzetelne i zrozumiałe treści. Lubię upraszać skomplikowane zagadnienia, tak aby każdy mógł łatwo zrozumieć kluczowe aspekty budowy. Moim celem jest dostarczanie aktualnych informacji, które pomogą w podjęciu świadomych decyzji na każdym etapie budowy.

Napisz komentarz
