Dokładna dokumentacja zamienia projekt domu w instrukcję dla wykonawców
- Projekt wykonawczy uszczegóławia rozwiązania potrzebne do prowadzenia robót.
- Nie jest tym samym co projekt budowlany ani projekt techniczny.
- Może obejmować branżę architektoniczną, konstrukcyjną i instalacyjną.
- Przy prostym domu nie zawsze jest wymagany, ale ogranicza błędy, przestoje i dopłaty.
- Zakres oraz cena powinny być dokładnie zapisane w umowie z projektantem.

Projekt wykonawczy to szczegółowa instrukcja budowy domu
Najprościej mówiąc, projekt wykonawczy jest dokumentacją, według której wykonawca może przełożyć ogólną ideę budynku na konkretne roboty. Zawiera wymiary, przekroje, detale, zestawienia i opisy materiałów, których często brakuje w dokumentacji przygotowanej głównie na potrzeby formalne.
W praktyce traktuję go jako odpowiedź na pytanie nie tylko „co ma powstać?”, ale również „jak dokładnie to wykonać?”. Projekt budowlany pokazuje zamierzenie inwestycyjne i pozwala przejść procedurę administracyjną. Projekt wykonawczy dopowiada szczegóły potrzebne ekipie na placu budowy.Definicja stosowana w przepisach dotyczących dokumentacji projektowej wskazuje, że opracowanie wykonawcze uzupełnia i uszczegóławia projekt budowlany w stopniu potrzebnym do przygotowania przedmiaru, kosztorysu, oferty wykonawcy oraz realizacji robót. Przy domu jednorodzinnym zakres nie wynika jednak z jednego uniwersalnego wzoru. Zależy od złożoności budynku, technologii i oczekiwań inwestora.
Co daje inwestorowi
Dobrze przygotowane rysunki ograniczają liczbę decyzji podejmowanych dopiero w trakcie budowy. To ważne, ponieważ każda taka decyzja może oznaczać zmianę materiału, dodatkową pracę albo konflikt między branżami.
- wykonawca dostaje jasne informacje o sposobie wykonania robót,
- łatwiej porównać oferty kilku ekip na podstawie tego samego zakresu,
- można wcześniej wychwycić kolizje instalacji i konstrukcji,
- zmniejsza się ryzyko kosztownych przeróbek,
- łatwiej kontrolować jakość i zgodność prac z założeniami.
Moim zdaniem największą wartością nie jest sama liczba stron dokumentacji, lecz to, czy odpowiada ona na realne pytania budowy. Gruby tom pełen ogólnych opisów nie zastąpi jednego dobrego detalu pokazującego na przykład połączenie balkonu z elewacją.
Co powinien zawierać projekt wykonawczy domu
Nie istnieje jeden identyczny zestaw rysunków dla każdego budynku. Inaczej opracowuje się prosty dom parterowy z dachem dwuspadowym, a inaczej budynek z piwnicą, płaskim dachem, dużymi przeszkleniami i rozbudowanym systemem ogrzewania.
Branża architektoniczna

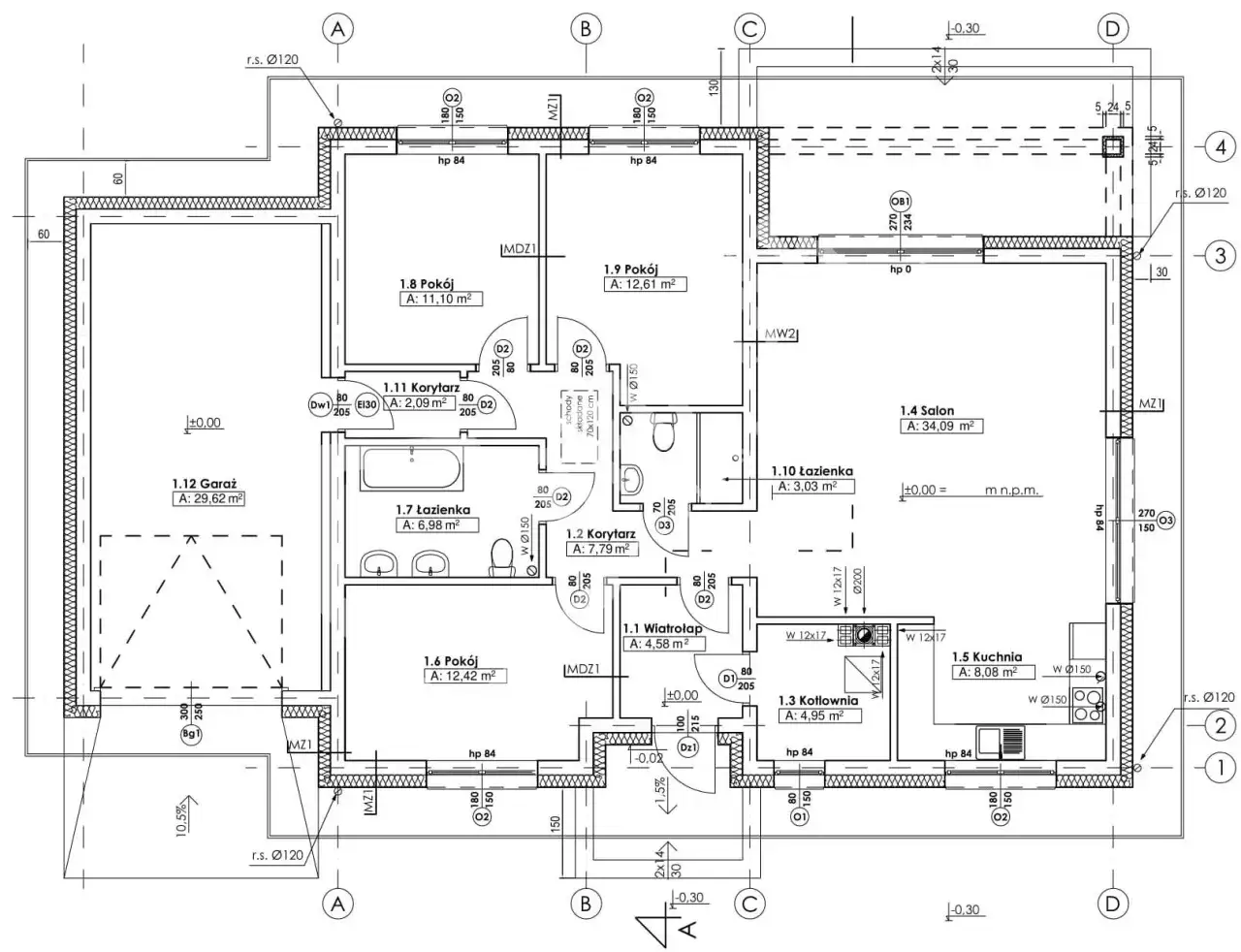

Część architektoniczna pokazuje, jak budynek ma zostać wykonany i wykończony. Może obejmować szczegółowe rzuty kondygnacji, przekroje, elewacje, zestawienia stolarki, układ warstw przegród oraz detale miejsc, które na ogólnym rzucie są niewidoczne.
W domu jednorodzinnym szczególnie przydatne są detale tarasu, balkonu, dachu, attyki, cokołu i połączeń izolacji. To właśnie tam często powstają mostki termiczne albo problemy z wilgocią. Sam rzut ścian nie wyjaśnia, jak poprawnie wykonać te fragmenty.
Branża konstrukcyjna
Dokumentacja konstrukcyjna może zawierać rysunki fundamentów, ścian nośnych, nadproży, stropów, schodów, więźby dachowej i zbrojenia. Powinna wskazywać między innymi średnice prętów, rozstawy, klasy materiałów i miejsca wykonania elementów.
Przy konstrukcjach żelbetowych nie wystarczy informacja, że strop ma zostać zazbrojony. Ekipa potrzebuje rysunku pokazującego układ prętów, otulenie, zakłady i wzmocnienia przy podporach lub otworach. Bez tych danych wykonawca zaczyna interpretować projekt po swojemu.
Branże instalacyjne
W zależności od potrzeb opracowanie obejmuje instalacje wodociągowe, kanalizacyjne, ogrzewanie, wentylację mechaniczną, klimatyzację, elektrykę, teletechnikę, fotowoltaikę albo automatykę budynkową.
Dobra dokumentacja instalacyjna określa nie tylko przebieg przewodów. Powinna również wskazywać lokalizację punktów, średnice, spadki, moce, zabezpieczenia i sposób montażu. W domu z pompą ciepła i rekuperacją szczególne znaczenie ma koordynacja kilku systemów, ponieważ urządzenia zajmują miejsce i wymagają odpowiednich tras oraz dostępów serwisowych.
| Zakres | Przykładowe elementy | Kiedy ma szczególne znaczenie |
|---|---|---|
| Architektura | Rzuty, przekroje, detale przegród, stolarka, wykończenie | Przy nietypowej bryle, dużych przeszkleniach i wymagających detalach |
| Konstrukcja | Fundamenty, zbrojenie, stropy, schody, dach | Przy dużych rozpiętościach, piwnicy, skomplikowanym dachu |
| Sanitarna | Woda, kanalizacja, ogrzewanie, wentylacja | Przy pompie ciepła, rekuperacji i kilku źródłach ciepła |
| Elektryczna | Oświetlenie, gniazda, rozdzielnica, instalacje niskoprądowe | Gdy planowane są inteligentny dom, fotowoltaika lub ładowarka auta |
Nie każdy dom potrzebuje pełnego opracowania we wszystkich branżach. Czasem rozsądniejszym rozwiązaniem jest zamówienie projektu wykonawczego tylko dla konstrukcji, instalacji albo newralgicznych detali. Istotne jest, żeby taki zakres ustalić przed wyceną, a nie dopiero wtedy, gdy ekipa zgłosi problem.
Projekt wykonawczy a projekt budowlany i techniczny
Te nazwy bywają stosowane zamiennie, choć opisują różne dokumenty. Największe nieporozumienie polega na założeniu, że projekt techniczny automatycznie zawiera pełną dokumentację wykonawczą. Projekt techniczny jest częścią projektu budowlanego, natomiast projekt wykonawczy najczęściej stanowi dodatkowe, bardziej szczegółowe opracowanie.
| Rodzaj dokumentacji | Główny cel | Poziom szczegółowości | Rola przy budowie domu |
|---|---|---|---|
| Koncepcja | Ustalenie formy i układu budynku | Ogólny | Pomaga podjąć decyzję o wyglądzie i funkcji domu |
| Projekt budowlany | Opisanie inwestycji na potrzeby procedury budowlanej | Wymagany przepisami zakres | Jest podstawą uzyskania zgody na budowę |
| Projekt techniczny | Przedstawienie rozwiązań konstrukcyjnych i technicznych | Techniczny, ale zależny od zakresu opracowania | Musi być zgodny z projektem zagospodarowania i architektoniczno-budowlanym |
| Projekt wykonawczy | Pokazanie, jak wykonać konkretne roboty | Najbardziej szczegółowy | Ułatwia wycenę, koordynację i prowadzenie prac |
To rozróżnienie ma praktyczne znaczenie. Jeżeli kupujesz projekt gotowy, zapytaj dokładnie, czy otrzymujesz tylko dokumentację do formalności, projekt techniczny, czy również rysunki wykonawcze. Sama nazwa pakietu bywa marketingowa i nie zawsze pokazuje jego faktyczny zakres.
Kiedy przy budowie domu naprawdę warto go zamówić
Przy prostym, powtarzalnym domu część wykonawców potrafi pracować na projekcie budowlanym i technicznym uzupełnionym dokumentacją producentów. Nie oznacza to jednak, że dodatkowe opracowanie jest zbędne. Decyzję najlepiej uzależnić od ryzyka błędu, a nie od samej powierzchni budynku.
Pełny zakres ma sens przy trudnej inwestycji
- dom ma nietypową konstrukcję albo skomplikowany dach,
- na działce występują trudne warunki gruntowe lub duże różnice wysokości,
- budynek ma piwnicę, duże przeszklenia, balkony albo rozpięte stropy,
- planowane są rekuperacja, pompa ciepła, klimatyzacja i automatyka,
- prace wykona kilka ekip, które muszą współdzielić przestrzeń,
- inwestor chce dokładnie porównać oferty i kontrolować zużycie materiałów.
W takich przypadkach projekt wykonawczy pomaga przede wszystkim w koordynacji. Przykładowo kanał wentylacyjny nie powinien przypadkowo trafić w belkę, a przewód kanalizacyjny nie może kolidować z konstrukcją stropu. Im więcej systemów i wykonawców, tym większa korzyść z precyzyjnych rysunków.
Przy prostym domu można wybrać zakres częściowy
Jeżeli budujesz nieskomplikowany dom parterowy, korzystasz ze sprawdzonego projektu, a wykonawca zna podobną technologię, pełny pakiet może nie być konieczny. Rozsądny kompromis to przygotowanie szczegółów dla tych fragmentów, które będą najtrudniejsze albo najdroższe w naprawie.
Najczęściej są to fundamenty, więźba, łazienki, kuchnia, instalacje elektryczne i kotłownia. Można też zamówić osobne rysunki wykonawcze dla elewacji, tarasu lub schodów. Takie podejście kosztuje mniej niż pełne opracowanie, a zabezpiecza miejsca, w których improwizacja szybko przeradza się w dodatkowe wydatki.
Przeczytaj również: Projekt domu z poddaszem i tarasami - dla kogo się sprawdzi?
Ile kosztuje takie opracowanie
Nie ma jednej ustawowej stawki. W ofertach spotyka się kwoty od kilku tysięcy złotych za wybraną branżę lub ograniczony zakres do kilkunastu tysięcy złotych za kompletną dokumentację wielobranżową. Na cenę wpływają powierzchnia domu, liczba instalacji, stopień skomplikowania, liczba detali oraz to, czy projektant wykonuje także koordynację i nadzór autorski.
Tańsza oferta nie zawsze oznacza oszczędność. Jeżeli nie obejmuje zestawień materiałów, rysunków detali, aktualizacji po zmianach albo koordynacji międzybranżowej, inwestor może zapłacić za te elementy później. Przed podpisaniem umowy sprawdzam przede wszystkim zakres, liczbę rewizji i format przekazanej dokumentacji, a dopiero potem samą cenę.
Jak sprawdzić kompletność dokumentacji przed budową
Kompletność nie polega na tym, że projekt ma dużo stron. Dokumentacja powinna być spójna, czytelna i dopasowana do konkretnego domu oraz działki. Przed przekazaniem jej ekipie dobrze przeprowadzić prostą kontrolę.
- Porównaj wszystkie wersje projektu. Rzuty, przekroje i opisy powinny przedstawiać te same wymiary, poziomy i rozwiązania.
- Sprawdź branże. Ustal, czy opracowano wszystkie systemy przewidziane w domu, a nie tylko architekturę i konstrukcję.
- Poszukaj detali newralgicznych. Zwróć uwagę na fundament, cokół, balkon, taras, dach, stolarkę i przejścia instalacyjne.
- Zweryfikuj materiały. Opisy powinny wskazywać parametry, a nie tylko ogólne nazwy typu „izolacja” czy „system ogrzewania”.
- Ustal wersję obowiązującą na budowie. Każda zmiana powinna mieć datę, oznaczenie i informację, które rysunki zastępuje.
- Przekaż dokumentację przed wyceną. Wykonawca powinien kalkulować roboty na podstawie tych samych danych, które będą obowiązywać podczas realizacji.
Dobrym testem jest poproszenie wykonawcy o wskazanie miejsc, które nadal wymagają interpretacji. Jeżeli przy większości robót słyszysz „ustalimy na budowie”, dokumentacja prawdopodobnie nie spełnia swojej funkcji. Rysunek wykonawczy powinien ograniczać domysły, a nie tylko je przenosić z projektanta na ekipę.
W umowie z projektantem warto zapisać również, czy opracowanie obejmuje pliki PDF, formaty edytowalne, przedmiar, zestawienia materiałów, koordynację branż i konsultacje w trakcie budowy. Przydatny bywa także nadzór autorski, ale nie zastępuje on kierownika budowy ani bieżącej kontroli jakości robót.
Najlepszy moment na zamówienie projektu wykonawczego
Najbezpieczniej zlecić go po ustaleniu podstawowych rozwiązań domu, lecz przed zaproszeniem ekip do składania ofert. Jeżeli dokumentacja powstaje dopiero po rozpoczęciu robót, część decyzji może być już nieodwracalna, a zmiany będą droższe.
W przypadku projektu gotowego najpierw trzeba zakończyć adaptację do działki i lokalnych warunków. Dopiero wtedy można szczegółowo opracować rozwiązania, które zależą od rzeczywistego usytuowania budynku, poziomu terenu, warunków gruntowych i wybranego sposobu ogrzewania.
Odpowiadając krótko na pytanie o definicję projektu wykonawczego, jest to szczegółowa dokumentacja do realizacji robót, a nie tylko kolejna formalna wersja projektu domu. Nie zawsze musisz zamawiać ją w pełnym zakresie, ale przy trudniejszej inwestycji dobrze opracowane detale często kosztują mniej niż jedna poważna pomyłka na budowie.
