Projekt wykonawczy domu - co zawiera i kiedy warto go zamówić?

26 lipca 2026

Szkic domu w formie siatki 3D na tle rysunków technicznych i wymiarów. To dokumentacja wykonawcza, która pokazuje szczegóły projektu.

Spis treści

Na etapie wyboru projektu domu łatwo pomylić efektowne rzuty z materiałem, na podstawie którego ekipa rzeczywiście może budować. Dobrze przygotowana dokumentacja wykonawcza pokazuje nie tylko kształt budynku, ale również detale konstrukcji, instalacji, izolacji i kolejność prac. Wyjaśniam, co powinien zawierać taki pakiet, czym różni się od projektu budowlanego i technicznego oraz kiedy jego zamówienie naprawdę pomaga ograniczyć koszty i błędy.

Dokładne rysunki przed budową ograniczają kosztowne decyzje podejmowane na placu budowy

  • Opracowanie wykonawcze uszczegóławia rozwiązania potrzebne ekipie podczas realizacji domu.
  • Projekt budowlany służy przede wszystkim do przeprowadzenia formalności, a nie do rozstrzygania każdego detalu wykonawczego.
  • Kompletny pakiet może obejmować konstrukcję, instalacje, detale architektoniczne, zestawienia materiałów i przedmiary.
  • Przy prostym domu część rozwiązań często wystarcza w projekcie technicznym, ale przy nietypowej bryle szczegółowe rysunki dają większą kontrolę nad budową.
  • Orientacyjny koszt rozszerzonego opracowania wynosi często około 100-200 zł za m², choć zakres i lokalny rynek mogą mocno zmienić wycenę.

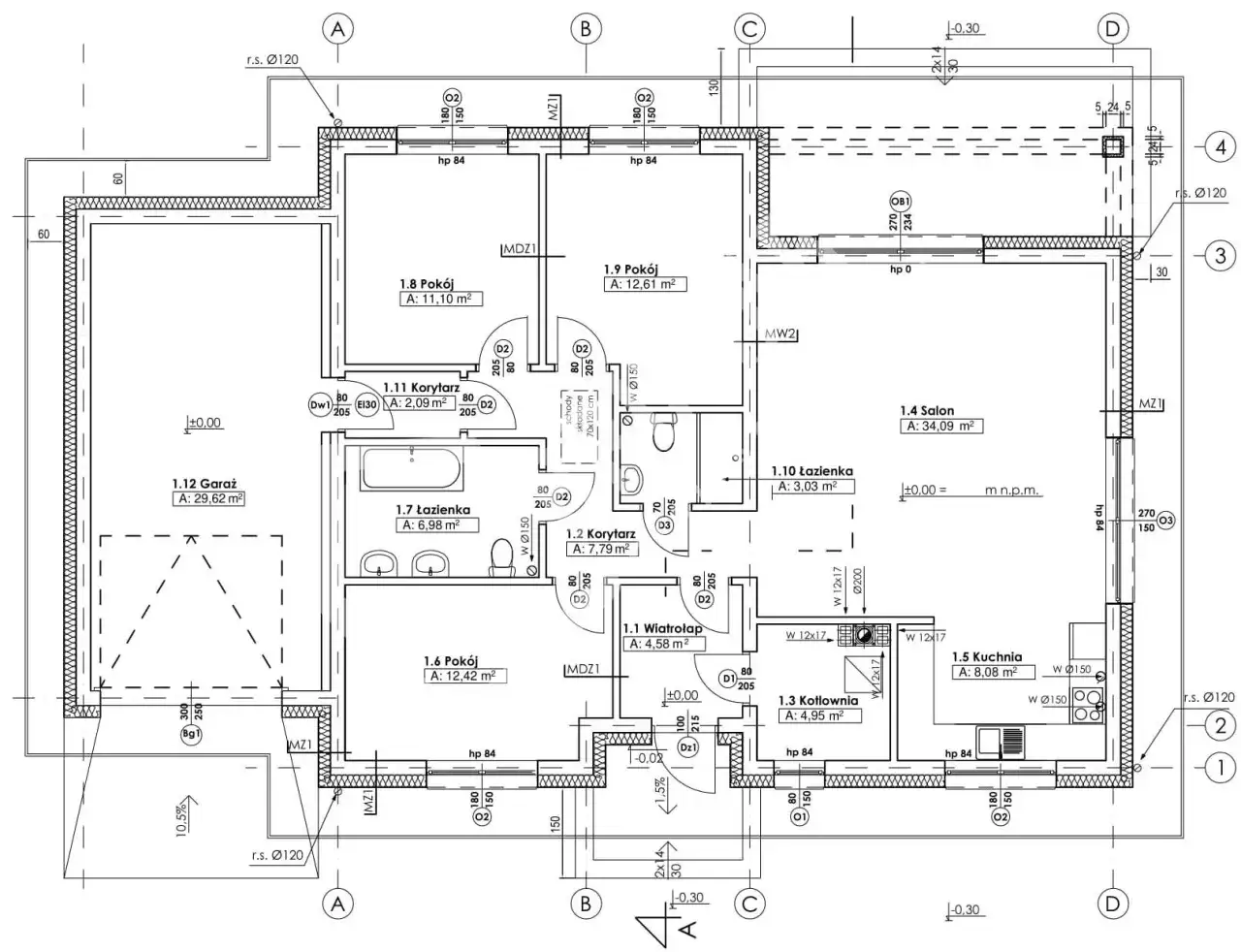

Dokumentacja wykonawcza: rzut parteru z podziałem na pomieszczenia, wymiarami i oznaczeniami technicznymi.

Co oznacza dokumentacja wykonawcza przy budowie domu

Dokumentacja wykonawcza to szczegółowe opracowanie, które tłumaczy projekt na konkretne czynności budowlane. Zawiera wymiary, przekroje, połączenia, materiały, poziomy i informacje potrzebne do prawidłowego wykonania poszczególnych elementów. W skrócie, odpowiada na pytanie jak zbudować zaprojektowany dom, a nie tylko jak ma on wyglądać.

W praktyce taki pakiet rozwija projekt budowlany i techniczny. Sam rzut może pokazywać układ pomieszczeń, lecz nie odpowie ekipie, jak wykonać połączenie dachu ze ścianą, gdzie dokładnie poprowadzić kanały wentylacyjne ani jak rozmieścić punkty oświetleniowe względem zabudowy kuchennej.

Trzeba też odróżnić opracowanie przygotowane przed rozpoczęciem robót od dokumentacji powykonawczej. Ta druga powstaje w trakcie lub po zakończeniu budowy i pokazuje rzeczywisty stan obiektu, uwzględniając zaakceptowane zmiany względem pierwotnych rysunków. Jest przydatna przy odbiorze, sprzedaży domu, rozbudowie i późniejszych remontach.

Z mojego punktu widzenia największa wartość szczegółowych rysunków nie polega na tym, że dokumentów jest więcej. Chodzi o to, że mniej decyzji zostaje do podjęcia „na oko” przez wykonawcę. To właśnie improwizacja przy newralgicznych miejscach często prowadzi do mostków cieplnych, kolizji instalacji albo kosztownych przeróbek.

Co powinien zawierać kompletny pakiet dla projektu domu

Zakres zależy od wielkości budynku, technologii i standardu wykończenia. Innego opracowania potrzebuje prosta parterówka z dwuspadowym dachem, a innego dom z dużymi przeszkleniami, stropodachem, rekuperacją, pompą ciepła i rozbudowaną zabudową meblową.

Rysunki architektoniczne i detale

Część architektoniczna powinna doprecyzować między innymi układ ścian, otworów, parapetów, posadzek, sufitów i zabudów. Przydatne są rysunki w większej skali, zwykle 1:50 albo 1:20, a przy trudnych połączeniach także detale w skali 1:10 lub 1:5.

W tej części mogą znaleźć się również rozwinięcia łazienek, kuchni i ścian z drzwiami. To nie jest wyłącznie kwestia estetyki. Dokładne rozmieszczenie armatury, gniazd, odpływów i półek trzeba skoordynować jeszcze przed tynkami, wylewkami i zabudową z płyt gipsowo-kartonowych.

Konstrukcja i posadowienie

Rysunki konstrukcyjne pokazują sposób wykonania fundamentów, ścian nośnych, nadproży, stropów, schodów oraz więźby dachowej. Powinny zawierać między innymi średnice i rozstaw zbrojenia, klasy materiałów, wymiary elementów oraz informacje o podporach i połączeniach.

Na tym etapie projektant może także wskazać rozwiązania zależne od warunków gruntowych. Dom na stabilnym piasku nie wymaga takich samych decyzji jak budynek na gruncie spoistym, nasypowym albo z wysokim poziomem wód gruntowych. Ostateczne rozwiązania zawsze powinny wynikać z dokumentacji geotechnicznej i obliczeń konstruktora.

Instalacje wewnętrzne

Dobre opracowanie instalacyjne nie ogranicza się do symbolicznego zaznaczenia kilku punktów na rzucie. Powinno pokazywać przebieg przewodów, średnice, spadki, lokalizację rozdzielnic, rozdzielaczy, urządzeń i przejść przez przegrody.

  • Instalacja elektryczna może obejmować gniazda, oświetlenie, obwody dedykowane, internet, monitoring i przygotowanie pod fotowoltaikę.
  • Instalacja wodna i kanalizacyjna powinna uwzględniać średnice rur, punkty poboru, odpływy oraz dostęp do miejsc serwisowych.
  • Ogrzewanie wymaga rozmieszczenia pętli ogrzewania podłogowego, grzejników, rozdzielaczy i urządzenia źródłowego.
  • Wentylacja mechaniczna potrzebuje tras kanałów, średnic, anemostatów i miejsca na centralę wraz z dostępem do filtrów.

To właśnie koordynacja branż przynosi często największą oszczędność. Kanał wentylacyjny, belka konstrukcyjna i przewód elektryczny mogą próbować przejść przez tę samą przestrzeń. Rysunki skoordynowane przed rozpoczęciem robót pozwalają wykryć kolizję, zanim wykonawca zacznie kuć świeżo wymurowaną ścianę.

Zestawienia i przedmiary

W rozszerzonym pakiecie mogą znaleźć się zestawienia stolarki, drzwi, materiałów izolacyjnych, wykończeń i elementów konstrukcyjnych. Przedmiar robót porządkuje natomiast zakres prac oraz ich ilości, dzięki czemu łatwiej porównać oferty ekip.

Nie traktuję przedmiaru jako gwarancji ostatecznej ceny. Jest raczej narzędziem do porównywania ofert. Koszt zmienią transport, warunki działki, ceny materiałów, sposób prowadzenia robót i ewentualne zmiany inwestora, ale wykonawca nie powinien już wyceniać domu wyłącznie na podstawie kilku ogólnych rzutów.

Projekt budowlany, techniczny i wykonawczy nie są tym samym

Najwięcej nieporozumień bierze się z używania tych nazw zamiennie. W polskim procesie budowlanym projekt budowlany obejmuje projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany oraz projekt techniczny. Zakres projektu powinien odpowiadać stopniowi skomplikowania budynku, dlatego prosty dom i rozbudowana rezydencja nie muszą mieć identycznego zestawu rysunków.

Rodzaj opracowania Główne zadanie Znaczenie na budowie
Projekt architektoniczno-budowlany Pokazuje podstawową formę, funkcję i parametry domu Jest ważny w procedurze uzyskania pozwolenia albo dokonania zgłoszenia
Projekt techniczny Rozwija rozwiązania konstrukcyjne i instalacyjne Powinien być dostępny przed rozpoczęciem robót i pomaga kierownikowi oraz ekipom
Opracowanie wykonawcze Pokazuje szczegóły, detale, zestawienia i sposób realizacji Ułatwia dokładne wykonanie, wycenę i koordynację prac
Dokumentacja powykonawcza Opisuje stan domu po zrealizowaniu robót i wprowadzone zmiany Przydaje się przy odbiorze, remontach, sprzedaży oraz rozbudowie

Według informacji publikowanych przez GUNB projekt techniczny jest częścią projektu budowlanego, ale nie pełni tej samej funkcji co dokumenty składane do zatwierdzenia w procedurze administracyjnej. Dla inwestora ważny jest praktyczny wniosek: uzyskanie zgody na budowę nie oznacza jeszcze, że każda decyzja wykonawcza została rozrysowana.

Przy projekcie gotowym trzeba sprawdzić, co dokładnie obejmuje kupowany pakiet. Czasem w ofercie znajduje się projekt techniczny, ale bez szczegółów instalacyjnych, zestawień materiałów czy rozwinięć pomieszczeń. Adaptacja projektu do działki również nie zawsze oznacza przygotowanie pełnego opracowania do prowadzenia robót.

Kiedy szczegółowe rysunki są warte swojej ceny

Przy prostym domu o nieskomplikowanej konstrukcji i standardowych instalacjach część informacji może znajdować się już w projekcie technicznym. Nie oznacza to jednak, że dodatkowe opracowanie nigdy się nie opłaca. Decyzję najlepiej uzależnić od technologii, liczby wykonawców i tego, jak dużo prac inwestor chce koordynować samodzielnie.

Najbardziej opłacalny scenariusz

Rozszerzony pakiet szczególnie dobrze sprawdza się przy budowie systemem gospodarczym. Gdy za fundamenty, dach, instalacje i wykończenie odpowiadają różne ekipy, każdy wykonawca widzi tylko swój fragment. Wtedy wspólne rysunki są punktem odniesienia dla całej budowy.

Dużą korzyść daje też przy domach z nietypową bryłą, dużymi przeszkleniami, płaskim dachem, poddaszem użytkowym albo zaawansowanym systemem ogrzewania. W takich realizacjach kilka godzin pracy projektanta może uchronić przed błędem, którego usunięcie potrwa tydzień i będzie kosztować kilka tysięcy złotych.

Przeczytaj również: Projekt budowlany domu - co zawiera i kiedy jest potrzebny?

Orientacyjny koszt

Stawki są bardzo zróżnicowane, bo „projekt wykonawczy” może oznaczać jeden pakiet detali albo pełne opracowanie wielobranżowe. W cennikach pracowni spotyka się orientacyjnie 100-200 zł za m² za konstrukcję i instalacje, a przy bardzo szczegółowym zakresie kwota może być wyższa. Dla domu o powierzchni 120 m² daje to około 12 000-24 000 zł, jeśli oferta obejmuje pełny, skoordynowany pakiet.

Nie porównywałbym jednak ofert wyłącznie po cenie za metr. Tańsza propozycja może obejmować tylko detale architektoniczne, podczas gdy droższa zawiera konstrukcję, elektrykę, sanitarne, ogrzewanie, wentylację, przedmiar i konsultacje na budowie. Przed podpisaniem umowy trzeba poprosić o listę rysunków i zakres odpowiedzialności projektanta.

Jak korzystać z opracowania podczas budowy

Dokument nie powinien leżeć w szufladzie do dnia odbioru. Najlepiej, aby kierownik budowy, wykonawcy i inwestor pracowali na tej samej, aktualnej wersji. Rysunki papierowe mogą być używane na miejscu, ale przy większej liczbie zmian wygodny jest także uporządkowany folder cyfrowy z numerami rewizji.

  1. Przed rozpoczęciem robót porównaj rysunki z warunkami na działce i sprawdź, czy projekt uwzględnia wybrany sposób fundamentowania oraz przyłącza.
  2. Przed zamówieniem materiałów potwierdź ilości, klasy i parametry wyrobów. Nie zamieniaj materiału tylko dlatego, że podobnie wygląda w katalogu.
  3. Przed zakryciem instalacji wykonaj zdjęcia tras przewodów i rur, najlepiej z widocznymi punktami odniesienia oraz wymiarami.
  4. Przy każdej zmianie uzyskaj potwierdzenie projektanta lub kierownika budowy i zaznacz ją w dokumentacji.
  5. Po zakończeniu etapu sprawdź zgodność wykonania z rysunkami, zanim przejdziesz do tynków, izolacji lub zabudowy.

Najczęstszy błąd polega na tym, że inwestor akceptuje zmianę ustnie, a po kilku miesiącach nikt nie pamięta, gdzie przebiega przewód albo dlaczego zmieniono przekrój belki. Zmiana może być technicznie rozsądna, ale bez zapisu utrudnia odbiór i późniejszy remont. Każde odstępstwo powinno mieć ślad w dokumentach.

Ważna jest także kontrola wersji. Jeżeli elektryk ma rzut sprzed zmiany układu kuchni, a hydraulik pracuje według nowszego, kolizja jest niemal gotowa. Prosty spis rewizji z datą, opisem zmiany i podpisem osoby zatwierdzającej potrafi oszczędzić dużo nerwów.

Jakich błędów uniknąć przed zamówieniem dokumentacji

Pierwszym błędem jest zamawianie „pełnego projektu wykonawczego” bez określenia, co kryje się pod tą nazwą. W jednej pracowni będzie to kilkanaście rysunków architektonicznych, a w innej komplet obejmujący wszystkie branże i kosztorys. Zawsze proszę o spis zawartości z liczbą i skalą rysunków.

Drugim problemem jest projektowanie instalacji dopiero po rozpoczęciu murowania. Wtedy wybór rekuperacji, pompy ciepła albo klimatyzacji może wymusić obniżenie sufitu, powiększenie szachtu lub zmianę układu pomieszczeń. Decyzje dotyczące urządzeń powinny zapaść przed koordynacją tras i przejść.

Trzeci błąd to brak powiązania opracowania z konkretnym projektem domu. Jeżeli w trakcie adaptacji zmieniono grubość ścian, kąt dachu, lokalizację okien albo układ schodów, stare rysunki nie są już wiarygodną podstawą do robót. Każdy pakiet musi być zgodny z aktualną wersją projektu.

Nie oszczędzałbym również na detalach miejsc, których później nie da się łatwo naprawić. Dotyczy to przede wszystkim połączeń izolacji, balkonów, tarasów, dachu, stolarki, fundamentów i przejść instalacyjnych przez przegrody. Ładny rzut salonu jest przyjemny, ale to właśnie te niewidoczne fragmenty decydują o trwałości i komforcie domu.

Co zachować, aby dom nie stracił swojej dokumentacji

Po zakończeniu budowy warto przechowywać nie tylko projekt zatwierdzony urzędowo, lecz także aktualne rysunki branżowe, protokoły, instrukcje urządzeń, zdjęcia instalacji i informacje o użytych materiałach. Taki zestaw tworzy praktyczną bazę dla przyszłego właściciela i serwisanta.

Przydatne jest oznaczenie na planach miejsc przejścia kabli, rur, zaworów, rewizji i elementów konstrukcyjnych. Jeżeli po kilku latach trzeba wywiercić otwór w podłodze albo przesunąć ściankę, kilka dobrze opisanych zdjęć może uchronić przed uszkodzeniem instalacji.

Najprostsza zasada brzmi tak: dokumentacja formalna odpowiada na pytanie, czy i co można wybudować, projekt techniczny rozwija rozwiązania, a opracowanie wykonawcze pokazuje, jak zrobić to dokładnie. Im bardziej złożony jest dom i im więcej ekip bierze udział w pracach, tym większy sens ma szczegółowy, skoordynowany pakiet. W przypadku każdej zmiany trzeba na bieżąco aktualizować rysunki, aby po zakończeniu budowy pozostał wiarygodny obraz tego, co rzeczywiście znajduje się w domu.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Pakiet może obejmować szczegółowe rysunki architektoniczne, konstrukcję i posadowienie, instalacje elektryczne, wodne, kanalizacyjne, grzewcze oraz wentylację mechaniczną. W rozszerzonej wersji zawiera także detale, zestawienia materiałów, stolarki i przedmiary robót.

Projekt architektoniczno-budowlany pokazuje podstawową formę, funkcję i parametry domu oraz służy procedurze pozwolenia lub zgłoszenia. Projekt techniczny rozwija rozwiązania konstrukcyjne i instalacyjne, a opracowanie wykonawcze uszczegóławia detale, sposób realizacji, zestawienia i koordynację prac.

Szczegółowe opracowanie szczególnie pomaga przy budowie systemem gospodarczym, wielu ekipach, nietypowej bryle, dużych przeszkleniach, płaskim dachu lub zaawansowanych instalacjach. Orientacyjnie pełny pakiet konstrukcji i instalacji może kosztować 100-200 zł za m², czyli około 12 000-24 000 zł dla domu o powierzchni 120 m².

Wszyscy uczestnicy budowy powinni pracować na tej samej, aktualnej wersji rysunków. Przed zamówieniem materiałów należy sprawdzić ich ilości i parametry, przed zakryciem instalacji wykonać zdjęcia tras, a każdą zmianę potwierdzić i nanieść w dokumentacji wraz z numerem rewizji.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

projekt wykonawczy projekt techniczny konstrukcja instalacje dokumentacja powykonawcza

Udostępnij artykuł

Kacper Witkowski

Kacper Witkowski

Nazywam się Kacper Witkowski i od 7 lat zajmuję się tematyką budowy domu, geodezji oraz związanych z tym formalności. Moje zainteresowanie tymi dziedzinami zaczęło się od małego projektu budowlanego, który realizowałem z rodziną. Z czasem zrozumiałem, jak wiele aspektów kryje się za każdym etapem budowy, a także jak ważne jest zrozumienie przepisów i formalności, które mogą wydawać się skomplikowane. W moich artykułach staram się tłumaczyć trudne zagadnienia w przystępny sposób, dzielić się sprawdzonymi informacjami oraz porównywać różne źródła, aby dostarczyć moim czytelnikom rzetelne i aktualne dane. Chcę, aby każdy, kto planuje budowę swojego wymarzonego domu, czuł się pewnie i miał jasność w podejmowanych decyzjach.
