Wybór projektu domu szkieletowego wpływa nie tylko na wygląd budynku, ale też na koszt, czas budowy, komfort cieplny i zakres późniejszych zmian. W tym artykule pokazuję, jak ocenić gotowy projekt, kiedy lepiej zamówić indywidualne opracowanie, jakie formalności trzeba przejść oraz na których detalach konstrukcyjnych nie warto oszczędzać.
Dobry projekt ogranicza koszty i ryzyko błędów na budowie
- Najważniejsze są przekroje przegród, detale połączeń i rozwiązania wilgotnościowe, a nie sama wizualizacja.
- Gotowy projekt trzeba dopasować do działki, miejscowego planu albo decyzji o warunkach zabudowy.
- W 2026 roku budowa do stanu deweloperskiego często kosztuje orientacyjnie 5000-6500 zł za m², bez działki i przyłączy.

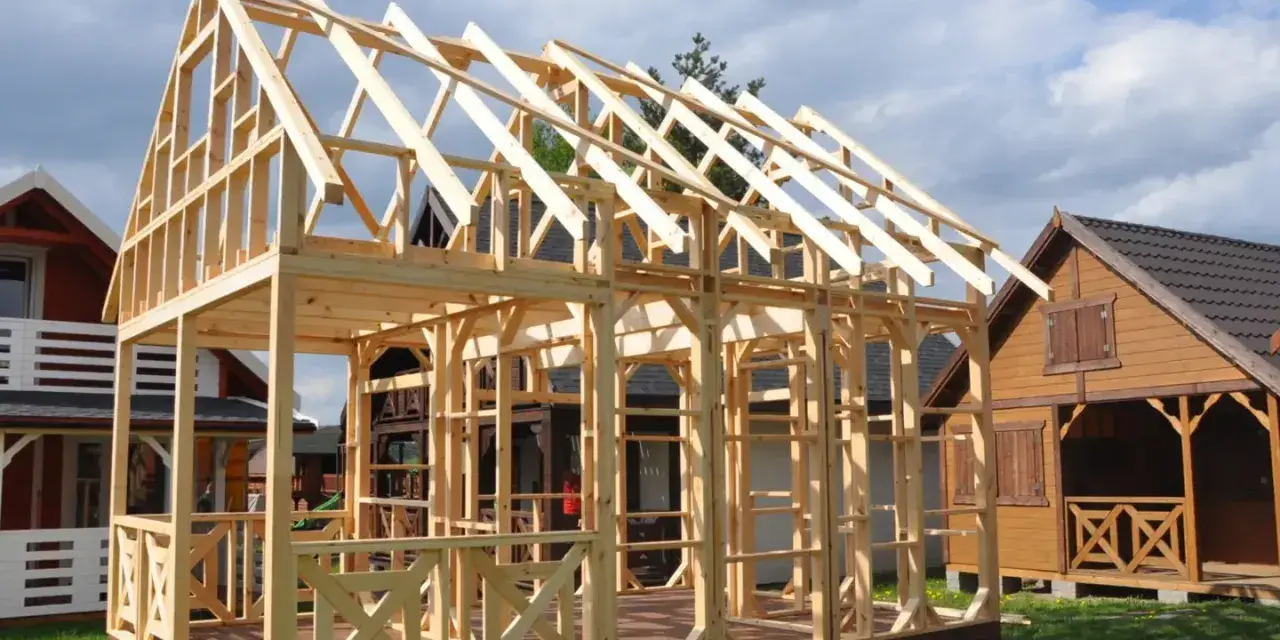

- Dom szkieletowy może powstać w kilka miesięcy, ale wymaga suchej technologii i bardzo dokładnej ekipy.
- Przed zakupem należy sprawdzić, czy dokumentacja przewiduje konstrukcję drewnianą, a nie tylko adaptację projektu murowanego.

Jak wybrać projekt domu szkieletowego do konkretnej działki
Najpierw patrzę na działkę, dopiero później na katalog projektów. Ten porządek oszczędza sporo czasu, bo nawet bardzo funkcjonalny budynek może nie pasować do wymiarów parceli, stron świata albo zapisów miejscowego planu zagospodarowania przestrzennego.
Do sprawdzenia są przede wszystkim minimalne odległości od granic, maksymalna powierzchnia zabudowy, wysokość budynku, kąt nachylenia dachu, linia zabudowy i sposób odprowadzania wód opadowych. Jeśli dla terenu nie ma MPZP, potrzebna będzie decyzja o warunkach zabudowy. Bez tych informacji wybieranie projektu jest trochę jak kupowanie mebli bez zmierzenia pokoju.
Gotowy czy indywidualny
Gotowy projekt zwykle wygrywa ceną i czasem opracowania. Za samą dokumentację katalogową można spotkać ceny rzędu 3000-8000 zł, ale po doliczeniu adaptacji, mapy do celów projektowych i ewentualnych zmian całkowity koszt dokumentacji często rośnie do około 8000-15 000 zł.
Projekt indywidualny ma większy sens przy wąskiej, narożnej albo pochyłej działce, nietypowych zapisach planu i konkretnych wymaganiach rodziny. Zwykle kosztuje od 15 000 do 30 000 zł, a przy trudnym terenie, rozbudowanych instalacjach lub wysokim standardzie może być droższy. Ja wybrałbym tę drogę wtedy, gdy adaptacja gotowego rozwiązania wymagałaby tylu zmian, że przestaje być ekonomiczna.
Na jakie warianty warto patrzeć
| Wariant budynku | Największa zaleta | Ograniczenie | Dla kogo |
|---|---|---|---|
| Parterowy 70-100 m² | Brak schodów i prosty układ konstrukcyjny | Większa powierzchnia zabudowy | Dla rodziny planującej wygodne życie na jednym poziomie |
| Z poddaszem użytkowym | Mniejsza powierzchnia fundamentów i dachu | Skosy ograniczają ustawność pomieszczeń | Dla osób, które chcą zmieścić więcej funkcji na małej działce |
| Piętrowy | Dobry stosunek powierzchni użytkowej do zabudowy | Schody i bardziej wymagająca konstrukcja | Dla wąskich parceli i większej rodziny |
| Prefabrykowany | Szybki montaż na placu budowy | Mniejsza elastyczność zmian po rozpoczęciu produkcji | Dla inwestora, który chce skrócić prace mokre i ograniczyć pobyt ekipy na działce |
Najbezpieczniejszy dla początkującego inwestora jest zwykle prosty prostokąt z dwuspadowym dachem. Wykusze, lukarny, wiele załamań połaci i duże przeszklenia wyglądają efektownie, ale zwiększają liczbę mostków cieplnych, koszt obróbek i ryzyko nieszczelności.
Co powinno znaleźć się w dokumentacji technicznej
Nie każdy projekt reklamowany jako szkieletowy jest równie szczegółowy. Dobra dokumentacja powinna opisywać nie tylko układ pomieszczeń, lecz także przekroje ścian, stropów i dachu, sposób przenoszenia obciążeń, rodzaj poszycia oraz detale połączenia budynku z fundamentem.

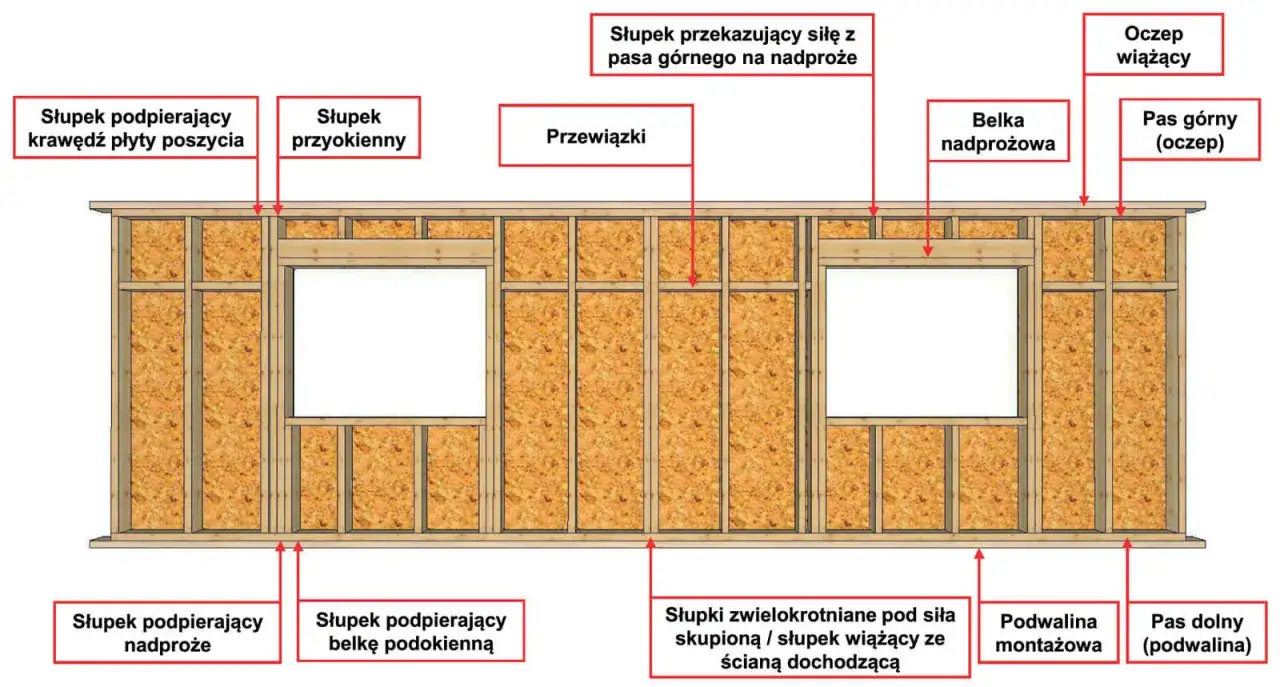

W projekcie powinno być jasno określone, jakie drewno konstrukcyjne zastosować. Najczęściej spotyka się suszone komorowo i strugane drewno klasy C24, ale sama nazwa klasy nie wystarczy. Trzeba jeszcze znać przekroje elementów, rozstaw słupków, sposób stężenia ścian i wymagania dotyczące łączników.
Warstwy ściany i kontrola wilgoci
Ściana szkieletowa działa jako cały układ warstw. Z zewnątrz może mieć elewację, szczelinę wentylacyjną, wiatroizolację i poszycie, dalej konstrukcję z izolacją, warstwę ograniczającą przepływ pary oraz okładzinę wewnętrzną. Każda z tych warstw ma inne zadanie, dlatego przypadkowa zamiana materiałów może pogorszyć dyfuzję pary wodnej i szczelność budynku.
Szczególną uwagę zwracam na miejsca wokół okien, drzwi, przejść instalacyjnych, wieńca i połączenia ściany z dachem. To tam najczęściej powstają nieszczelności. Sama gruba izolacja nie naprawi źle wykonanej paroizolacji ani przerw w wiatroizolacji.
Parametry cieplne
Współczynnik U pokazuje, ile ciepła przenika przez przegrodę. Im niższa wartość, tym lepiej. W aktualnych projektach ściany szkieletowe często osiągają U na poziomie około 0,15 W/(m²·K) lub mniej, ale wynik zależy od całego układu, a nie tylko od grubości wełny.
Warto sprawdzić również dach, podłogę na gruncie, stolarkę okienną i mostki cieplne. Projekt z bardzo dobrymi ścianami może mieć przeciętne parametry, jeśli przewidziano zbyt duże przeszklenia bez ochrony przed przegrzewaniem albo niedopracowany detal balkonu.
Formalności po zakupie projektu
Zakup katalogu nie oznacza jeszcze, że można rozpocząć budowę. Projekt trzeba zaadaptować do konkretnej działki, a dokumentacja musi odpowiadać aktualnym przepisom i warunkom lokalnym. Adaptacja obejmuje między innymi usytuowanie budynku, fundament, przyłącza oraz sprawdzenie zgodności z MPZP albo decyzją WZ.
Potrzebna jest także mapa do celów projektowych. W zależności od sytuacji inwestor składa zgłoszenie z projektem budowlanym albo występuje o pozwolenie na budowę. Dom o powierzchni zabudowy do 70 m² może korzystać z uproszczonej procedury, ale nadal musi spełniać wymagania planistyczne, mieć właściwą dokumentację i mieścić się w określonych warunkach, między innymi dotyczących liczby kondygnacji oraz obszaru oddziaływania.
Jak podaje GUNB, uproszczona ścieżka nie oznacza całkowitego braku formalności. To ważne rozróżnienie, bo hasło „dom bez pozwolenia” bywa rozumiane zbyt szeroko. Przed złożeniem dokumentów sprawdziłbym w starostwie albo urzędzie miasta aktualny zakres wymaganych załączników.
Przeczytaj również: Mały dom całoroczny 35 m² - co sprawdzić przed zakupem projektu?
Adaptacja a zmiany w konstrukcji
Nie każdą zmianę można potraktować jako kosmetykę. Przesunięcie ścianki działowej zwykle jest prostsze niż powiększenie okna, zmiana kierunku belek stropowych czy usunięcie słupa. W domu szkieletowym wiele elementów, które wyglądają jak zwykłe przegrody, może pełnić funkcję usztywniającą albo nośną.
Przed podpisaniem umowy z architektem warto spisać planowane modyfikacje. Dzięki temu wiadomo, które zmiany są objęte adaptacją, a za które trzeba zapłacić dodatkowo. Dobrze też poprosić o potwierdzenie, że konstruktor zna technologię drewnianą, a nie tylko standardowe projekty murowane.
Ile kosztuje budowa według takiego projektu
Największy błąd w kalkulacji polega na utożsamianiu ceny projektu z ceną domu. W 2026 roku orientacyjny koszt budowy domu szkieletowego do stanu deweloperskiego wynosi często 5000-6500 zł za m², choć prosty budynek w tańszym regionie może zejść niżej, a trudna działka i wysoki standard szybko podnoszą budżet.
| Element budżetu | Orientacyjny zakres | Co najbardziej zmienia cenę |
|---|---|---|
| Projekt i adaptacja | 8000-15 000 zł dla projektu gotowego | Liczba zmian, region i trudność działki |
| Fundament lub płyta | około 800-1500 zł/m² zabudowy | Grunt, poziom wód, różnica wysokości terenu | Konstrukcja i zamknięcie budynku | około 2500-4000 zł/m² | Prefabrykacja, stolarka, dach i elewacja |
| Stan deweloperski | około 5000-6500 zł/m² | Instalacje, ogrzewanie, standard wykończenia |
| Wykończenie pod klucz | często 6500-9000 zł/m² | Materiały, kuchnia, łazienki i zakres prac |
Dla domu o powierzchni 100 m² daje to mniej więcej 500 000-650 000 zł do stanu deweloperskiego. To nadal szacunek, nie oferta. Nie obejmuje działki, przyłączy, ogrodzenia, podjazdu, zagospodarowania terenu, projektu przyłączy ani wyposażenia.
Według zestawień ofertowych Extradom ceny domów szkieletowych w stanie deweloperskim w 2026 roku często mieszczą się w podobnym przedziale, ale różnice wynikają z zakresu świadczenia. Jedna firma uwzględni fundament i rekuperację, a druga poda cenę tylko za konstrukcję z montażem. Dlatego porównuję zawsze zakres prac, standard materiałów i wyłączenia, nie samą stawkę za metr.
Do budżetu dodałbym rezerwę na poziomie 10-15%. Przy skomplikowanej działce, indywidualnym projekcie lub niepewnych warunkach gruntowych rozsądniej przyjąć nawet 20%. W szkielecie szybka budowa ogranicza część kosztów organizacyjnych, ale nie usuwa wydatków na fundamenty, instalacje i wykończenie.
Jak uniknąć błędów typowych dla technologii szkieletowej
Dom drewniany nie jest z definicji gorszy ani mniej trwały, ale ma mniejszy margines błędu. Najwięcej problemów powodują wilgoć, nieszczelności i brak kontroli nad detalami, a nie sam materiał konstrukcyjny.
- Mokre drewno zamontowane w ścianie może później pracować i zwiększać ryzyko deformacji.
- Przerwana paroizolacja przy gniazdkach, rurach i oknach ułatwia migrację wilgoci do przegrody.
- Brak szczeliny wentylacyjnej elewacji utrudnia odprowadzanie wilgoci z zewnętrznych warstw.
- Zbyt duże przeszklenia mogą powodować przegrzewanie latem, nawet przy dobrym ociepleniu.
- Zmiany na budowie bez konstruktora mogą osłabić ściany, strop albo więźbę.
- Niejasny zakres umowy prowadzi do dopłat za transport, dźwig, fundament, instalacje lub obróbki.
Przy odbiorze kolejnych etapów sprawdzałbym nie tylko wygląd ścian, ale też dokumenty i zdjęcia robót zakrywanych. Przydatne są fotografie przebiegu instalacji, pomiary wilgotności drewna, kontrola ciągłości izolacji oraz test szczelności powietrznej po zamknięciu przegród.
Budowa zwykle trwa około 3-6 miesięcy od rozpoczęcia prac konstrukcyjnych do stanu deweloperskiego, jeśli projekt jest gotowy, materiały zamówione, a ekipa pracuje sprawnie. Nie traktowałbym tego jednak jako gwarantowanego terminu. Opóźnienia może spowodować fundament, przyłącza, zmiany inwestora albo oczekiwanie na stolarkę.
Kiedy ten wybór naprawdę ma sens
Technologia szkieletowa dobrze pasuje do inwestora, który chce szybko zamknąć budynek, planuje niski ciężar konstrukcji i jest gotowy pilnować jakości wykonania. Sprawdza się też na działkach, gdzie ważna jest ograniczona liczba ciężkich prac mokrych albo łatwe osiągnięcie dobrych parametrów energetycznych.
Nie polecałbym jej osobie, która wybiera ekipę wyłącznie po najniższej cenie i zakłada, że każdy wykonawca „zrobi to tak samo”. W tej technologii doświadczenie firmy, organizacja dostaw i umiejętność zabezpieczenia budynku przed deszczem mają większe znaczenie niż efektowna wizualizacja.
Jeśli zależy mi na ograniczeniu ryzyka, wybieram prostą bryłę, umiarkowaną liczbę przeszkleń, sprawdzony układ warstw i wykonawcę, który pokazuje wcześniejsze realizacje. Dopiero potem negocjuję cenę. Oszczędność na konstrukcji lub izolacji jest pozorna, bo ewentualna naprawa zamkniętej ściany kosztuje wielokrotnie więcej niż lepszy materiał na początku.
Dobry początek budowy zaczyna się od kilku sprawdzeń
Przed zakupem dokumentacji przygotowałbym krótką listę kontrolną. Najpierw sprawdziłbym MPZP albo WZ, wymiary działki, orientację względem słońca i warunki gruntowe. Później porównałbym rzuty, przekroje, zakres adaptacji oraz kosztorys z zakresem prac planowanej ekipy.
Jeżeli projekt ma służyć przez wiele lat, nie oceniałbym go wyłącznie po liczbie pokoi. Znacznie ważniejsze są prosty układ konstrukcyjny, możliwość prowadzenia instalacji, szczelność przegród i łatwy dostęp do serwisu. To właśnie te elementy najmocniej wpływają na późniejszy komfort, rachunki i spokojny przebieg budowy.
