Najważniejsze fakty o projekcie wykonawczym
- Projekt wykonawczy doprecyzowuje rozwiązania z projektu budowlanego i zamienia ogólne założenia na rysunki oraz opisy przydatne na budowie.
- Do pozwolenia na budowę składa się przede wszystkim projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany; projekt techniczny nie jest załącznikiem wniosku.
- W domu jednorodzinnym największą wartość mają detale fundamentów, przegród, dachu, obróbek i instalacji.
- Dobrze przygotowany projekt wykonawczy ułatwia wycenę, zmniejsza liczbę sporów z wykonawcą i ogranicza ryzyko poprawek.
- Najwięcej problemów powstaje wtedy, gdy inwestor zakłada, że sam projekt budowlany wystarczy do bezbłędnej realizacji domu.
Czym jest projekt wykonawczy w domu jednorodzinnym
Ja traktuję projekt wykonawczy jako dokument, który przekłada pomysł architekta na język wykonawcy. Nie chodzi tu o ładniejszą wersję projektu budowlanego, tylko o taki poziom szczegółowości, przy którym murarz, cieśla, instalator i kierownik budowy nie muszą zgadywać, jak ma wyglądać detal, połączenie czy kolejność robót.
W domu jednorodzinnym szczególnie ważne są miejsca, w których spotykają się różne branże: fundament i izolacja, ściana i dach, okno i ocieplenie, strop i instalacje, taras i hydroizolacja. Jeśli projekt wykonawczy jest dobry, te miejsca są opisane jasno, a rozwiązania są spójne z konstrukcją, instalacjami i warunkami działki. To właśnie dlatego tak często mówi się o nim dopiero wtedy, gdy na budowie pojawia się problem, chociaż powinien być gotowy wcześniej.
Żeby dobrze ocenić jego rolę, trzeba najpierw zobaczyć, jak prawo traktuje tę dokumentację i gdzie przebiega granica między wymaganiami urzędowymi a realnymi potrzebami budowy.
Jak prawo budowlane traktuje projekt wykonawczy
Tu jest najważniejsze rozróżnienie: przepisy regulują projekt budowlany, a nie czynią z projektu wykonawczego obowiązkowego załącznika do pozwolenia. Jak wyjaśnia GUNB, do wniosku o pozwolenie na budowę dołącza się projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany, a projekt techniczny nie jest załącznikiem tego wniosku. W praktyce oznacza to, że urząd sprawdza to, co ma sprawdzić administracja, a nie pełną dokumentację warsztatową dla wykonawcy. To samo widać w samym układzie przepisów. Projekt budowlany obejmuje trzy części: projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany i projekt techniczny. Projekt wykonawczy stoi obok tego układu jako opracowanie uzupełniające. Rozporządzenie o dokumentacji projektowej opisuje go jako uszczegółowienie projektu budowlanego w zakresie potrzebnym do sporządzenia przedmiaru robót, kosztorysu inwestorskiego, przygotowania oferty przez wykonawcę i realizacji robót.GUNB wskazuje też, że do zawiadomienia o rozpoczęciu robót dołącza się oświadczenie o sporządzeniu projektu technicznego, a oficjalnego wzoru takiego oświadczenia nie ma. To kolejny sygnał, że techniczna strona inwestycji ma własne wymagania, ale nie należy jej mylić z zakresem dokumentów składanych do pozwolenia. Skoro już wiemy, gdzie kończy się obowiązek urzędowy, warto przejść do tego, co dobry projekt wykonawczy powinien zawierać w praktyce.

Co powinien zawierać dobry projekt wykonawczy domu

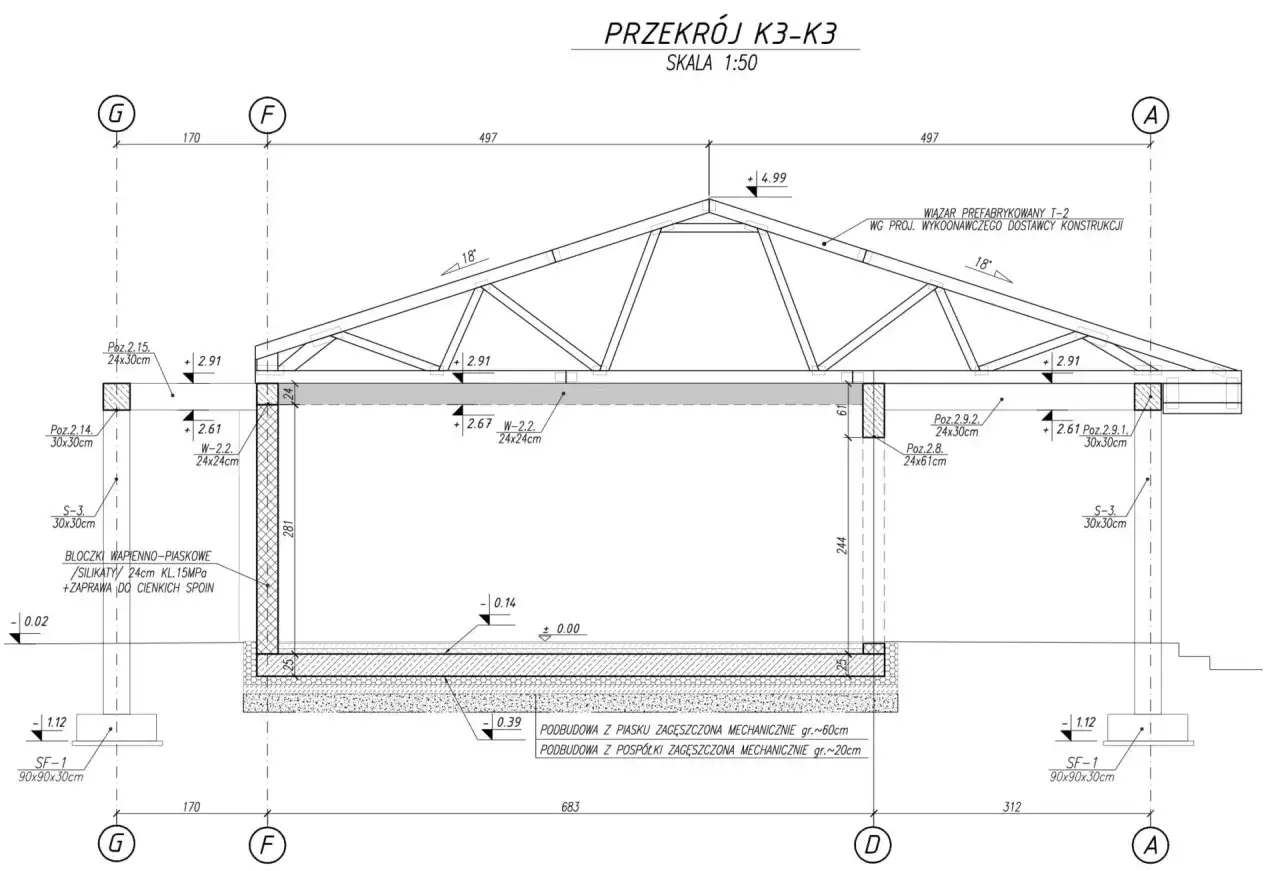

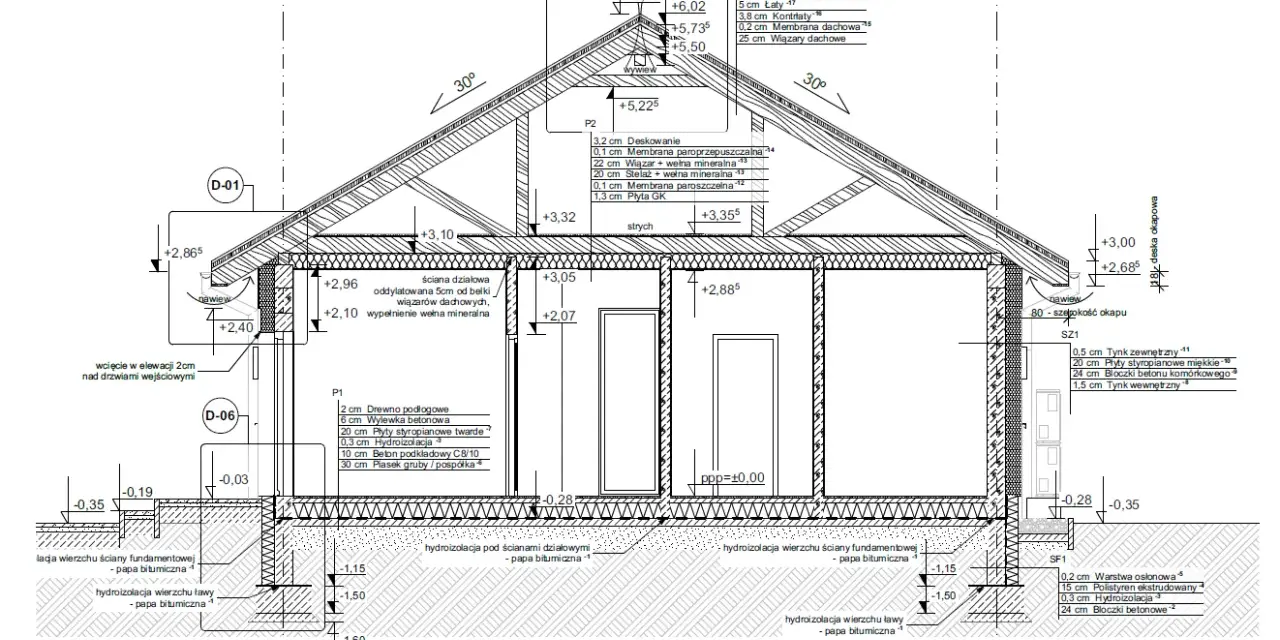

W dobrze przygotowanym projekcie wykonawczym szukam nie dekoracji, tylko precyzji. Dokument ma dać odpowiedź na pytanie: jak dokładnie to wykonać, a nie jedynie co mniej więcej zbudować. W domu jednorodzinnym taki pakiet zwykle obejmuje kilka warstw informacji.
- Część opisową - opis technologii, materiałów, założeń wykonawczych i kolejności robót.
- Część rysunkową - rzuty, przekroje, elewacje i detale w skali pozwalającej wykonać element bez domysłów.
- Detale newralgicznych połączeń - na przykład fundamentu ze ścianą, okna z ociepleniem, dachu ze ścianą albo tarasu z budynkiem.
- Rozwiązania branżowe - osobno dla konstrukcji, instalacji sanitarnych, elektryki, wentylacji czy ogrzewania, jeśli zakres jest rozbudowany.
- Obliczenia i sprawdzenia - tam, gdzie są potrzebne do potwierdzenia nośności, szczelności albo zgodności rozwiązania z warunkami technicznymi.
- Przedmiar robót - czyli zestawienie ilości robót; to nie to samo co kosztorys, bo przedmiar pokazuje zakres, a kosztorys dopiero wycenę.
- Wytyczne do odbioru - zwłaszcza wtedy, gdy inwestor chce mieć jasne kryteria jakości i nie zostawiać oceny na poziomie „wydaje się, że jest dobrze”.
Największą wartość projektu wykonawczego widać tam, gdzie detale decydują o trwałości domu. Mostek termiczny, czyli miejsce łatwej ucieczki ciepła, źle opisane połączenie izolacji albo nieprzemyślany przebieg instalacji potrafią później kosztować więcej niż cały porządny detal na etapie projektu. Tę różnicę najłatwiej zobaczyć, gdy zestawi się go z pozostałymi częściami dokumentacji.
Czym różni się od projektu budowlanego i technicznego
Najwięcej nieporozumień bierze się z wrzucania do jednego worka trzech różnych rzeczy. Projekt budowlany służy przede wszystkim procedurze administracyjnej i pokazuje, że zamierzenie można legalnie i bezpiecznie zrealizować. Projekt techniczny doprecyzowuje rozwiązania konstrukcyjne i instalacyjne w ramach projektu budowlanego. Projekt wykonawczy idzie jeszcze dalej i daje wykonawcy poziom szczegółowości potrzebny do realizacji robót.
| Element dokumentacji | Główna rola | Czy trafia do wniosku o pozwolenie | Na jakim etapie jest najważniejszy |
|---|---|---|---|
| Projekt zagospodarowania działki lub terenu | Pokazuje usytuowanie budynku, dojścia, dojazdy, media, poziomy i relacje z działką | Tak | Formalności i ocena zgodności z działką |
| Projekt architektoniczno-budowlany | Opisuje formę, funkcję i podstawowe rozwiązania domu | Tak | Pozwolenie i zatwierdzenie rozwiązań architektonicznych |
| Projekt techniczny | Uszczegóławia konstrukcję i instalacje w zakresie potrzebnym do przygotowania robót | Nie | Przed startem robót i w trakcie realizacji |
| Projekt wykonawczy | Doprecyzowuje detale potrzebne ekipie, przedmiarowi, kosztorysowi i kontroli jakości | Zwykle nie | Wykonawstwo, przetarg, rozliczenia i nadzór |
Ta różnica nie jest akademicka. Jeśli inwestor oczekuje, że sam projekt budowlany rozwiąże wszystkie problemy wykonawcze, bardzo szybko pojawiają się pytania bez odpowiedzi: jak dokładnie ocieplić detal, gdzie przeprowadzić instalację, jak policzyć roboty i kto bierze odpowiedzialność za interpretację. Dlatego przy większych albo bardziej wymagających domach projekt wykonawczy przestaje być dodatkiem, a staje się narzędziem kontroli budowy. To z kolei prowadzi do pytania, kiedy jego zamówienie naprawdę ma sens.
Kiedy gotowy projekt domu nie wystarczy
Przy prostym domu jednorodzinnym na typowej działce da się czasem ograniczyć zakres dodatkowych opracowań. Ale są sytuacje, w których pełny projekt wykonawczy bardzo wyraźnie się broni, bo zmniejsza ryzyko błędów jeszcze zanim wjedzie pierwsza koparka.
- Dom ma nietypową bryłę - skomplikowany dach, duże przeszklenia, balkony, tarasy lub przewieszki zwiększają liczbę trudnych detali.
- Działka ma trudne warunki - skarpa, wysoki poziom wód gruntowych, słaby grunt albo nieregularna geometria działki wymagają lepszego dopracowania fundamentów i odwodnienia.
- W budynku jest dużo instalacji - rekuperacja, pompa ciepła, ogrzewanie podłogowe, fotowoltaika czy rozbudowana automatyka potrzebują spójnej koordynacji branżowej.
- Inwestor chce porównać oferty ekip - bez szczegółów wykonawczych wyceny bywają nieporównywalne, bo każda firma zakłada coś innego.
- Projekt gotowy wymaga dopracowania - adaptacja często wystarcza formalnie, ale nie rozwiązuje wszystkich miejsc, w których dom naprawdę się „składa” w całość.
Jeżeli budujesz bardzo prosty dom parterowy, masz jedną doświadczoną ekipę i działkę bez komplikacji, zakres wykonawczy może być skromniejszy. Ja mimo to nie rezygnowałbym z detali newralgicznych, bo właśnie one najczęściej bronią budżetu. Ale nawet dobry projekt nie obroni się, jeśli nie uwzględni tego, co mówi o działce geodezja i grunt.
Dlaczego mapa i badania gruntu wpływają na detale wykonawcze
W budowie domu geodezja i warunki gruntowe nie są tłem, tylko punktem wyjścia. Mapa do celów projektowych decyduje o tym, jak dom usiądzie na działce, gdzie przebiegną dojazdy, przyłącza i spadki terenu, a geodeta później przenosi te założenia w teren przez tyczenie. Jeśli projekt wykonawczy nie jest spójny z tymi danymi, korekty pojawiają się już na starcie robót.Badania geotechniczne mają podobny ciężar. Inaczej projektuje się fundamenty na gruncie nośnym, a inaczej tam, gdzie pojawia się słaba warstwa, woda gruntowa albo ryzyko nierównomiernego osiadania. Dla jednego domu wystarczy prostsze posadowienie, dla innego potrzebne są grubsze ławy, płyta fundamentowa, lepsza izolacja przeciwwodna albo zmiana układu odwodnienia. Dwa domy o identycznym rzucie mogą wymagać zupełnie innych detali wykonawczych, jeśli stoją w dwóch różnych warunkach gruntowych.
Właśnie dlatego przy projekcie wykonawczym zawsze sprawdzam, czy uwzględnia faktyczne rzędne terenu, poziomy wejść i tarasów, przebieg przyłączy oraz sposób odprowadzenia wody. Na papierze wszystko może wyglądać poprawnie, ale na budowie liczy się zgodność z terenem, a nie z założeniem „jakoś to się dopasuje”. Na końcu zostaje już tylko praktyczna kontrola przed przekazaniem dokumentacji ekipie.
Co sprawdzam, zanim projekt trafi do ekipy
Ja na tym etapie nie szukam efektownych rysunków, tylko spójności. Dobrze przygotowana dokumentacja wykonawcza powinna przejść kilka prostych testów, zanim budowa ruszy na serio.
- Czy wszystkie detale są zgodne między branżami - konstrukcja, instalacje i architektura nie mogą sobie przeczyć.
- Czy newralgiczne miejsca mają rysunek i opis - zwłaszcza fundamenty, dach, tarasy, balkony, okna i przejścia instalacyjne.
- Czy wymiary są aktualne - jedna zmiana bez aktualizacji potrafi uruchomić cały łańcuch poprawek.
- Czy wiadomo, co jest zakresem robót - przedmiar, opis i rysunki muszą mówić to samo.
- Czy wykonawca dostaje właściwą wersję - najgorsze są sytuacje, w których na plac budowy trafia nieaktualny plik albo niepełny komplet.
- Czy detale są realne wykonawczo - projekt powinien dać się zbudować, a nie tylko dobrze wyglądać w PDF-ie.
Jeżeli dokumentacja ma prowadzić budowę, a nie tylko wyglądać poprawnie w teczce, projekt wykonawczy powinien być czytelny, spójny branżowo i dopasowany do działki. To właśnie on najczęściej oddziela budowę przewidywalną od budowy pełnej poprawek, domysłów i kosztownych decyzji podejmowanych na placu budowy.
