Przykładowe warunki zabudowy - co może ustalić urząd?

4 sierpnia 2026

Plan zagospodarowania terenu z zaznaczonymi strefami i przykładowymi warunkami zabudowy.

Spis treści

Masz działkę bez miejscowego planu i chcesz wiedzieć, co realnie może znaleźć się w decyzji WZ? Poniższe przykładowe warunki zabudowy pokazują, jak urząd może określić funkcję budynku, jego powierzchnię, wysokość, linię zabudowy oraz rodzaj dachu. Wyjaśniam też, od czego zależą te parametry, jakie dokumenty przygotować i na co uważać w 2026 roku.

Najważniejsze elementy decyzji WZ widać w kilku konkretnych parametrach

  • Dobrosąsiedztwo oznacza konieczność dopasowania inwestycji do istniejącej zabudowy.
  • Decyzja może określić linię zabudowy, wysokość, powierzchnię zabudowy, intensywność i dach.
  • Dla działki o powierzchni 1000 m² urząd może przykładowo dopuścić 180 m² powierzchni zabudowy.
  • Do wniosku zwykle potrzebujesz mapy zasadniczej lub ewidencyjnej oraz załączników graficznych.
  • W 2026 roku trzeba sprawdzić, czy gmina ma plan ogólny i jaki wpływ ma to na możliwość uzyskania WZ.

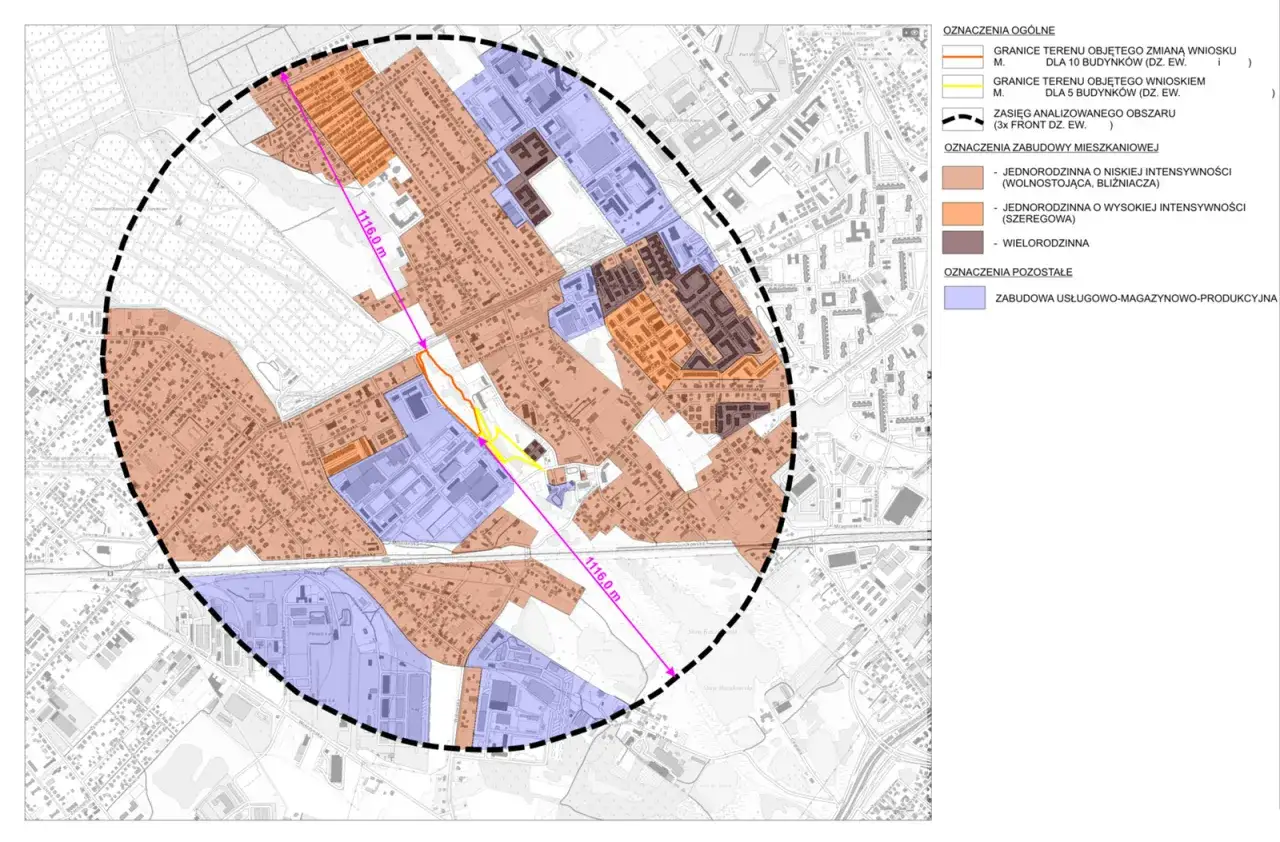

Mapa przedstawia przykładowe warunki zabudowy z podziałem na tereny mieszkalne (niska, wysoka intensywność, wielorodzinna) i usługowo-magazynowo-produkcyjne.

Co naprawdę określa decyzja o warunkach zabudowy

Decyzja o warunkach zabudowy nie jest pozwoleniem na budowę. To dokument, który mówi, czy i na jakich zasadach można zagospodarować teren, gdy dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego.

W praktyce urząd opisuje w niej zarówno przeznaczenie inwestycji, jak i podstawowe parametry przyszłego obiektu. Projekt budowlany musi się później zmieścić w tych ramach. Jeżeli decyzja dopuszcza dach stromy, dwie kondygnacje i maksymalnie 9 m wysokości, projekt z dachem płaskim albo trzema kondygnacjami może nie przejść dalszej weryfikacji.

Element decyzji Przykładowy zapis Co to oznacza
Funkcja Budynek mieszkalny jednorodzinny Określa podstawowe przeznaczenie obiektu.
Linia zabudowy 8 m od granicy pasa drogowego Wyznacza miejsce, w którym może stanąć budynek.
Powierzchnia zabudowy Maksymalnie 18% powierzchni działki Na działce 1000 m² daje to najwyżej 180 m² rzutu budynku.
Wysokość Do 9 m, maksymalnie 2 kondygnacje nadziemne Ogranicza gabaryty domu i liczbę poziomów.
Dach Dwu- lub wielospadowy, kąt nachylenia 35-45 stopni Wpływa na wybór projektu gotowego lub indywidualnego.

Decyzja może obejmować także obsługę komunikacyjną, dostęp do infrastruktury technicznej, sposób odprowadzania ścieków, miejsca postojowe i zasady ochrony środowiska. Dlatego nie traktuję jej jako formalności do odhaczenia. To raczej instrukcja, według której trzeba później przygotować projekt.

Przykład dla domu jednorodzinnego na działce o powierzchni 1000 m²

Załóżmy, że działka ma 1000 m², front o szerokości 25 m i dostęp do gminnej drogi publicznej. W sąsiedztwie stoją wolnostojące domy jednorodzinne o wysokości od 7 do 9 m, z dachami dwu- i czterospadowymi. Woda oraz energia elektryczna znajdują się w drodze, a kanalizacja jest dostępna w odległości pozwalającej na przyłączenie.

W takim przypadku przykładowa decyzja mogłaby ustalić następujące parametry. Są to wartości poglądowe, a nie uniwersalne normy dla każdej działki.

Parametr Przykładowe ustalenie
Rodzaj inwestycji Budowa wolnostojącego budynku mieszkalnego jednorodzinnego z garażem
Linia zabudowy 8 m od zewnętrznej krawędzi jezdni
Maksymalny udział powierzchni zabudowy 18%, czyli 180 m²
Maksymalna intensywność zabudowy 0,35
Maksymalna nadziemna intensywność zabudowy 0,35
Minimalna nadziemna intensywność zabudowy 0,10
Szerokość elewacji frontowej Od 10 do 14 m
Wysokość budynku Maksymalnie 9 m, do 2 kondygnacji nadziemnych
Geometria dachu Dach dwu- lub czterospadowy, nachylenie 35-45 stopni
Obsługa komunikacyjna Zjazd z drogi gminnej, 2 miejsca postojowe na działce

Przeczytaj również: Kara za mieszkanie w nieodebranym domu - ile wynosi i kiedy grozi?

Jak czytać taki przykład

Powierzchnia zabudowy dotyczy rzutu budynku na działkę, a nie całkowitej powierzchni podłóg. Dom o dwóch kondygnacjach i rzucie 120 m² może mieć około 240 m² powierzchni nadziemnej, o ile pozwalają na to pozostałe wskaźniki.

Intensywność zabudowy jest stosunkiem powierzchni wszystkich kondygnacji do powierzchni działki. Przy wskaźniku 0,35 na działce 1000 m² suma powierzchni kondygnacji nie powinna przekroczyć 350 m². Trzeba jednak sprawdzić dokładny sposób zapisu w decyzji, ponieważ znaczenie ma między innymi to, które powierzchnie urząd uwzględnia.

Największe nieporozumienia dotyczą dachu. Inwestor wybiera projekt z katalogu, a dopiero później odkrywa, że decyzja dopuszcza wyłącznie dach spadzisty. Z mojego doświadczenia wynika, że analizę WZ najlepiej zrobić przed zakupem projektu, nie po jego zamówieniu.

Drugi wariant pokazuje, dlaczego funkcja budynku ma znaczenie

Inaczej może wyglądać decyzja dla domu, w którym oprócz mieszkania planujesz mały gabinet, pracownię albo lokal usługowy. Sama działka może nadawać się do zabudowy, ale większa intensywność ruchu, dodatkowe miejsca parkingowe i hałas zmieniają sposób oceny inwestycji.

Przykładowo dla działki o powierzchni 1200 m² urząd może rozważać następujące ustalenia:

Element Dom jednorodzinny Dom z małą usługą
Przeznaczenie Zabudowa mieszkaniowa jednorodzinna Zabudowa mieszkaniowa z usługą nieuciążliwą
Powierzchnia zabudowy Do 180 m² Do 240 m²
Liczba miejsc postojowych 2 5-8, zależnie od funkcji
Wysokość Do 9 m Do 9-10 m
Ograniczenia Brak funkcji usługowej Zakaz usług powodujących ponadnormatywny hałas, zapach lub ruch ciężki

To tylko modelowy wariant, ale dobrze pokazuje ważną rzecz. Nie wystarczy napisać we wniosku „budynek mieszkalny z częścią usługową”. Trzeba określić rodzaj działalności, jej skalę i sposób obsługi. Gabinet fizjoterapii, biuro projektowe i warsztat samochodowy nie będą oceniane tak samo.

Jeżeli planujesz działalność, opis powinien być konkretny, ale nie przesadnie szeroki. Wpisanie wielu możliwych funkcji może utrudnić analizę i wywołać dodatkowe uzgodnienia. Lepiej opisać rzeczywisty zamiar niż tworzyć listę wszystkich usług, które teoretycznie mogłyby kiedyś pojawić się w budynku.

Parametry wynikają z sąsiedztwa, a nie z życzenia inwestora

Podstawą decyzji jest zasada dobrego sąsiedztwa. Urząd analizuje istniejącą zabudowę w wyznaczonym obszarze i sprawdza, czy planowana inwestycja kontynuuje jej funkcję oraz podstawowe cechy.

Jeżeli front działki ma 24 m, obszar analizowany może sięgać co najmniej trzykrotności szerokości frontu, czyli 72 m, przy czym przepisy przewidują także minimum 50 m. W tym obszarze analizuje się między innymi budynki, linie zabudowy, wysokości, szerokość elewacji i geometrię dachów.

Znaczenie ma przede wszystkim zabudowa istniejąca, a nie sama liczba wydanych decyzji WZ. Kilka decyzji dla pustych działek nie zawsze stworzy podstawę do przyjęcia parametrów, których nie widać jeszcze w terenie.

Przykład jest prosty. Jeżeli sąsiednie domy mają po 8 m szerokości elewacji, 7 m wysokości i dachy o nachyleniu około 40 stopni, wniosek o dom o szerokości 18 m, wysokości 12 m i płaskim dachu może zostać oceniony jako niedopasowany. Nie oznacza to automatycznej odmowy w każdej sprawie, ale ryzyko problemu wyraźnie rośnie.

Nowe rozporządzenie dotyczące ustalania parametrów przewiduje między innymi możliwość stosowania tolerancji do wartości wynikających z analizy. Nie daje to jednak prawa do całkowitego oderwania inwestycji od otoczenia. Tolerancja nie zastępuje dobrego uzasadnienia i nie pozwala dowolnie zwiększać gabarytów budynku.

Jak przygotować wniosek i załączniki

Wniosek składa się do wójta, burmistrza albo prezydenta miasta właściwego dla położenia działki. Może go złożyć nie tylko właściciel, ale co do zasady każda osoba zainteresowana inwestycją. Przy zakupie działki warto jednak wcześniej uzgodnić ze sprzedającym, jaki wariant zabudowy ma być analizowany.

Do podstawowych załączników należą:

  • mapa zasadnicza, a gdy jej nie ma, mapa ewidencyjna,
  • załącznik graficzny z zaznaczonym terenem inwestycji,
  • opis planowanego obiektu i sposobu zagospodarowania działki,
  • informacje o dostępie do drogi publicznej,
  • dane o istniejącym lub projektowanym uzbrojeniu terenu,
  • pełnomocnictwo, jeżeli działa za ciebie inna osoba,
  • decyzja środowiskowa, jeżeli jest wymagana dla konkretnej inwestycji.

W opisie warto podać powierzchnię zabudowy, wysokość, liczbę kondygnacji, szerokość elewacji frontowej, rodzaj dachu, kąt jego nachylenia, liczbę lokali oraz sposób ogrzewania i odprowadzania ścieków. Nie trzeba mieć gotowego projektu budowlanego, ale zbyt ogólny opis może utrudnić uzyskanie decyzji odpowiadającej twoim planom.

Postępowanie dotyczące zwykłego domu jednorodzinnego powinno zostać rozpatrzone w terminie do 90 dni. Dla wolnostojącego domu do 70 m², spełniającego ustawowe warunki, termin wynosi 21 dni. W praktyce czas może się wydłużyć przez uzgodnienia, zawieszenie postępowania, braki we wniosku albo opóźnienia niezależne od urzędu.

Samo złożenie wniosku jest bezpłatne dla właściciela lub użytkownika wieczystego działki. W pozostałych przypadkach opłata skarbowa za decyzję wynosi 598 zł, a pełnomocnictwo zwykle wiąże się z opłatą 17 zł. Przed złożeniem dokumentów sprawdzam jeszcze lokalne wymagania urzędu, bo poszczególne gminy różnie opisują sposób przygotowania załączników graficznych.

Najczęstsze błędy przy analizowaniu przykładowej decyzji

Najczęściej problem nie polega na braku jakiegokolwiek przykładu, tylko na tym, że inwestor traktuje go jak gotowy wzór do skopiowania. Parametry z jednej gminy, a nawet z sąsiedniej ulicy, nie muszą pasować do konkretnej działki.

  • Pomijanie miejscowego planu i składanie wniosku WZ tam, gdzie plan już obowiązuje.
  • Wpisywanie do wniosku domu większego niż budynki w bezpośrednim sąsiedztwie.
  • Brak sprawdzenia, czy działka ma prawny i faktyczny dostęp do drogi publicznej.
  • Zakładanie, że bliskość sieci oznacza automatyczną możliwość przyłączenia.
  • Wybór projektu z płaskim dachem, mimo że otoczenie ma wyłącznie dachy strome.
  • Nieuwzględnianie gruntów rolnych, leśnych, ochrony przyrody, zabytków lub stref technicznych.
  • Podawanie kilku sprzecznych funkcji, na przykład domu, pensjonatu i warsztatu w jednym ogólnym opisie.

Przed zakupem działki sprawdzam również, czy w gminie nie toczy się postępowanie dotyczące planu miejscowego albo planu ogólnego. Zmiana dokumentów planistycznych może wpłynąć na przyszłe wnioski, nawet jeśli dziś okolica wydaje się bezproblemowa.

Co zmienia się przy decyzjach WZ w 2026 roku

Reforma planowania przestrzennego sprawia, że sama analiza sąsiednich budynków już nie wystarcza. Trzeba zweryfikować także, czy w danej gminie wszedł w życie plan ogólny i czy teren znajduje się w obszarze, na którym możliwe będzie wydanie decyzji WZ.

Od 1 września 2026 roku, w gminie bez obowiązującego planu ogólnego, wydanie nowej decyzji WZ będzie co do zasady możliwe tylko w postępowaniach wszczętych przed tą datą. Przepisy przewidują wyjątki między innymi dla decyzji dotyczących inwestycji celu publicznego i terenów zamkniętych.

Od 1 stycznia 2026 roku nowe decyzje WZ są również co do zasady ograniczone czasowo do 5 lat od dnia, w którym stały się prawomocne. Przepisy przejściowe wyłączają z tego ograniczenia część starszych decyzji i postępowań wszczętych przed wskazanym terminem, dlatego w konkretnej sprawie trzeba sprawdzić datę złożenia wniosku oraz prawomocności decyzji.

Nie oznacza to, że prawomocna decyzja automatycznie traci znaczenie po uchwaleniu planu ogólnego. Jeżeli została wydana prawidłowo i można ją wykorzystać w procesie budowlanym, nadal może stanowić podstawę do dalszych czynności. Najważniejsze jest jednak, aby przed złożeniem wniosku sprawdzić aktualny status planistyczny konkretnej gminy.

Co sprawdzić przed zakupem działki z decyzją WZ

  • Czy decyzja dotyczy dokładnie tej działki i właściwego zakresu inwestycji.
  • Czy dopuszczona funkcja odpowiada twojemu planowi, na przykład domowi z garażem albo częścią usługową.
  • Czy powierzchnia zabudowy, wysokość i dach pasują do wybranego projektu.
  • Czy zapewniono dostęp do drogi publicznej i możliwość podłączenia mediów.
  • Czy decyzja jest ostateczna lub prawomocna oraz czy nie zbliża się termin jej wygaśnięcia.
  • Czy na działce nie ma ograniczeń wynikających z ochrony gruntów, zabytków, przyrody albo infrastruktury.

Najbezpieczniej traktować decyzję WZ jak techniczną instrukcję dla konkretnej inwestycji, a nie obietnicę, że na działce da się zbudować dowolny dom. Dobrze odczytane parametry pozwalają uniknąć zakupu niedopasowanego projektu, kosztownych zmian i rozczarowania na etapie pozwolenia na budowę.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Decyzja może wskazać między innymi funkcję budynku, linię zabudowy, powierzchnię zabudowy, intensywność, wysokość, liczbę kondygnacji, szerokość elewacji i geometrię dachu. Dla działki 1000 m² przykładowo może dopuścić 18% powierzchni zabudowy, czyli 180 m², wysokość do 9 m, maksymalnie dwie kondygnacje oraz dach dwu- lub czterospadowy o nachyleniu 35-45 stopni.

Do wniosku zwykle dołącza się mapę zasadniczą albo ewidencyjną, załącznik graficzny z zaznaczonym terenem, opis inwestycji, informacje o dostępie do drogi i uzbrojeniu oraz ewentualnie pełnomocnictwo lub decyzję środowiskową. Gotowy projekt budowlany nie jest wymagany. Postępowanie dla zwykłego domu powinno trwać do 90 dni, a dla wolnostojącego domu do 70 m² spełniającego ustawowe warunki 21 dni. Właściciel lub użytkownik wieczysty nie płaci za decyzję, natomiast w pozostałych przypadkach opłata wynosi 598 zł, a pełnomocnictwo zwykle 17 zł.

Urząd analizuje istniejącą zabudowę w obszarze wyznaczonym między innymi przez trzykrotność szerokości frontu działki, nie mniej jednak niż 50 m. Bierze pod uwagę funkcję budynków, linię zabudowy, wysokość, szerokość elewacji i dachy. Jeżeli sąsiednie domy mają około 7 m wysokości i strome dachy, wniosek o budynek o wysokości 12 m i płaskim dachu może zostać uznany za niedopasowany.

Przed złożeniem wniosku trzeba sprawdzić, czy gmina ma obowiązujący plan ogólny i czy teren znajduje się w obszarze, na którym można wydać WZ. Od 1 września 2026 roku w gminie bez planu ogólnego nowe decyzje WZ będą co do zasady możliwe tylko w postępowaniach wszczętych wcześniej, z wyjątkami przewidzianymi w przepisach. Nowe decyzje są też co do zasady ograniczone do 5 lat od dnia, gdy stały się prawomocne, przy czym znaczenie mają przepisy przejściowe oraz daty dotyczące konkretnej sprawy.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

warunki zabudowy plan ogólny linia zabudowy dobrosąsiedztwo

Udostępnij artykuł

Jędrzej Sikora

Jędrzej Sikora

Nazywam się Jędrzej Sikora i od 6 lat zajmuję się tematyką budowy domów oraz geodezji. Moje zainteresowanie tymi dziedzinami zaczęło się, gdy sam postanowiłem zrealizować swoje marzenie o własnym domu. Zrozumienie formalności oraz aspektów technicznych związanych z budową stało się dla mnie pasjonującym wyzwaniem. W moich tekstach staram się dzielić wiedzą na temat procesu budowy, geodezyjnych pomiarów oraz niezbędnych formalności, które często mogą być mylące dla inwestorów. Pracuję w sposób przemyślany, zawsze sprawdzając źródła i porównując informacje, aby dostarczać czytelnikom rzetelne i zrozumiałe treści. Lubię upraszać skomplikowane zagadnienia, tak aby każdy mógł łatwo zrozumieć kluczowe aspekty budowy. Moim celem jest dostarczanie aktualnych informacji, które pomogą w podjęciu świadomych decyzji na każdym etapie budowy.
