Zmiana koncepcji w trakcie budowy domu nie jest niczym niezwykłym, ale nie każdą korektę da się potraktować jak zwykłą poprawkę na budowie. Gdy zmiana wpływa na usytuowanie obiektu, jego parametry albo wymagane uzgodnienia, w grę wchodzi zamienny projekt budowlany i formalna zmiana decyzji o pozwoleniu na budowę. W tym tekście pokazuję, kiedy taki ruch jest konieczny, jak wygląda procedura, ile to kosztuje i gdzie najczęściej inwestorzy tracą czas przez drobne, ale kosztowne błędy.
Najważniejsze rzeczy, które trzeba sprawdzić przed zmianą projektu
- Nie każda korekta wymaga nowej decyzji - znaczenie ma to, czy odstąpienie jest istotne.
- Zmiany w parametrów obiektu, usytuowaniu i uzgodnieniach najczęściej wymagają projektu zamiennego.
- Dokumentację przygotowuje projektant z odpowiednimi uprawnieniami, a nie inwestor samodzielnie.
- Wniosek trzeba złożyć przed wykonaniem robót w zmienionym zakresie, a nie po fakcie.
- W domu jednorodzinnym najczęstsze problemy dotyczą odległości od granicy, wysokości, dachu i układu zagospodarowania działki.
- Opłata urzędowa nie jest zwykle największym kosztem; częściej decydują czas projektanta i dodatkowe uzgodnienia.
Kiedy zamienny projekt jest naprawdę potrzebny
W praktyce temat zaczyna się od jednego pytania: czy planowana zmiana jest tylko korektą techniczną, czy już odstąpieniem od zatwierdzonego projektu. Jeśli zmiana wpływa na to, co urząd zatwierdził w pozwoleniu na budowę, nie wystarczy rozmowa z wykonawcą ani dopisek w dzienniku budowy. Trzeba przygotować dokumentację zamienną i uzyskać decyzję zmieniającą.

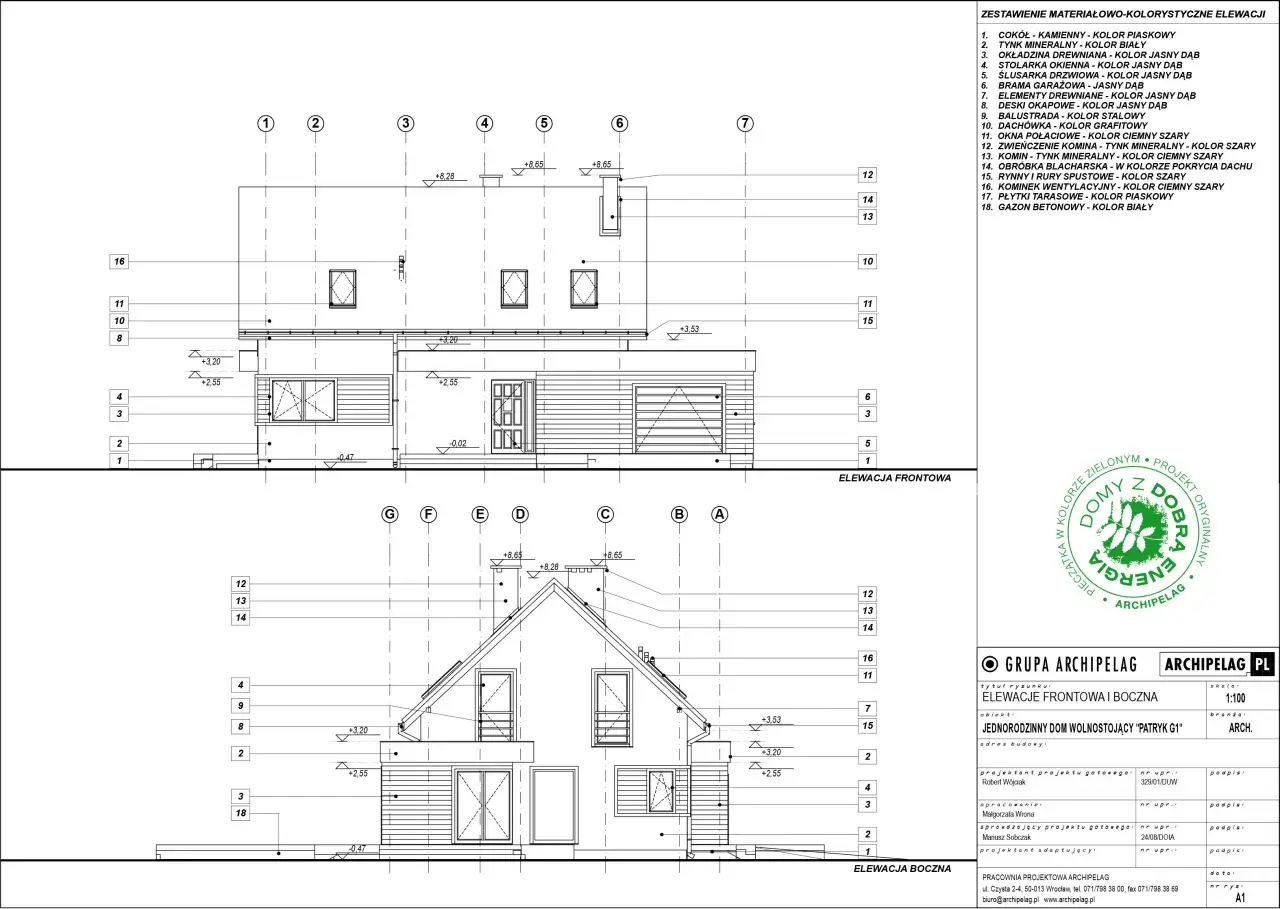

W polskim prawie budowlanym kluczowy jest art. 36a. To on rozróżnia odstąpienia nieistotne i istotne. Te drugie wymagają formalnej ścieżki, a przy domach jednorodzinnych najczęściej pojawiają się przy przesunięciu budynku na działce, zmianie gabarytów, kąta dachu, liczby kondygnacji albo przy rozwiązaniach, które uruchamiają nowe uzgodnienia. Jeśli zmiana dotyczy tylko detalu wykończeniowego albo układu ścian wewnętrznych i nie wpływa na parametry obiektu, często da się ją przeprowadzić bez zmiany decyzji.
Z mojego doświadczenia wynika, że inwestorzy najczęściej mylą dwie rzeczy: to, co jest wygodne na budowie, i to, co jest jeszcze bezpieczne formalnie. Właśnie dlatego pierwszy filtr powinien zawsze zrobić projektant, a dopiero potem warto pytać urząd. Następny krok to już ocena, co dokładnie uznaje się za odstąpienie istotne.
Co uznaje się za istotne odstąpienie od projektu
Tu nie ma miejsca na zgadywanie. Biznes.gov.pl wskazuje, że istotne odstąpienie obejmuje m.in. zmiany w zakresie zagospodarowania działki, projektu architektoniczno-budowlanego oraz charakterystycznych parametrów obiektu, jeśli przekraczają 2% wartości przyjętych w projekcie. W praktyce chodzi o sytuacje, w których budynek zaczyna być inny niż ten, który zatwierdzono.
| Rodzaj zmiany | Kiedy zwykle wymaga projektu zamiennego | Dlaczego to ma znaczenie |
|---|---|---|
| Usytuowanie domu na działce | Gdy przesunięcie wpływa na odległości od granic, drogi, sieci albo stref ochronnych | Może zmienić zgodność z planem miejscowym, warunkami zabudowy i uzgodnieniami branżowymi |
| Parametry charakterystyczne | Gdy zmienia się długość, szerokość, wysokość, liczba kondygnacji lub kubatura w skali istotnej formalnie | To już nie jest kosmetyka, tylko inny obiekt w sensie prawnym |
| Konstrukcja i dach | Gdy zmienia się geometria dachu, wysokość kalenicy, układ nośny albo rozwiązania wpływające na bryłę | Takie zmiany często pociągają za sobą nowe obliczenia i nowy układ rysunków |
| Oddziaływanie na otoczenie | Gdy zmiana uruchamia nowe wymagania przeciwpożarowe, sanitarne, drogowe lub środowiskowe | Bez dodatkowych uzgodnień organ może nie zatwierdzić zmiany |
| Funkcja obiektu | Gdy dom jednorodzinny zaczyna być projektowany lub wykonywany w sposób odbiegający od zatwierdzonego przeznaczenia | Zmieniają się przepisy, wymagania techniczne i zakres analizy projektu |
Warto dodać jedną rzecz, o której często się zapomina: nie chodzi wyłącznie o sam budynek. Równie ważne bywa zagospodarowanie działki, czyli dojścia, podjazdy, przyłącza, szambo albo zbiornik retencyjny. Przy domach jednorodzinnych właśnie tam ukrywają się problemy, które na pierwszy rzut oka wyglądają jak drobiazg, a formalnie uruchamiają całą procedurę. To prowadzi prosto do pytania, jak taki projekt zamienny przygotować krok po kroku.

Jak wygląda procedura krok po kroku
Najprościej mówiąc, najpierw trzeba ustalić zakres zmian, potem przygotować nową dokumentację, a dopiero później złożyć wniosek o zmianę pozwolenia na budowę. Nie odwrotnie. Jeśli roboty w zmienionym zakresie już trwają, robi się niebezpiecznie formalnie, bo urząd może potraktować to jak działanie bez właściwej decyzji.
- Sprawdź, czy zmiana jest istotna. Jeśli nie masz pewności, poproś projektanta o pisemną kwalifikację zakresu odstąpienia.
- Zleć opracowanie zamiennego projektu osobie z odpowiednimi uprawnieniami. GUNB przypomina, że podpisuje go projektant albo osoby, które faktycznie brały udział w danej części opracowania.
- Zbierz aktualne opinie, uzgodnienia i decyzje, jeżeli zmiana wpływa na elementy wcześniej już uzgodnione.
- Wypełnij właściwy wniosek o zmianę pozwolenia na budowę i złóż go do organu, który wydał pierwotną decyzję.
- Dołącz załączniki wymagane dla konkretnej inwestycji, w tym nowy projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany, jeśli są potrzebne.
- Wstrzymaj wykonanie robót w zmienionym zakresie do czasu wydania decyzji.
- Po uzyskaniu decyzji kontynuuj prace już według zatwierdzonej wersji.
W praktyce przy domu jednorodzinnym najwięcej czasu zabiera nie sam formularz, tylko dopięcie branżowe. Jeśli zmiana zahacza o przyłącze, drogę, odwodnienie albo odległość od granicy, projektant zwykle musi sprawdzić kilka dokumentów naraz. Dlatego dobrze przygotowany wniosek oszczędza więcej niż jedna rozmowa z urzędnikiem. Zostaje jeszcze kwestia tego, co dokładnie powinno znaleźć się w dokumentacji.
Co powinien zawierać zamienny projekt
Tu liczy się kompletność. Zamienna dokumentacja nie może być zlepkiem poprawek naniesionych markerem na starym egzemplarzu. Musi pokazywać nowy stan inwestycji i być spójna z decyzjami administracyjnymi, przepisami technicznymi oraz rzeczywistym zakresem robót.
| Element | Po co jest potrzebny | Kiedy zwykle dochodzi |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Pokazuje aktualne usytuowanie obiektu, dojścia, dojazdy, przyłącza i inne elementy działki | Gdy zmiana dotyczy terenu lub relacji obiektu z działką |
| Projekt architektoniczno-budowlany | Opisuje bryłę, parametry, układ funkcjonalny i rozwiązania architektoniczne | Gdy zmiana wpływa na sam budynek |
| Opinia, uzgodnienie lub decyzja branżowa | Potwierdza zgodność z dodatkowymi wymaganiami, np. ppoż., sanitarnymi, drogowymi lub środowiskowymi | Gdy zmiana uruchamia nowy obowiązek uzgodnienia |
| Oświadczenie projektanta | Potwierdza zgodność projektu z przepisami i zasadami wiedzy technicznej | W praktyce zawsze |
| Załączniki formalne | Umożliwiają organowi ocenę wniosku bez wzywania do uzupełnień | Zależnie od sprawy: pełnomocnictwo, WZ, potwierdzenie prawa do dysponowania nieruchomością, inne dokumenty |
Trzeba też pamiętać, że projekt techniczny nie znika z procesu tylko dlatego, że decyzja dotyczy PZT i PAB. Jeżeli zmiany wpływają na konstrukcję, instalacje albo rozwiązania wykonawcze, wersja techniczna też musi być z tym zgodna. Inaczej papier będzie mówił jedno, a budowa drugie. Taka rozbieżność zwykle kończy się poprawkami, a nie oszczędnością. Z tego wynika następny ważny temat: ile to wszystko kosztuje i jak długo trwa.
Ile to kosztuje i ile trwa
W 2026 roku na koszt całej procedury składają się głównie opłaty urzędowe, praca projektanta i ewentualne dodatkowe uzgodnienia. Sama opłata skarbowa zwykle nie jest największym wydatkiem, ale to właśnie ona najłatwiej blokuje sprawę, jeśli ktoś zapomni o właściwym załączniku.
| Pozycja | Typowa wartość | Uwagi |
|---|---|---|
| Zatwierdzenie projektu budowlanego | 47 zł | W budownictwie mieszkaniowym opłata za zatwierdzenie projektu jest co do zasady zwolniona |
| Pełnomocnictwo | 17 zł | Jeśli inwestor działa przez pełnomocnika |
| Przebudowa lub remont | 50% właściwej opłaty | Dotyczy wniosków związanych z przebudową lub remontem obiektu budowlanego |
| Czas rozpatrzenia | Zwykle 1 miesiąc, a w sprawach szczególnie skomplikowanych 2 miesiące | Termin liczy się od złożenia kompletnego wniosku |
Jeśli chodzi o koszt przygotowania samego projektu zamiennego, nie ma jednej ustawowej stawki. Zależy to od liczby branż, skali zmian i tego, czy trzeba od nowa robić uzgodnienia. W prostych przypadkach koszt bywa umiarkowany, ale przy zmianie bryły, konstrukcji i zagospodarowania działki robi się z tego już normalne opracowanie projektowe, a nie drobna korekta. To właśnie dlatego warto dobrze rozpoznać typowe błędy, zanim zacznie się kolejny etap budowy.
Najczęstsze błędy przy domu jednorodzinnym
Przy domach jednorodzinnych błędy są zwykle bardzo podobne. Różni się tylko skala strat. Jeden inwestor traci kilka tygodni, inny wpada w postępowanie naprawcze, bo uznał, że drobna zmiana w praktyce nie ma znaczenia. A ma - jeśli wpływa na parametry, odległości albo uzgodnienia.
- Bagatelizowanie przesunięcia budynku - czasem 30 czy 40 cm na małej działce wystarcza, żeby zmienić zgodność z warunkami zabudowy albo planem.
- Zmiana dachu bez weryfikacji parametrów - inny kąt nachylenia potrafi pociągnąć za sobą zmianę wysokości, bryły i wyglądu budynku.
- Start robót przed decyzją - to najgorszy moment na „dogadamy się później”, bo później często oznacza kosztowną legalizację zmian.
- Rozjazd między projektem a dziennikiem budowy - dokumentacja musi opisywać to, co naprawdę dzieje się na budowie.
- Pomijanie uzgodnień branżowych - jedna nowa kolizja z siecią, drogą albo ochroną przeciwpożarową może wymusić kolejne poprawki.
- Brak synchronizacji z geodetą - gdy zmienia się usytuowanie domu, inwentaryzacja powykonawcza i mapa sytuacyjna muszą pokazywać stan faktyczny, a nie pierwotny zamysł.
Najbardziej zdradliwe są sytuacje pozornie banalne: przesunięcie garażu, zmiana lokalizacji tarasu, korekta podjazdu albo dołożenie zbiornika na deszczówkę. Same w sobie mogą wyglądać niewinnie, ale formalnie wpływają na całą koncepcję działki. Dlatego przed wejściem na ostatnią prostą warto zrobić prostą kontrolę dokumentów.
Co warto sprawdzić, zanim dokumentacja trafi do urzędu
Na tym etapie nie chodzi już o teorię, tylko o praktykę. Jeżeli wszystko spina się na papierze, urząd ma mniej powodów do wezwania o uzupełnienia, a inwestor szybciej wraca na budowę. Ja w takich sprawach zawsze zaczynam od pięciu pytań.
- Czy zmiana wpływa na odległości od granic, dojazd, wysokość albo inne parametry charakterystyczne?
- Czy projektant potwierdził, że zakres zmian rzeczywiście wymaga decyzji zmieniającej?
- Czy wszystkie rysunki, opisy i załączniki pokazują ten sam wariant inwestycji?
- Czy potrzebne są nowe uzgodnienia, np. drogowe, sanitarne, przeciwpożarowe albo środowiskowe?
- Czy dane w projekcie zgadzają się z dziennikiem budowy, mapą i stanem faktycznym na działce?
Jeżeli te elementy są dopięte, zamienny projekt naprawdę działa tak, jak powinien: porządkuje budowę zamiast ją hamować. W praktyce to właśnie dobrze przygotowana dokumentacja rozstrzyga, czy zmiana projektu staje się prostą korektą formalną, czy początkiem długiej walki z poprawkami i wezwaniami. Im wcześniej sprawdzisz zakres odstępstw, tym większa szansa, że cała inwestycja pozostanie pod kontrolą.
