Projekt płyty fundamentowej - co trzeba sprawdzić przed budową?

24 czerwca 2026

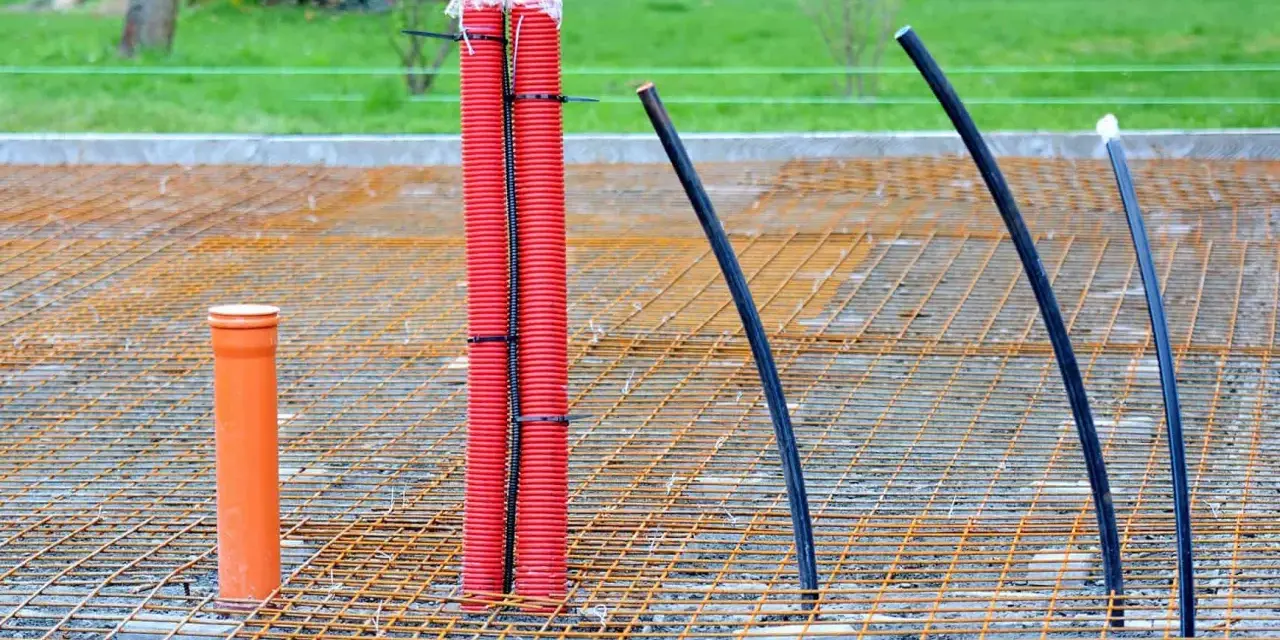

Przygotowania do wylania płyty fundamentowej: zbrojenie, rura pomarańczowa i czerwone peszle z kablami.

Spis treści

Dobry projekt płyty fundamentowej zaczyna się nie od wyboru grubości betonu, lecz od sprawdzenia gruntu, obciążeń i przebiegu instalacji. W tekście pokazuję, co powinno znaleźć się w dokumentacji, jak czytać przekrój warstw, kiedy rozwiązanie ma sens, ile może kosztować oraz jakie błędy najczęściej kończą się drogimi poprawkami. Uwzględniam też różnice między płytą a tradycyjnymi ławami fundamentowymi.

Najważniejsze decyzje zapadają przed wejściem ekipy

  • Badanie geotechniczne określa warunki, na których projektant oprze posadowienie.
  • Grubość płyty, zbrojenie i podbudowa wynikają z obciążeń oraz nośności gruntu, a nie z uniwersalnego schematu.
  • Dokumentacja powinna pokazywać warstwy, izolacje, zbrojenie i przepusty instalacyjne.
  • Orientacyjny koszt kompletnego wykonania w 2026 roku to często 500-900 zł netto za m², ale trudny grunt może wyraźnie podnieść cenę.
  • Najdroższe pomyłki dotyczą zwykle źle przygotowanego podłoża i instalacji zaplanowanych dopiero po betonowaniu.

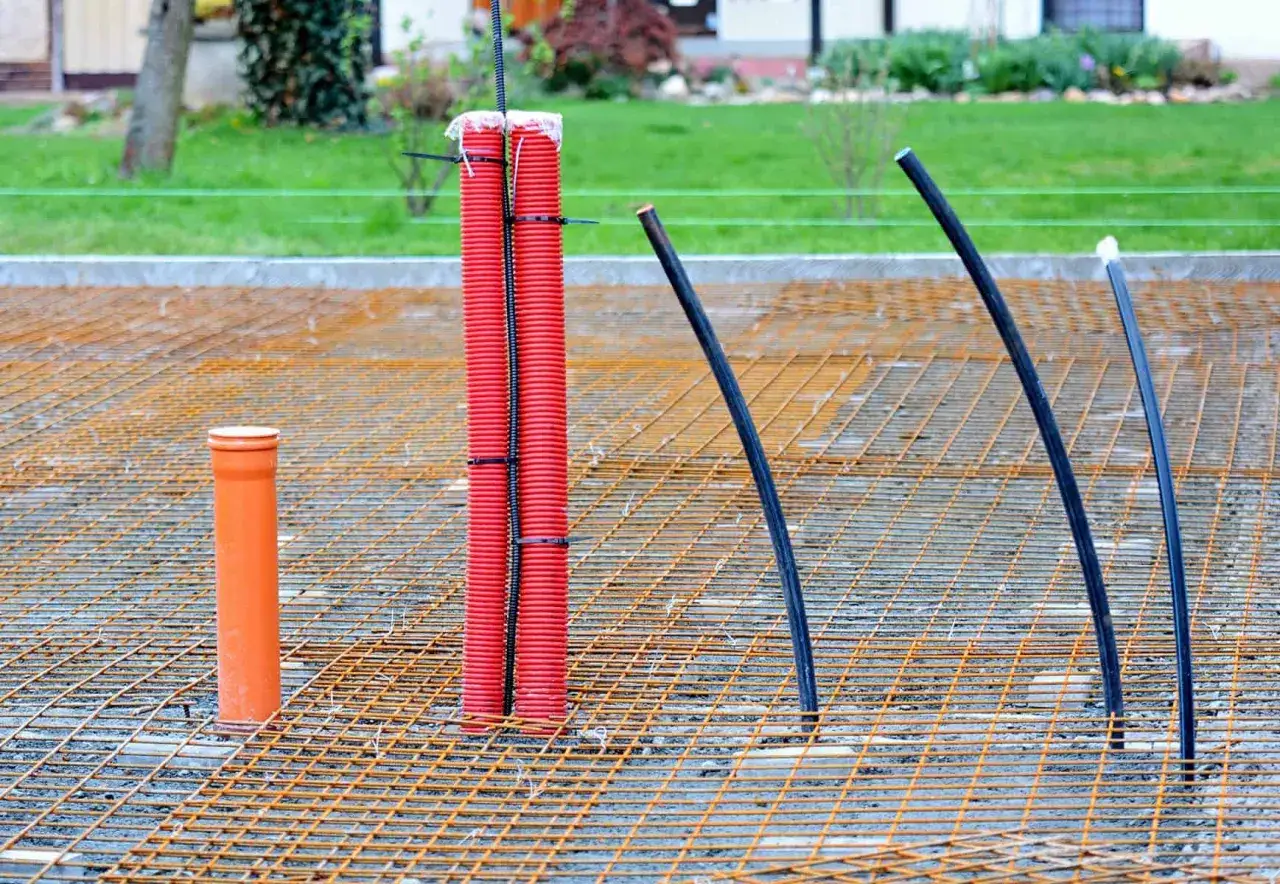

Przygotowania do wylania płyty fundamentowej: zbrojenie, rura osłonowa i kable.

Co naprawdę zawiera dobry projekt płyty fundamentowej

Projekt płyty fundamentowej nie jest pojedynczym rysunkiem z zaznaczonym obrysem domu. To zestaw obliczeń i rysunków, który ma odpowiedzieć na trzy pytania: jak płyta przeniesie obciążenia, na czym będzie oparta oraz jak zabezpieczyć ją przed wilgocią, zimnem i błędami wykonawczymi.

W dokumentacji technicznej powinien znaleźć się przede wszystkim rzut płyty z wymiarami, osiami konstrukcyjnymi, pogrubieniami, krawędziami oraz miejscami pod ściany nośne. Potrzebne są również przekroje pokazujące wysokości i kolejność warstw, a także rysunki zbrojenia dolnego, górnego i dodatkowego.

Ja zwracam szczególną uwagę na detale, które na pierwszy rzut oka wyglądają niepozornie. Chodzi o przepusty kanalizacyjne, wodne, elektryczne i teletechniczne, przejścia przez izolację, połączenie płyty ze ścianami oraz sposób wykonania krawędzi. Brak jednego z tych elementów może oznaczać wiercenie w gotowym betonie albo kosztowną zmianę instalacji.

Projekt gotowy a indywidualne rozwiązanie

W katalogowym projekcie domu często znajduje się wariant posadowienia na ławach i ścianach fundamentowych. Zastąpienie go płytą wymaga adaptacji konstrukcyjnej, a nie tylko narysowania prostokąta pod budynkiem. Konstruktor musi ponownie sprawdzić obciążenia, geometrię, zbrojenie i warunki gruntowe.

Indywidualny projekt jest szczególnie ważny przy dużych przeszkleniach, podciągach, kominkach, ciężkich stropach, wysokich ściankach działowych albo budynku o nieregularnym rzucie. Prosta parterówka na dobrym gruncie daje projektantowi większą swobodę, ale nadal nie oznacza, że można bez obliczeń skopiować rozwiązanie z innej budowy.

Element dokumentacji Po co jest potrzebny
Rzut płyty Pokazuje wymiary, osie, krawędzie, pogrubienia i miejsca pod ściany.
Przekroje Określają poziomy, grubości oraz kolejność warstw pod płytą i nad nią.
Rysunki zbrojenia Wskazują średnice, rozstaw, zakłady, otulinę i strefy dodatkowego dozbrojenia.
Opis techniczny Zawiera założenia obliczeniowe, klasy materiałów i wymagania wykonawcze.
Koordynacja instalacji Zapobiega kolizjom rur, przepustów, ogrzewania i elementów konstrukcyjnych.

W polskiej procedurze szczegóły konstrukcyjne płyty znajdują się przede wszystkim w projekcie technicznym. Projekt zagospodarowania działki i projekt architektoniczno-budowlany nie zastępują rysunków wykonawczych, na podstawie których ekipa ma ułożyć stal i przygotować betonowanie.

Grunt decyduje o rozwiązaniu bardziej niż katalogowy projekt

Płyta rozkłada obciążenia na większej powierzchni niż pojedyncze ławy, dlatego dobrze sprawdza się na gruntach o zróżnicowanej nośności lub tam, gdzie tradycyjne fundamenty wymagałyby wielu dodatkowych zabiegów. Nie jest jednak magicznym sposobem na każdą działkę. Słabe podłoże nadal trzeba wzmocnić, wymienić albo odpowiednio zaprojektować.

Punktem wyjścia powinno być badanie geotechniczne. Dla niewielkiego domu jednorodzinnego często wykonuje się kilka otworów badawczych, ale ich liczba i głębokość zależą od wielkości budynku, ukształtowania terenu i historii działki. Badanie powinno pomóc określić rodzaj warstw gruntu, poziom wód oraz możliwość nierównomiernego osiadania.

Nie przekonuje mnie oszczędzanie na tej części przygotowań. Koszt badania jest niewielki w porównaniu z ceną wymiany gruntu, drenażu albo naprawy pękającej posadzki. Projektant bez informacji o podłożu może przyjąć bezpieczne założenia, ale wtedy płacimy za niepewność w postaci większej ilości materiału lub ryzyka błędu.

Jakie warunki zmieniają projekt

  • Grunty nasypowe mogą wymagać usunięcia i zastąpienia kontrolowaną podbudową.
  • Grunty spoiste i wysadzinowe wymagają właściwego odwodnienia oraz ochrony przed przemarzaniem.
  • Wysoki poziom wód gruntowych wpływa na sposób prowadzenia robót, izolację i ewentualny drenaż.
  • Spadek działki może oznaczać schodkowanie podbudowy, mury oporowe albo dodatkowe zabezpieczenia.
  • Szkody górnicze wymagają indywidualnych obliczeń i rozwiązań uwzględniających odkształcenia podłoża.

Podbudowa z kruszywa lub piasku nie jest zwykłym zasypaniem wykopu. Jej grubość, rodzaj materiału i sposób zagęszczenia powinny wynikać z projektu. W praktyce spotyka się warstwy rzędu 20-50 cm, ale przy słabszym gruncie może być potrzebna większa wymiana albo dodatkowe wzmocnienie.

Projekt powinien też wskazywać, jak sprawdzić zagęszczenie. Sama deklaracja operatora zagęszczarki nie daje pewności, że podłoże jest przygotowane prawidłowo. Badanie odbiorowe, na przykład płytą dynamiczną lub inną metodą przyjętą przez projektanta, pozwala potwierdzić, że podbudowa ma wymagane parametry.

Jak czytać przekrój i parametry płyty

Najczęściej spotykana płyta dla domu jednorodzinnego ma około 18-25 cm grubości, ale ta liczba nie jest normą dla każdego budynku. Przy większych obciążeniach, słabszym podłożu, dużych rozpiętościach lub szkodach górniczych projektant może przyjąć płytę grubszą, lokalne pogrubienia albo dodatkowe belki krawędziowe.

Zbrojenie nie służy wyłącznie temu, żeby beton „był mocniejszy”. Stal ogranicza rysy i przejmuje naprężenia powstające przy zginaniu oraz nierównomiernym osiadaniu. W wielu rozwiązaniach stosuje się siatkę dolną i górną, lecz ich układ, średnica prętów i rozstaw muszą wynikać z obliczeń.

Warstwy pod płytą

Typowy przekrój może obejmować zdjęcie humusu, podłoże gruntowe, zagęszczoną podbudowę, warstwę wyrównującą, izolację przeciwwilgociową, izolację cieplną oraz żelbetową płytę. Układ nie zawsze wygląda identycznie. Czasem izolacja znajduje się pod płytą, czasem częściowo przy jej krawędziach, a decyzja zależy od przyjętego standardu energetycznego i konstrukcji.

Najważniejsze jest zachowanie ciągłości izolacji. Szczeliny przy krawędziach, przebicia przez folię lub niedokładnie połączone warstwy mogą stworzyć mostki cieplne i drogi podciągania wilgoci. Sama nazwa materiału, na przykład EPS 100, EPS 200 czy XPS, nie wystarcza do oceny rozwiązania. Trzeba sprawdzić jego wytrzymałość, odkształcenie pod obciążeniem i zgodność z całym układem.

Beton i pielęgnacja

W projektach domów jednorodzinnych często pojawia się beton klasy C20/25 albo C25/30, ale ostateczny wybór zależy od obliczeń, środowiska pracy konstrukcji i wymagań projektanta. Ważne są także konsystencja mieszanki, sposób podawania, zagęszczenie i zabezpieczenie świeżego betonu.

Betonowanie w upalny dzień bez ochrony przed szybkim wysychaniem albo w czasie mrozu bez odpowiedniej technologii może osłabić efekt nawet dobrze zaprojektowanej płyty. Po ułożeniu mieszanki potrzebna jest pielęgnacja betonu, czyli między innymi ochrona przed utratą wody, deszczem i gwałtownymi zmianami temperatury.

Instalacje trzeba zaplanować przed stalą i betonem

Najłatwiej zapomnieć o rurach, które później są niewidoczne. Kanalizacja podposadzkowa, uziemienie, przepusty kablowe, przyłącze wody, rekuperacja i ewentualne elementy ogrzewania podłogowego powinny być naniesione na osobnym rysunku koordynacyjnym.

Nie każdą rurę wolno po prostu zatopić w płycie. Projektant powinien określić, które przewody prowadzi się w podbudowie, które w warstwie izolacyjnej, a które wymagają tulei lub dodatkowego zabezpieczenia. Jedno zdjęcie instalacji przed betonowaniem może później oszczędzić wiele nerwów, ale nie zastąpi rysunku z wymiarami i poziomami.

Od projektu do betonowania kolejność ma znaczenie

Po przygotowaniu dokumentacji dobrze jest przełożyć ją na prostą sekwencję odbiorów. Ja dzielę budowę płyty na etapy, w których każdy kolejny zakrywa część poprzedniego. Dzięki temu łatwiej ustalić, kto odpowiada za błąd i kiedy można jeszcze bezpiecznie go poprawić.

  1. Wytyczenie geodezyjne obrysu budynku i poziomu posadowienia.
  2. Usunięcie humusu oraz wykonanie koryta zgodnie z projektem.
  3. Wykonanie i zagęszczenie podbudowy z kontrolą jej parametrów.
  4. Ułożenie izolacji, szalunków brzegowych i warstw ochronnych.
  5. Rozprowadzenie przepustów oraz instalacji przewidzianych w dokumentacji.
  6. Montaż zbrojenia z zachowaniem otuliny i wymaganych zakładów.
  7. Odbiór przed betonowaniem, zamówienie mieszanki i wykonanie płyty.
  8. Pielęgnacja betonu oraz kontrola gotowej powierzchni przed dalszymi pracami.

Geodeta powinien pojawić się nie tylko na początku inwestycji. W zależności od organizacji budowy przydaje się także kontrola położenia elementów przed betonowaniem. Pomyłka o kilka centymetrów przy przepuście może później kolidować ze ścianą, słupem albo urządzeniem technicznym.

Najczęstszy błąd organizacyjny polega na tym, że wykonawca zaczyna roboty na podstawie rzutu, ale nie ma pełnego przekroju i detali. Drugi problem to zmiany „na budowie”, na przykład przesunięcie ściany działowej lub dodatkowy komin. Każdą zmianę wpływającą na obciążenia albo instalacje trzeba skonsultować z projektantem, zanim zostanie wykonana.

Ile kosztuje projekt i wykonanie oraz gdzie łatwo przepłacić

Sam projekt konstrukcyjny płyty dla prostego domu może kosztować orientacyjnie 2-6 tys. zł. Cena rośnie, gdy potrzebna jest pełna adaptacja projektu gotowego, dodatkowe obliczenia, trudne warunki gruntowe, strefa szkód górniczych albo rozbudowana dokumentacja wykonawcza. Do tego dochodzi badanie geotechniczne, często wyceniane na około 1,5-3 tys. zł, zależnie od zakresu i lokalizacji.

Wstępny budżet kompletnego wykonania płyty dla domu o powierzchni 100 m² można w 2026 roku przyjąć na poziomie mniej więcej 50-90 tys. zł netto. To szerokie widełki, ponieważ jedna oferta obejmuje tylko żelbet i podstawową podbudowę, a druga dodatkowo izolację, instalacje, roboty ziemne, pompę do betonu i badania zagęszczenia.

Rozwiązanie Typowe zalety Ograniczenia
Płyta fundamentowa Szybkie wykonanie, mniejsza liczba etapów, dobre rozłożenie obciążeń, łatwiejsza ciągłość izolacji. Wymaga precyzyjnego projektu, dobrego przygotowania podłoża i zaplanowania instalacji z wyprzedzeniem.
Ławy i ściany fundamentowe Znana technologia, łatwiejsze etapowanie i czasem niższy koszt przy prostych warunkach gruntowych. Więcej prac murowych, trudniejsze ograniczenie mostków cieplnych i większa wrażliwość na nierównomierne osiadanie.

Największe różnice w cenie wynikają zwykle nie z samego betonu, lecz z robót przygotowawczych. Wymiana gruntu, dodatkowe zbrojenie, drenaż, skarpa, trudny dojazd dla pompy albo grubsza izolacja potrafią zmienić ofertę o kilkanaście tysięcy złotych.

Przeczytaj również: Beton o podwyższonej odporności na wodę - kiedy ma sens?

Co powinno być wyszczególnione w ofercie

  • zakres badań geotechnicznych i badań zagęszczenia,
  • wywóz humusu oraz nadmiaru gruntu,
  • rodzaj i grubość podbudowy,
  • typ oraz grubość izolacji cieplnej i przeciwwilgociowej,
  • ilość stali i klasa betonu,
  • szalowanie, pompa, wibrowanie i pielęgnacja betonu,
  • przepusty oraz instalacje prowadzone pod płytą.

Porównywanie dwóch kwot bez takiego rozbicia bywa mylące. Oferta tańsza o 10 tys. zł może po prostu nie obejmować wymiany gruntu albo instalacji, które i tak trzeba będzie wykonać. Zawsze proszę o wycenę w tej samej strukturze, najlepiej na podstawie jednego projektu i jasno opisanych ilości.

Decyzja zapada przed zamówieniem betonu

Płyta fundamentowa jest dobrym rozwiązaniem, gdy projektant może oprzeć ją na wiarygodnych danych o gruncie, a inwestor akceptuje konieczność dokładnego przygotowania. Zyskujemy zwartą konstrukcję, krótszą drogę od robót ziemnych do stanu zero i dobre warunki do wykonania ciągłej izolacji, ale płacimy za to mniejszą tolerancją na improwizację.

Przed podpisaniem umowy sprawdziłbym cztery rzeczy: czy są badania gruntu, czy jest projekt konstrukcyjny, czy instalacje mają osobny plan oraz czy oferta obejmuje odbiory podłoża. Jeżeli wykonawca mówi, że „zawsze robi tak samo”, traktowałbym to jako sygnał ostrzegawczy, nie jako dowód doświadczenia.

Dobrze przygotowany projekt nie musi być najgrubszy ani najbardziej rozbudowany. Powinien być dopasowany do konkretnego domu, działki i sposobu użytkowania budynku. To właśnie ta zgodność między obliczeniami, dokumentacją i wykonaniem decyduje, czy płyta będzie rozsądną inwestycją, a nie tylko efektownym rozwiązaniem z katalogu.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Dokumentacja powinna obejmować rzut płyty z wymiarami, osiami, krawędziami i pogrubieniami, przekroje warstw, rysunki zbrojenia oraz opis techniczny. Potrzebny jest także plan koordynacji instalacji, obejmujący między innymi przepusty kanalizacyjne, wodne, elektryczne i teletechniczne.

Badanie geotechniczne określa rodzaj warstw gruntu, poziom wód i ryzyko nierównomiernego osiadania. Grunty nasypowe mogą wymagać wymiany, wysadzinowe odpowiedniego odwodnienia i ochrony przed przemarzaniem, a spadek działki lub szkody górnicze dodatkowych rozwiązań konstrukcyjnych.

W domach jednorodzinnych płyta często ma około 18-25 cm grubości, ale ostateczny wymiar wynika z obliczeń. Typowy przekrój obejmuje podłoże gruntowe, zagęszczoną podbudowę, warstwę wyrównującą, izolację przeciwwilgociową i cieplną oraz żelbetową płytę. Podbudowa może mieć orientacyjnie 20-50 cm, zależnie od gruntu.

Projekt konstrukcyjny płyty dla prostego domu może kosztować około 2-6 tys. zł, a badanie geotechniczne często 1,5-3 tys. zł. Kompletne wykonanie płyty dla domu o powierzchni 100 m² to orientacyjnie 50-90 tys. zł netto, przy czym wymiana gruntu, drenaż, trudny dojazd lub dodatkowe zbrojenie mogą wyraźnie zwiększyć cenę.

Instalacje należy ustalić przed ułożeniem zbrojenia i betonowaniem. Projekt powinien wskazywać, które przewody prowadzi się w podbudowie, które w izolacji, a które wymagają tulei lub dodatkowego zabezpieczenia. Dotyczy to między innymi kanalizacji, wody, uziemienia, przepustów kablowych i rekuperacji.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

płyta fundamentowa geotechnika podbudowa zbrojenie izolacja

Udostępnij artykuł

Kacper Witkowski

Kacper Witkowski

Nazywam się Kacper Witkowski i od 7 lat zajmuję się tematyką budowy domu, geodezji oraz związanych z tym formalności. Moje zainteresowanie tymi dziedzinami zaczęło się od małego projektu budowlanego, który realizowałem z rodziną. Z czasem zrozumiałem, jak wiele aspektów kryje się za każdym etapem budowy, a także jak ważne jest zrozumienie przepisów i formalności, które mogą wydawać się skomplikowane. W moich artykułach staram się tłumaczyć trudne zagadnienia w przystępny sposób, dzielić się sprawdzonymi informacjami oraz porównywać różne źródła, aby dostarczyć moim czytelnikom rzetelne i aktualne dane. Chcę, aby każdy, kto planuje budowę swojego wymarzonego domu, czuł się pewnie i miał jasność w podejmowanych decyzjach.
