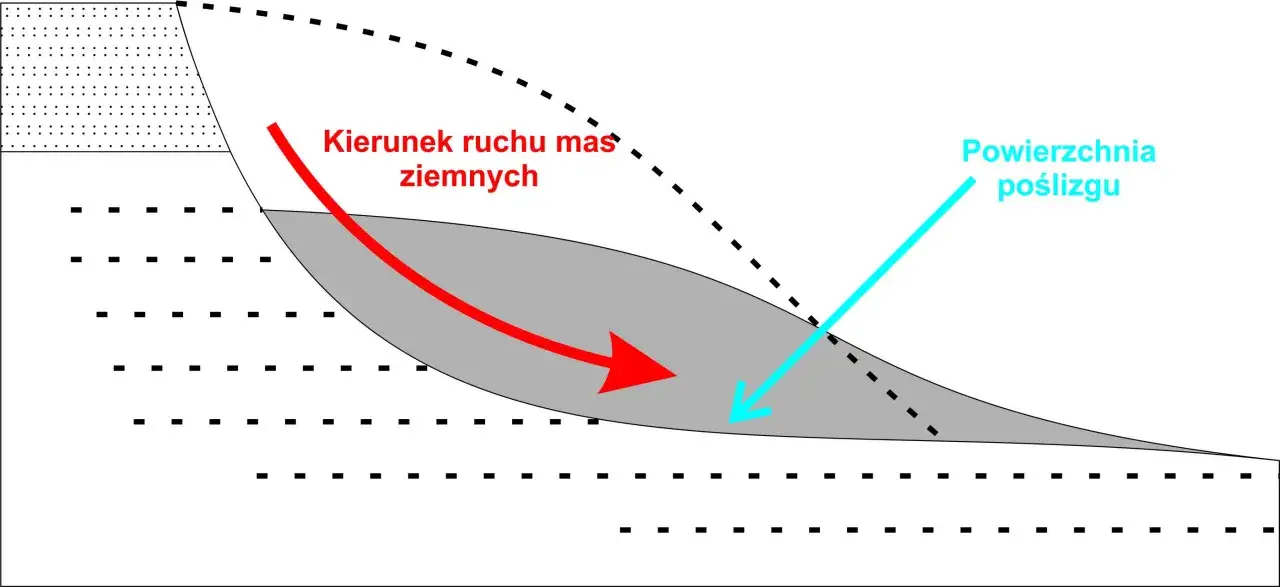

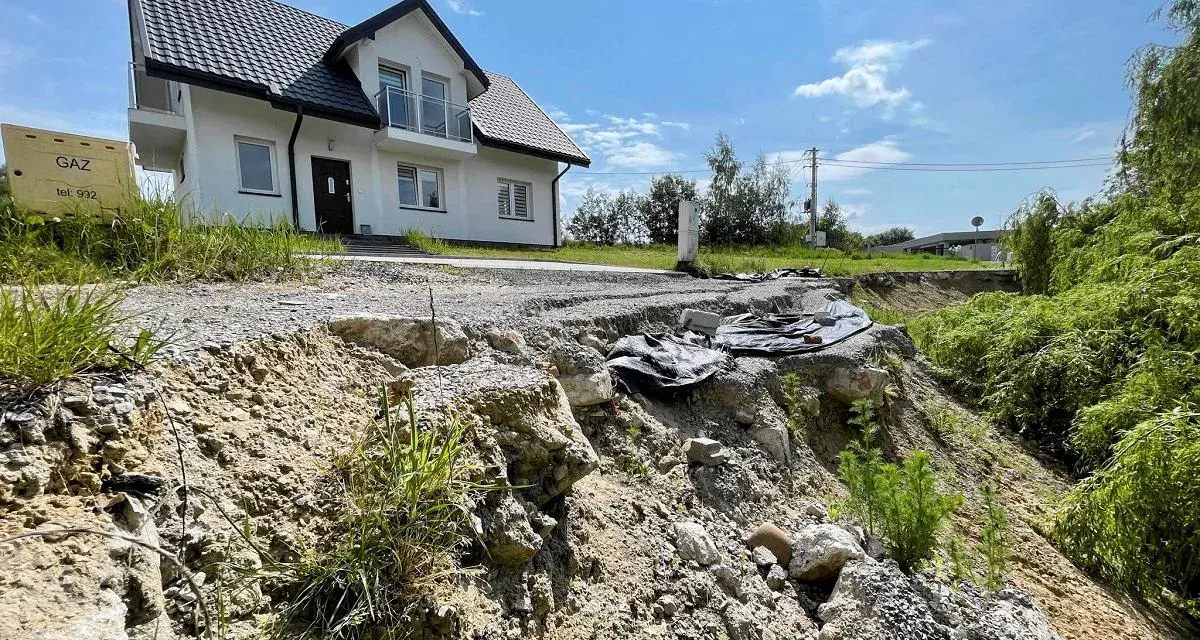

Budowa domu na terenie po dawnym osuwisku nie jest z definicji wykluczona, ale wymaga chłodnej analizy, a nie wiary w to, że skoro grunt „stoi spokojnie”, to problem zniknął. Nieaktywne osuwisko może być stabilne przez lata, a mimo to nadal reagować na wodę, dociążenie i roboty ziemne. Poniżej wyjaśniam, jak ocenić taką działkę, jakie opracowania zlecić, ile to zwykle kosztuje i w którym momencie lepiej odpuścić, zanim wydasz pieniądze na projekt.
Najpierw sprawdź ryzyko, potem projektuj dom
- Nieaktywne osuwisko nie oznacza pełnego bezpieczeństwa, tylko brak widocznych ruchów w ostatnich 50 latach.
- O decyzji nie przesądza sama mapa, ale też plan miejscowy, warunki gruntowe i położenie względem skarpy.
- Na takim terenie opinia geotechniczna to minimum, a w trudniejszych przypadkach potrzebna bywa dokumentacja geologiczno-inżynierska.
- Największe ryzyko tworzą woda, głębokie wykopy, nasypy i zbyt ciężka zabudowa w złym miejscu działki.
- Orientacyjny koszt badań i dokumentacji dla domu zwykle zaczyna się od kilkunastu setek złotych, ale przy skomplikowanym terenie szybko rośnie.
- Jeśli stabilizacja wymaga dużych murów oporowych, odwodnienia i robót ziemnych, działka często przestaje być opłacalna.
Co naprawdę oznacza nieaktywne osuwisko
W praktyce nieaktywne osuwisko to taki obszar, na którym przez co najmniej 50 lat nie stwierdzono wyraźnych objawów ruchu masowego. Takie rozróżnienie jest użyteczne ewidencyjnie, ale samo w sobie nie daje gwarancji, że stok pozostanie stabilny po rozpoczęciu budowy. W materiałach PIG-PIB podkreśla się, że nawet osuwiska nieaktywne mogą ponownie zareagować, jeśli zmieni się obciążenie terenu albo warunki wodne.
To właśnie dlatego w temacie budowy domu na takim gruncie nie chodzi o prostą odpowiedź „wolno” albo „nie wolno”. Chodzi o sprawdzenie, czy dany fragment stoku ma jeszcze rezerwę stateczności i czy można ją utrzymać po wykonaniu fundamentów, podjazdu, odwodnienia i ewentualnych skarp. Z mojego punktu widzenia to jest najważniejsza zmiana myślenia: nieaktywne nie znaczy bezpieczne, tylko „mniej niepewne niż osuwisko aktywne”.
| Status osuwiska | Co to znaczy w praktyce | Wniosek dla inwestora |
|---|---|---|
| Aktywne | Ruchy są widoczne lub świeże ślady przemieszczania są czytelne w terenie | Najczęściej teren, którego do zabudowy po prostu nie warto wybierać |
| Okresowo aktywne | Osuwisko reaguje cyklicznie lub było uruchamiane w ostatnich dekadach | Budowa bywa możliwa tylko przy bardzo mocnym rozpoznaniu i ograniczeniach projektowych |
| Nieaktywne | Od dłuższego czasu nie widać objawów ruchu, ale mechanizm osuwiskowy nadal istnieje | Budowa może być realna, lecz wymaga badań i ostrożnego projektu |
Największe znaczenie mają zwykle trzy czynniki: woda, geometria stoku i sposób obciążenia gruntu. Gdy którykolwiek z nich zaczyna się pogarszać, „uśpione” osuwisko potrafi wrócić do aktywności szybciej, niż wielu inwestorów zakłada. Zanim więc przejdę do dokumentów, warto zobaczyć, jak rozsądnie sprawdzić samą działkę.

Jak sprawdzić działkę, zanim zlecisz projekt
Ja zawsze zaczynam od trzech rzeczy: mapy osuwisk, dokumentów planistycznych i wizji w terenie. Sam sprzedający może uważać, że „nic się nie dzieje”, ale dla inwestora liczy się to, co da się potwierdzić w dokumentach i badaniach. Jeśli działka jest położona na stoku albo w pobliżu skarpy, nie warto odkładać tego etapu na później.
W praktyce sprawdzam działkę tak:
- Mapa osuwisk i terenów zagrożonych - szukam nie tylko samego zasięgu osuwiska, ale też strefy otaczającej skarpę i terenów sąsiednich.
- Plan miejscowy - jeśli gmina ma MPZP, sprawdzam, czy obszar ma ograniczenia zabudowy albo wprost zakaz budowy na terenach osuwiskowych.
- Brak planu i decyzja WZ - wtedy znaczenie ma uzgodnienie z właściwymi organami, bo inwestycja nie może naruszać przepisów odrębnych i sposobu użytkowania terenu.
- Oględziny działki - patrzę na pęknięcia w gruncie, przechyły drzew i ogrodzeń, nierówności, podcieki, wysięki wody, stare naprawy skarpy i ślady po zasypywaniu terenu.
- Wstępna opinia geotechniczna - najlepiej jeszcze przed finalną decyzją zakupową, bo to na tym etapie najłatwiej uniknąć kosztownej pomyłki.
| Co sprawdzasz | Po co to robić | Co powinno zapalić lampkę ostrzegawczą |
|---|---|---|
| SOPO | Żeby potwierdzić, czy działka leży na osuwisku albo w strefie zagrożenia | Osuwisko nachodzi na działkę, a nie tylko jest „gdzieś obok” |
| MPZP | Żeby sprawdzić, czy plan nie ogranicza albo nie wyklucza zabudowy | Zakaz zabudowy, ograniczenia wysokości, zakaz robót ziemnych lub szczególne warunki ochronne |
| Rejestr i urząd | Żeby uzyskać bardziej szczegółowe informacje niż z mapy ogólnej | Różnice między mapą a stanem faktycznym albo brak spójności danych |
| Oględziny w terenie | Żeby zobaczyć objawy ruchu, których nie widać w papierach | Świeże spękania, osiadanie ogrodzeń, lokalne źródełka, podmokłość |
Jak wynika z materiałów PIG-PIB, plan miejscowy może wprost wprowadzić zakaz zabudowy lub inne ograniczenia na terenach osuwiskowych. To oznacza, że czasem temat kończy się jeszcze zanim geolog wyjedzie w teren. Jeśli jednak plan nie zamyka sprawy, wchodzimy w dokumentację techniczną i geologiczną.
Jakie dokumenty zwykle wchodzą w grę
Na takim gruncie nie wystarcza „jakaś opinia od geologa”. Trzeba dobrać opracowanie do realnego ryzyka, bo to ono później decyduje o posadowieniu domu, odwodnieniu i ewentualnych zabezpieczeniach. Warto pamiętać, że opinię geotechniczną traktuje się jako część projektu architektoniczno-budowlanego, a bardziej rozbudowane opracowania trafiają do projektu technicznego.
| Dokument | Kiedy jest potrzebny | Co daje inwestorowi |
|---|---|---|
| Opinia geotechniczna | Praktycznie zawsze, niezależnie od kategorii obiektu | Pokazuje przydatność gruntu, wstępnie klasyfikuje warunki i wskazuje kierunek posadowienia |
| Dokumentacja badań podłoża gruntowego | Gdy warunki są bardziej złożone niż prosta, typowa działka | Daje wyniki odwiertów, sondowań i interpretację warstw gruntu |
| Projekt geotechniczny | Gdy trzeba policzyć stateczność, osiadania, odwodnienie i wpływ budynku na grunt | Przekłada badania na konkretny sposób fundamentowania i zabezpieczeń |
| Dokumentacja geologiczno-inżynierska | Zwłaszcza w III kategorii geotechnicznej oraz w złożonych warunkach gruntowych | Najpełniej opisuje budowę geologiczną, wodę i przydatność terenu do inwestycji |
To ważne: kategorię geotechniczną obiektu nie „zgaduje się” na podstawie samego widoku działki. Ostatecznie ustala ją projektant na podstawie badań i charakterystyki obiektu, a nie intuicja. Na terenach osuwiskowych bardzo często kończy się to dokumentacją szerszą niż przy zwykłej działce płaskiej, bo trzeba policzyć nie tylko nośność gruntu, ale też stateczność stoku i wpływ wód gruntowych.
Jeżeli z badań wyjdzie, że warunki są złożone, nie warto próbować ich upraszczać na siłę. Dobre opracowanie ma odpowiedzieć nie na pytanie „czy da się coś postawić”, tylko „czy da się to zrobić bez tworzenia nowego problemu na 30 lat”.
Kiedy budowa ma sens, a kiedy lepiej szukać innej działki
Nie każda działka na dawnym osuwisku jest z góry skazana na porażkę. Są sytuacje, w których inwestycja ma sens, ale trzeba spełnić kilka warunków jednocześnie: strefa osuwiskowa jest dobrze rozpoznana, nie ma świeżych śladów ruchu, stok ma rozsądną geometrię, a projekt można oprzeć na prostym i przewidywalnym rozwiązaniu fundamentowym. Im więcej znaków zapytania, tym szybciej rośnie koszt i ryzyko.
| Sytuacja | Ocena | Mój komentarz |
|---|---|---|
| Niewielkie, dawno nieaktywne osuwisko, łagodny stok, brak podmokłości | Warunkowo możliwa | Często da się zaprojektować dom bez piwnicy i z ograniczonym zakresem robót ziemnych |
| Nieaktywne osuwisko, ale blisko wysokiej skarpy i przy dużej ilości wody w gruncie | Ryzykowna | Tu nawet „uspokojona” forma terenu może wymagać kosztownych zabezpieczeń |
| Osuwisko okresowo aktywne | Trudna | Budowa bywa możliwa tylko po bardzo mocnym rozpoznaniu i z dużymi ograniczeniami projektowymi |
| Osuwisko aktywne | Zwykle nieopłacalna | W praktyce najczęściej lepiej szukać innej lokalizacji niż inwestować w ciągłe ratowanie stoku |
Jeżeli do bezpiecznego posadowienia potrzeba długich murów oporowych, głębokich wykopów, dużych nasypów i rozbudowanego drenażu, działka bardzo często przestaje być ekonomiczna. Wtedy tania cena zakupu działa trochę jak pułapka: na papierze wygląda dobrze, ale po doliczeniu robót geotechnicznych całość robi się droższa niż lepszy grunt kupiony od razu. I właśnie dlatego decyzję warto podjąć po badaniach, a nie po emocjach.
Jak zaprojektować bezpieczne posadowienie
Jeśli badania potwierdzają, że budowa jest możliwa, projekt musi od początku pracować z terenem, a nie przeciwko niemu. Najczęściej wygrywa rozwiązanie proste: dom ustawiony w bezpieczniejszej części działki, bez piwnicy, z ograniczonymi robotami ziemnymi i z dobrze zaprojektowanym odprowadzeniem wody. Im mniej ingerencji w stok, tym lepiej.
W praktyce zwracam uwagę na kilka rzeczy:
- Odsunięcie budynku od krawędzi skarpy - czasem kilka metrów robi ogromną różnicę, bo zmniejsza ryzyko podcięcia stoku.
- Ograniczenie wykopów i nasypów - duże przekształcenia terenu często psują naturalną równowagę gruntu.
- Kontrolę wody - dach, rynny, drenaż i spadki terenu muszą odprowadzać wodę tak, by nie zasilać osuwiska.
- Dobór fundamentów do warunków - czasem wystarczą klasyczne ławy lub płyta, a czasem potrzebne są rozwiązania głębsze, np. pale lub mikropale.
- Wzmocnienie skarpy tylko tam, gdzie ma to sens - mur oporowy nie jest uniwersalnym lekarstwem i przy złym odwodnieniu może nawet pogorszyć sytuację.
- Monitoring po budowie - na bardziej wymagających działkach warto przewidzieć obserwację przemieszczeń, zwłaszcza po silnych opadach.
Najczęstszy błąd inwestora? Chęć „wypłaszczenia” działki za wszelką cenę. Zasypanie nierówności, podniesienie terenu i wykonanie ciężkiego podjazdu brzmią niewinnie, ale na słabym albo osuwiskowym gruncie potrafią uruchomić proces, którego potem nie da się już łatwo zatrzymać. Jeśli mam wskazać jedną rzecz, która naprawdę robi różnicę, to jest nią kontrola wody - źle zaprojektowany drenaż potrafi zaszkodzić bardziej niż brak drenażu.
Gdy projekt jest dobrze prowadzony, dom na takim terenie może działać bez problemów przez lata. Ale to nie dzieje się samo, tylko wynika z dobrego rozpoznania gruntu i konsekwentnych decyzji projektowych.
Ile to kosztuje i gdzie najłatwiej przepłacić
W 2026 roku koszty zależą głównie od liczby odwiertów, głębokości badań, dostępności działki i zakresu opracowania. Na zwykłej działce orientacyjne stawki są dużo niższe niż na terenie osuwiskowym, bo tutaj potrzebujesz nie tylko „papiera do projektu”, ale realnej odpowiedzi, czy stok da się bezpiecznie obciążyć budynkiem.
| Zakres | Orientacyjny koszt | Kiedy taki wydatek ma sens |
|---|---|---|
| Opinia geotechniczna z podstawowymi badaniami | około 1500–4500 zł | Gdy trzeba szybko potwierdzić warunki pod typowy dom i wyłapać najważniejsze ryzyka |
| Dokumentacja badań podłoża gruntowego / projekt geotechniczny | około 1500–3500 zł, czasem więcej przy trudnym terenie | Gdy grunt jest złożony, stok wymaga analizy albo fundamenty nie są oczywiste |
| Dokumentacja geologiczno-inżynierska | od około 6000 zł wzwyż | Gdy warunki są skomplikowane i potrzebna jest pełniejsza ocena przydatności terenu |
| Zabezpieczenie stoku, odwodnienie, mur oporowy, stabilizacja | najczęściej od kilkudziesięciu tysięcy złotych | Gdy budowa wymaga realnej przebudowy warunków gruntowych, a nie tylko formalnej dokumentacji |
Najłatwiej przepłacić w trzech miejscach: przy zbyt małym zakresie badań, przy próbie ratowania złej działki tanimi półśrodkami i przy projektowaniu domu „jak na normalnym gruncie”, a dopiero potem dokładaniu zabezpieczeń. Ja wolę odwrotną kolejność: najpierw rozpoznanie, potem decyzja, dopiero na końcu projekt. To zwykle kosztuje mniej niż późniejsze poprawki.
- Nie kupuj działki tylko na podstawie atrakcyjnej ceny i widoku.
- Nie oszczędzaj na odwiertach, jeśli stok jest nierówny albo mokry.
- Nie zakładaj piwnicy z automatu - na takim terenie często tylko zwiększa ryzyko.
- Nie traktuj drenażu jako cudownego rozwiązania, jeśli nie ma go kto dobrze zaprojektować.
- Nie zmieniaj ukształtowania terenu bez konsultacji z geologiem i projektantem.
Jeżeli chcesz podejść do tematu rozsądnie, patrz przede wszystkim na to, czy koszty zabezpieczeń i ryzyko techniczne są niższe niż różnica między tą działką a alternatywą. W wielu przypadkach to właśnie porównanie przesądza o decyzji.
Co bym sprawdził przed podpisaniem umowy na działkę
Gdybym miał kupować grunt z historią osuwiskową, zrobiłbym trzy rzeczy jeszcze przed finalną decyzją. Po pierwsze, potwierdziłbym status terenu w systemie osuwisk i w dokumentach gminy. Po drugie, zamówiłbym wstępną opinię geotechniczną, zanim pieniądze pójdą w projekt. Po trzecie, policzyłbym dwa scenariusze: budowę bezpieczną na tej działce i zakup lepszego gruntu w innej lokalizacji.
Najrozsądniejsze podejście do budowy domu na nieaktywnym osuwisku jest proste: nie zakładać z góry ani zakazu, ani sukcesu. Jeśli badania pokażą stabilny stok, rozsądne odwodnienie i możliwość posadowienia bez nadmiernej ingerencji w teren, inwestycja może być sensowna. Jeśli jednak pojawiają się woda, strome skarpy, głębokie wykopy i drogie zabezpieczenia, lepiej potraktować rezygnację jako oszczędność, a nie porażkę.
W praktyce to właśnie takie podejście chroni budżet, projekt i spokój na lata.
